刘大线航道石化园区连接线工程施工组织设计.doc
《刘大线航道石化园区连接线工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《刘大线航道石化园区连接线工程施工组织设计.doc(13页珍藏版)》请在第壹文秘上搜索。

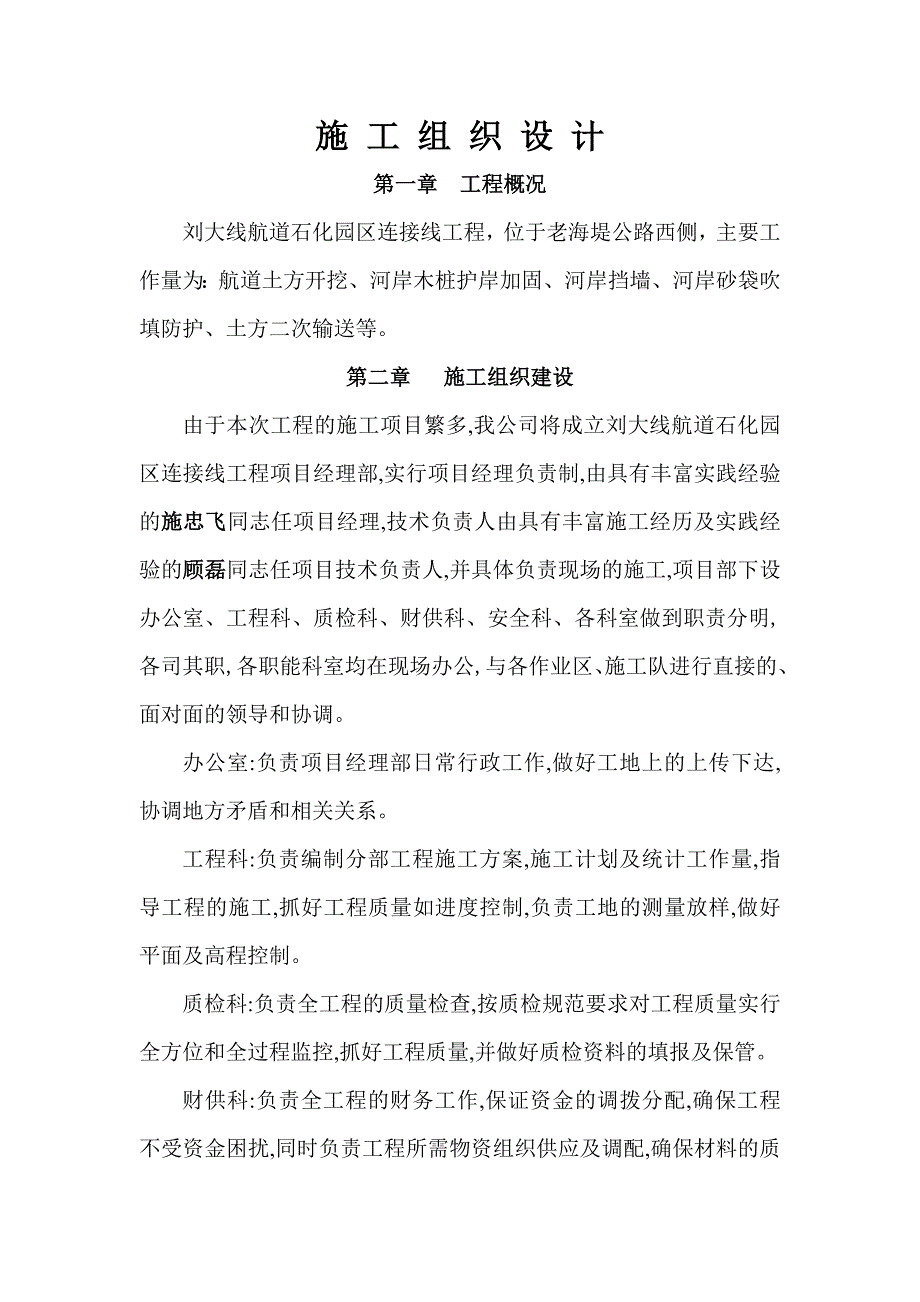

1、施 工 组 织 设 计第一章 工程概况刘大线航道石化园区连接线工程,位于老海堤公路西侧,主要工作量为:航道土方开挖、河岸木桩护岸加固、河岸挡墙、河岸砂袋吹填防护、土方二次输送等。第二章 施工组织建设由于本次工程的施工项目繁多,我公司将成立刘大线航道石化园区连接线工程项目经理部,实行项目经理负责制,由具有丰富实践经验的施忠飞同志任项目经理,技术负责人由具有丰富施工经历及实践经验的顾磊同志任项目技术负责人,并具体负责现场的施工,项目部下设办公室、工程科、质检科、财供科、安全科、各科室做到职责分明,各司其职,各职能科室均在现场办公,与各作业区、施工队进行直接的、面对面的领导和协调。办公室:负责项目经

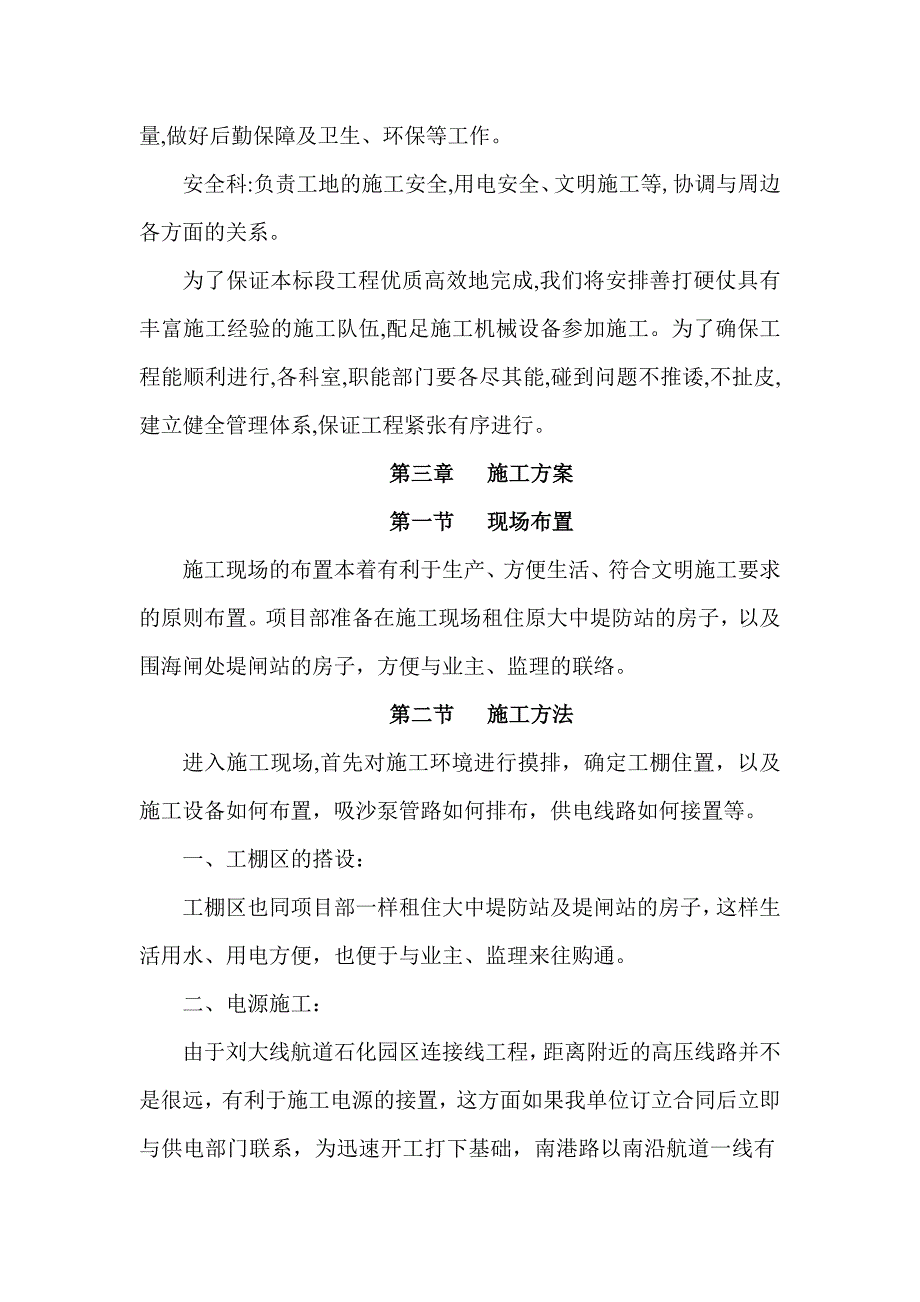

2、理部日常行政工作,做好工地上的上传下达,协调地方矛盾和相关关系。工程科:负责编制分部工程施工方案,施工计划及统计工作量,指导工程的施工,抓好工程质量如进度控制,负责工地的测量放样,做好平面及高程控制。质检科:负责全工程的质量检查,按质检规范要求对工程质量实行全方位和全过程监控,抓好工程质量,并做好质检资料的填报及保管。财供科:负责全工程的财务工作,保证资金的调拨分配,确保工程不受资金困扰,同时负责工程所需物资组织供应及调配,确保材料的质量,做好后勤保障及卫生、环保等工作。安全科:负责工地的施工安全,用电安全、文明施工等,协调与周边各方面的关系。为了保证本标段工程优质高效地完成,我们将安排善打硬
3、仗具有丰富施工经验的施工队伍,配足施工机械设备参加施工。为了确保工程能顺利进行,各科室,职能部门要各尽其能,碰到问题不推诿,不扯皮,建立健全管理体系,保证工程紧张有序进行。第三章 施工方案第一节 现场布置施工现场的布置本着有利于生产、方便生活、符合文明施工要求的原则布置。项目部准备在施工现场租住原大中堤防站的房子,以及围海闸处堤闸站的房子,方便与业主、监理的联络。第二节 施工方法进入施工现场,首先对施工环境进行摸排,确定工棚住置,以及施工设备如何布置,吸沙泵管路如何排布,供电线路如何接置等。一、工棚区的搭设:工棚区也同项目部一样租住大中堤防站及堤闸站的房子,这样生活用水、用电方便,也便于与业主

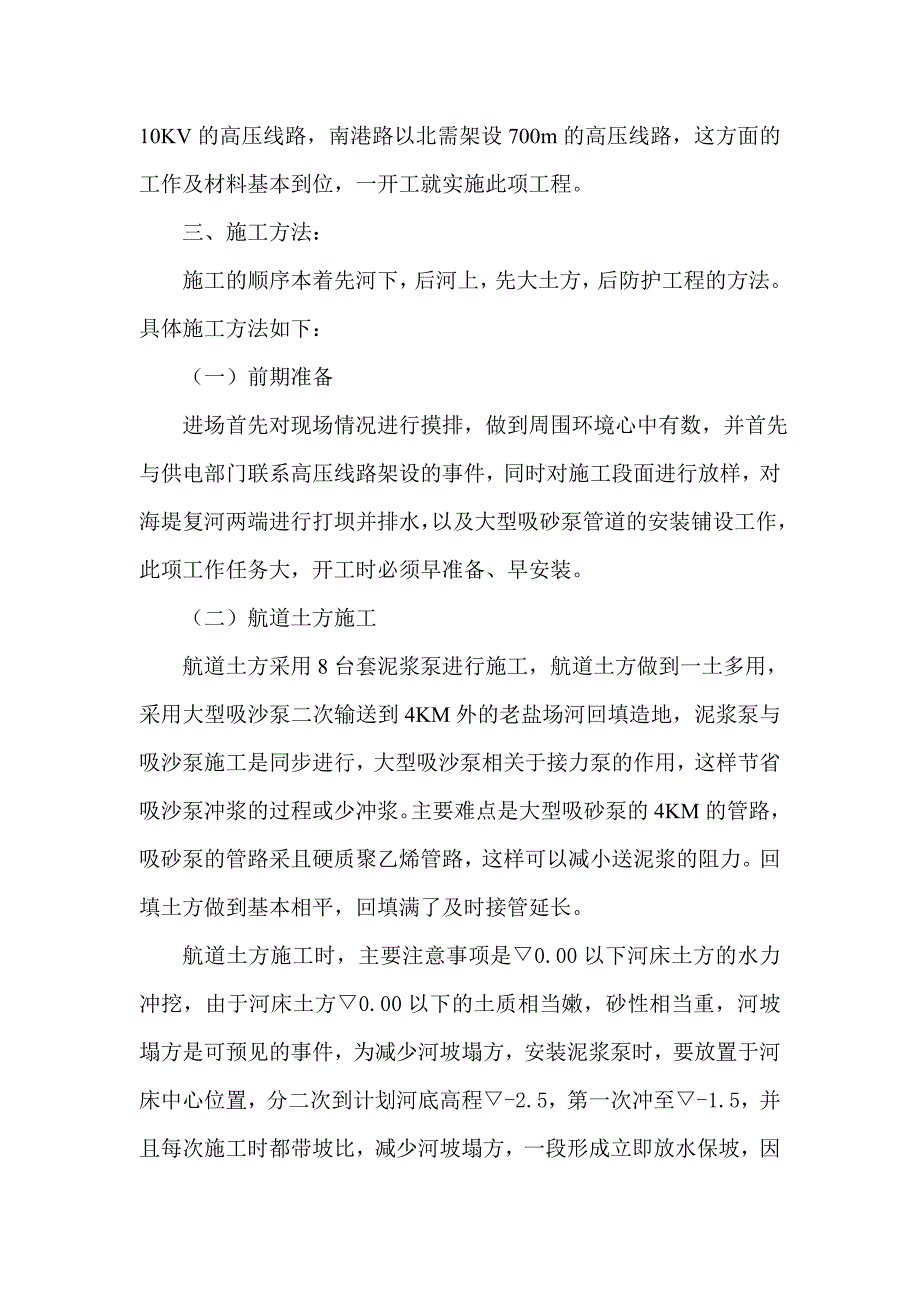

4、、监理来往购通。二、电源施工:由于刘大线航道石化园区连接线工程,距离附近的高压线路并不是很远,有利于施工电源的接置,这方面如果我单位订立合同后立即与供电部门联系,为迅速开工打下基础,南港路以南沿航道一线有10KV的高压线路,南港路以北需架设700m的高压线路,这方面的工作及材料基本到位,一开工就实施此项工程。三、施工方法:施工的顺序本着先河下,后河上,先大土方,后防护工程的方法。 具体施工方法如下:(一)前期准备 进场首先对现场情况进行摸排,做到周围环境心中有数,并首先与供电部门联系高压线路架设的事件,同时对施工段面进行放样,对海堤复河两端进行打坝并排水,以及大型吸砂泵管道的安装铺设工作,此项
5、工作任务大,开工时必须早准备、早安装。 (二)航道土方施工 航道土方采用8台套泥浆泵进行施工,航道土方做到一土多用,采用大型吸沙泵二次输送到4KM外的老盐场河回填造地,泥浆泵与吸沙泵施工是同步进行,大型吸沙泵相关于接力泵的作用,这样节省吸沙泵冲浆的过程或少冲浆。主要难点是大型吸砂泵的4KM的管路,吸砂泵的管路采且硬质聚乙烯管路,这样可以减小送泥浆的阻力。回填土方做到基本相平,回填满了及时接管延长。航道土方施工时,主要注意事项是0.00以下河床土方的水力冲挖,由于河床土方0.00以下的土质相当嫩,砂性相当重,河坡塌方是可预见的事件,为减少河坡塌方,安装泥浆泵时,要放置于河床中心位置,分二次到计划
6、河底高程-2.5,第一次冲至-1.5,并且每次施工时都带坡比,减少河坡塌方,一段形成立即放水保坡,因正值汛期,雨水比较多,放水保坡就是减少雨淋沟及塌方的发生,减少因雨水造成的影响。0.00航道两岸平台以上的土方采用挖掘机进行开挖,开挖的同时整理航道两岸的施工便道,为后面木桩护岸及挡墙砼的施工做准备工作。(三)木桩护岸防护施工在施工航道土方时同步进行木桩护岸防护工程施工,也就0.00的平台采且挖机开挖完成后,就可以进行木桩护岸防护工作,根据现场的实际情况可以采用水力冲挖打木桩的方法进行施工。施工工艺流程:测量放线23m打一根固定木桩铁钉木条连接固定木桩23m之间打木桩。施工的顺序是0.9及1.8
7、的两排木桩同时施工。施工的方法采用高压水枪前面带2.5m长的钢管水枪枪头,对所要施工位置的木桩进行冲挖下沉,下沉过程中由于浮力的作用,会出现木桩上浮的现象,当木桩下沉至桩尖高程点时,两个人扶住木桩,第三人用土及时用铁钉把木桩与木条进行固定,并及时回填桩周围的土,以此循环打第二、三根等。然后根据图纸的要求进行木桩加固工作。木桩施工需注意的几点:1、 木桩施工开打时的固定桩必须在一条直线上,首尾两端连成一直线,各截面中心与该直线之偏差程度不得超过相关规定。2、 木桩的高程必须在同一高程点上,超高的部分用大铁锤往下打,或采用挖掘机向下压,保证高程的一致。测量人员随时跟踪测量木桩的高程情况。木桩是甲供
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 刘大线 航道 石化 连接线 工程施工 组织设计
