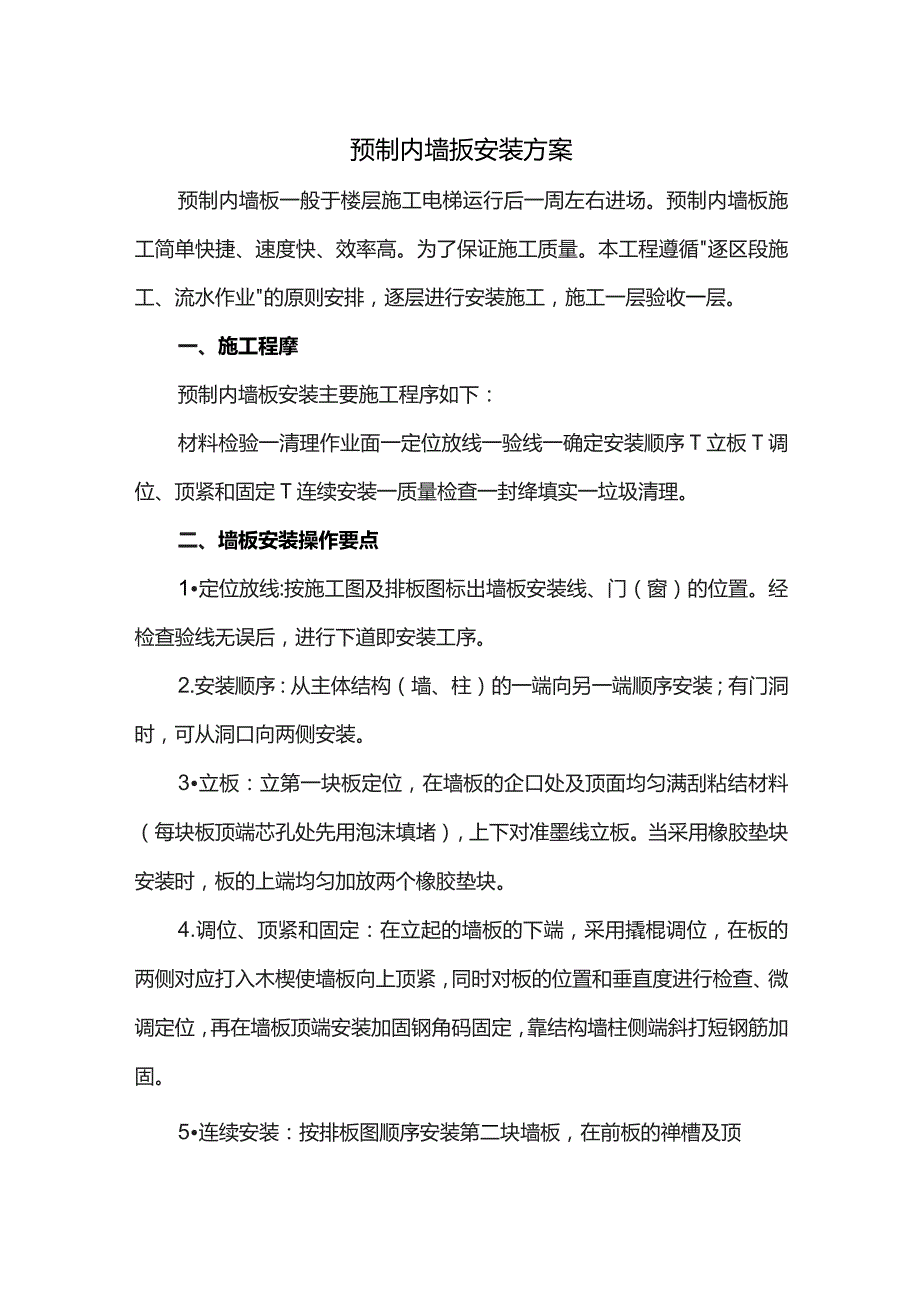

1、预制内墙扳安装方案预制内墙板一般于楼层施工电梯运行后一周左右进场。预制内墙板施工简单快捷、速度快、效率高。为了保证施工质量。本工程遵循逐区段施工、流水作业的原则安排,逐层进行安装施工,施工一层验收一层。一、施工程摩预制内墙板安装主要施工程序如下:材料检验一清理作业面一定位放线一验线一确定安装顺序T立板T调位、顶紧和固定T连续安装一质量检查一封绛填实一垃圾清理。二、墙板安装操作要点1定位放线:按施工图及排板图标出墙板安装线、门(窗)的位置。经检查验线无误后,进行下道即安装工序。2.安装顺序:从主体结构(墙、柱)的一端向另一端顺序安装;有门洞时,可从洞口向两侧安装。3立板:立第一块板定位,在墙板的

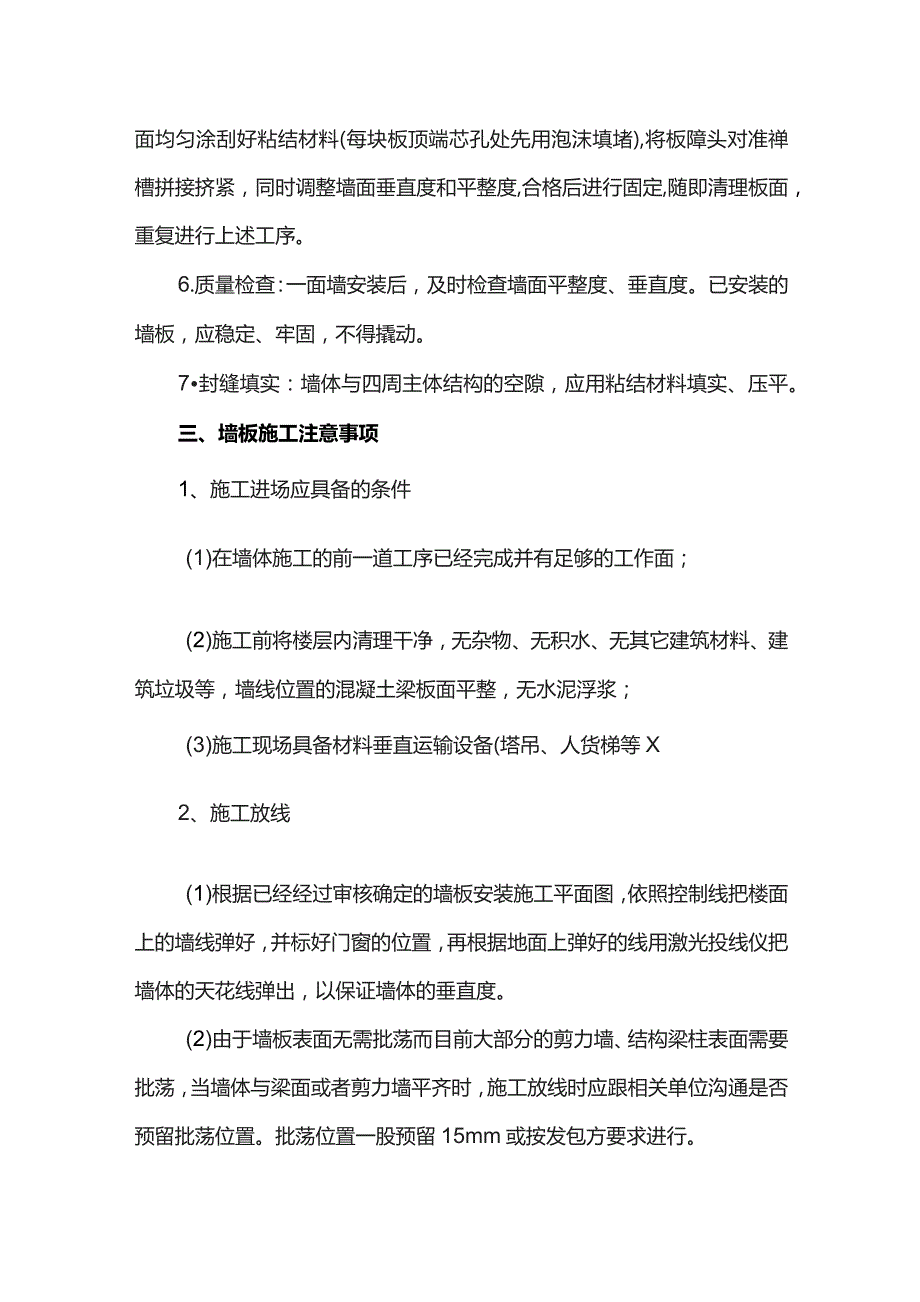

2、企口处及顶面均匀满刮粘结材料(每块板顶端芯孔处先用泡沫填堵),上下对准墨线立板。当采用橡胶垫块安装时,板的上端均匀加放两个橡胶垫块。4.调位、顶紧和固定:在立起的墙板的下端,采用撬棍调位,在板的两侧对应打入木楔使墙板向上顶紧,同时对板的位置和垂直度进行检查、微调定位,再在墙板顶端安装加固钢角码固定,靠结构墙柱侧端斜打短钢筋加固。5连续安装:按排板图顺序安装第二块墙板,在前板的禅槽及顶面均匀涂刮好粘结材料(每块板顶端芯孔处先用泡沫填堵),将板障头对准禅槽拼接挤紧,同时调整墙面垂直度和平整度,合格后进行固定,随即清理板面,重复进行上述工序。6.质量检查:一面墙安装后,及时检查墙面平整度、垂直度。已
