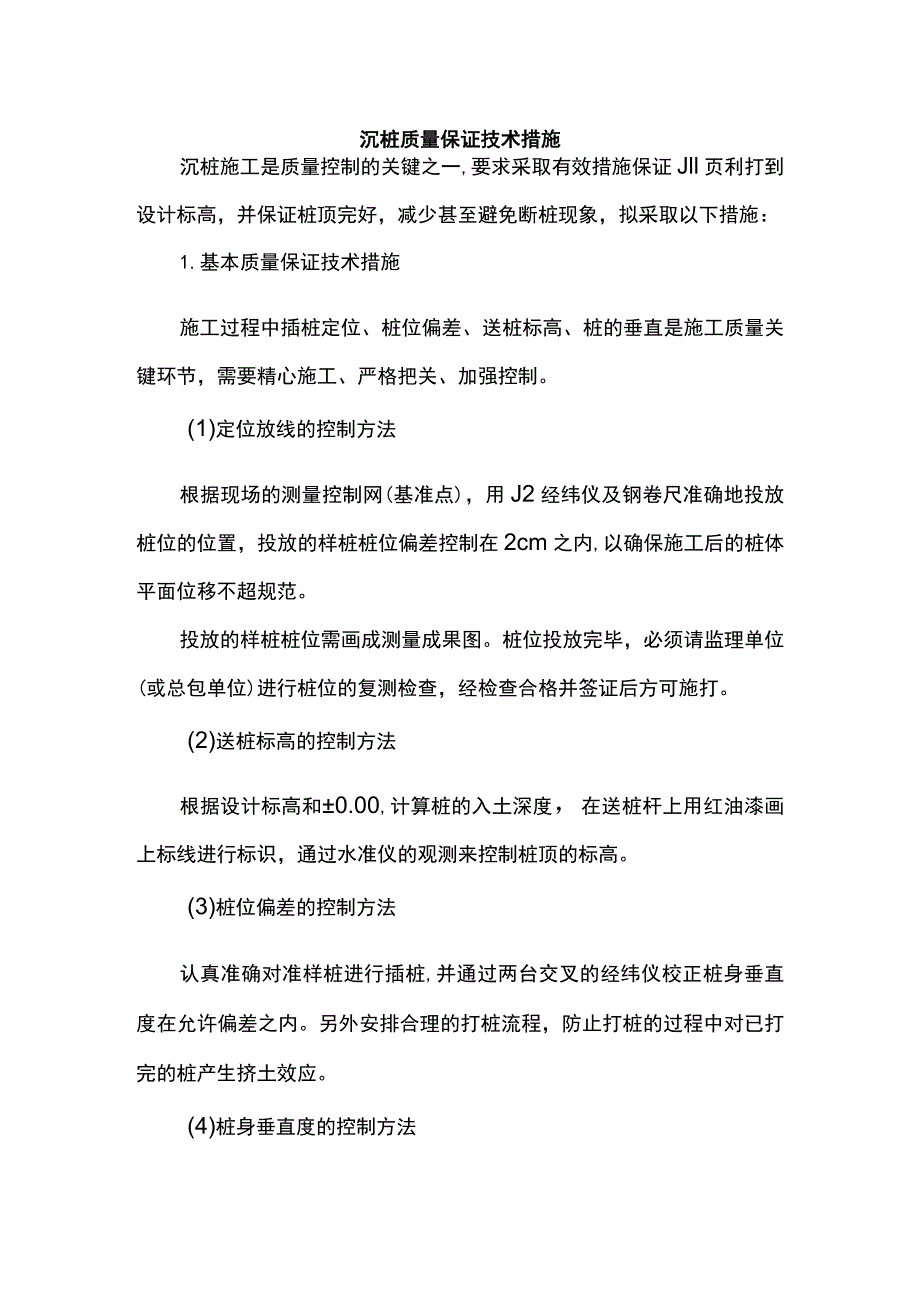

1、沉桩质量保证技术措施沉桩施工是质量控制的关键之一,要求采取有效措施保证Jll页利打到设计标高,并保证桩顶完好,减少甚至避免断桩现象,拟采取以下措施:1.基本质量保证技术措施施工过程中插桩定位、桩位偏差、送桩标高、桩的垂直是施工质量关键环节,需要精心施工、严格把关、加强控制。(1)定位放线的控制方法根据现场的测量控制网(基准点),用J2经纬仪及钢卷尺准确地投放桩位的位置,投放的样桩桩位偏差控制在2cm之内,以确保施工后的桩体平面位移不超规范。投放的样桩桩位需画成测量成果图。桩位投放完毕,必须请监理单位(或总包单位)进行桩位的复测检查,经检查合格并签证后方可施打。(2)送桩标高的控制方法根据设计标

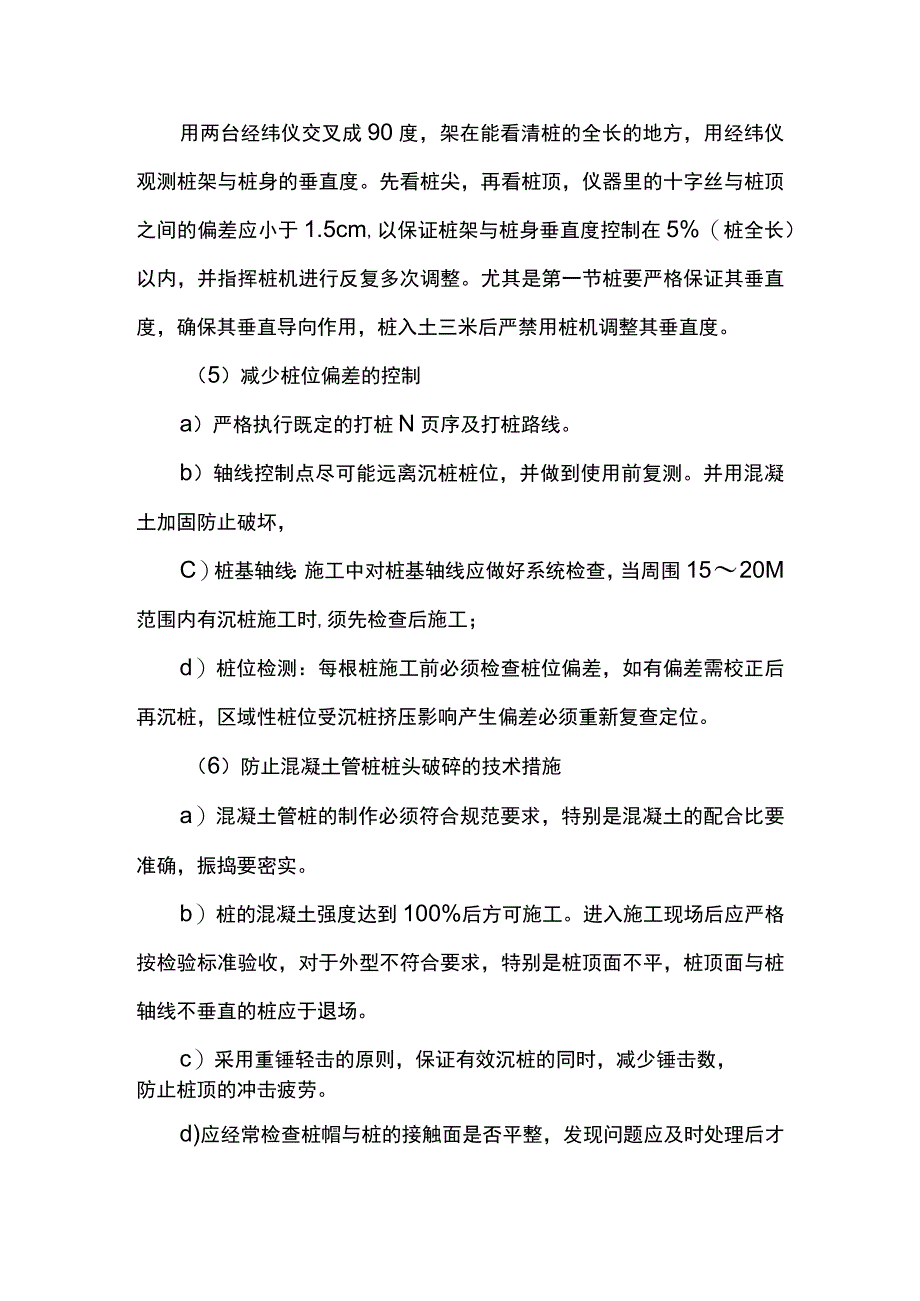

2、高和0.00,计算桩的入土深度,在送桩杆上用红油漆画上标线进行标识,通过水准仪的观测来控制桩顶的标高。(3)桩位偏差的控制方法认真准确对准样桩进行插桩,并通过两台交叉的经纬仪校正桩身垂直度在允许偏差之内。另外安排合理的打桩流程,防止打桩的过程中对已打完的桩产生挤土效应。(4)桩身垂直度的控制方法用两台经纬仪交叉成90度,架在能看清桩的全长的地方,用经纬仪观测桩架与桩身的垂直度。先看桩尖,再看桩顶,仪器里的十字丝与桩顶之间的偏差应小于1.5cm,以保证桩架与桩身垂直度控制在5%(桩全长)以内,并指挥桩机进行反复多次调整。尤其是第一节桩要严格保证其垂直度,确保其垂直导向作用,桩入土三米后严禁用桩机

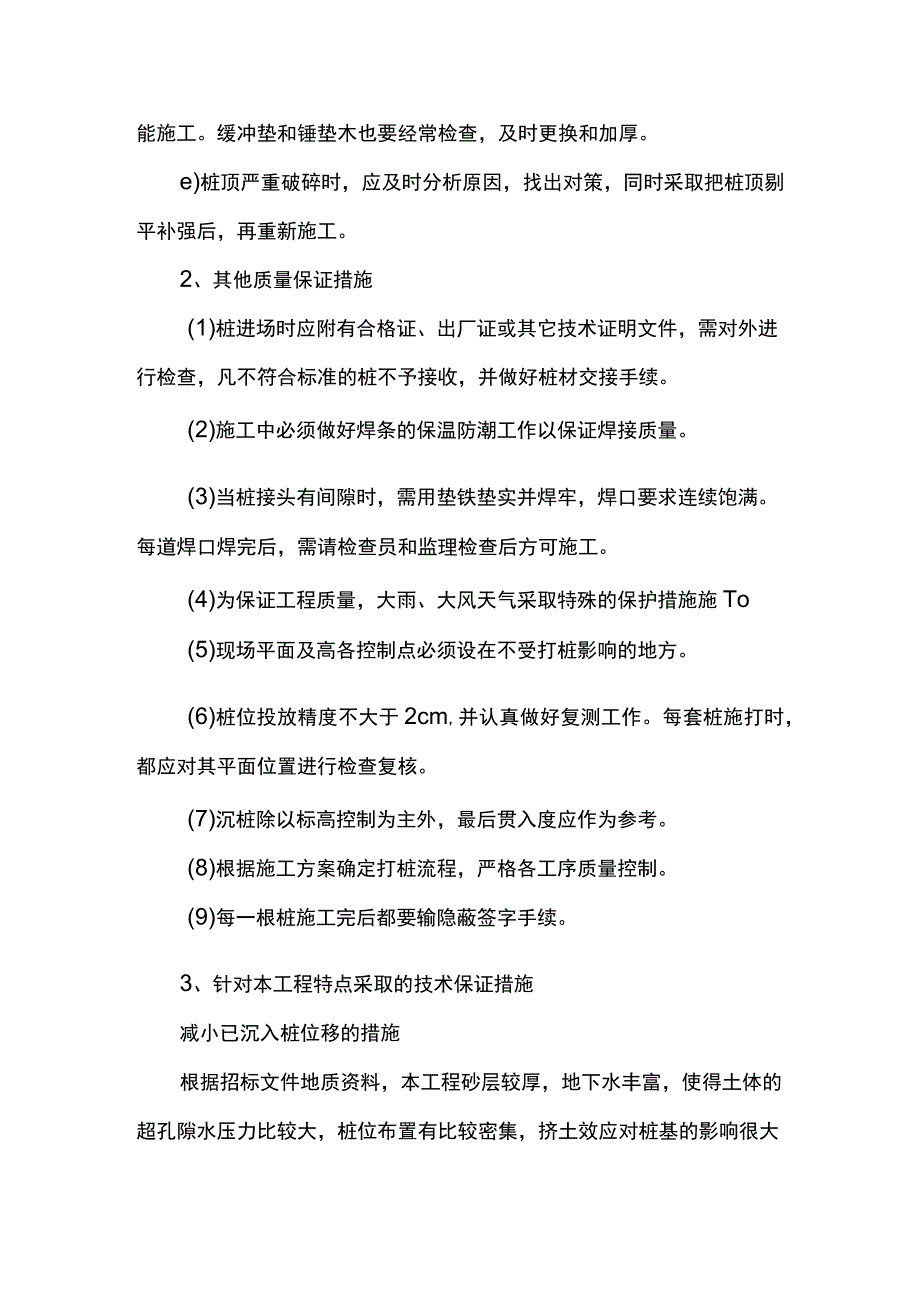

3、调整其垂直度。(5)减少桩位偏差的控制a)严格执行既定的打桩N页序及打桩路线。b)轴线控制点尽可能远离沉桩桩位,并做到使用前复测。并用混凝土加固防止破坏,C)桩基轴线:施工中对桩基轴线应做好系统检查,当周围1520M范围内有沉桩施工时,须先检查后施工;d)桩位检测:每根桩施工前必须检查桩位偏差,如有偏差需校正后再沉桩,区域性桩位受沉桩挤压影响产生偏差必须重新复查定位。(6)防止混凝土管桩桩头破碎的技术措施a)混凝土管桩的制作必须符合规范要求,特别是混凝土的配合比要准确,振捣要密实。b)桩的混凝土强度达到100%后方可施工。进入施工现场后应严格按检验标准验收,对于外型不符合要求,特别是桩顶面不平
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 质量保证 技术措施
第壹文秘所有资源均是用户自行上传分享,仅供网友学习交流,未经上传用户书面授权,请勿作他用。


重点工作绩效评估自评表.docx
