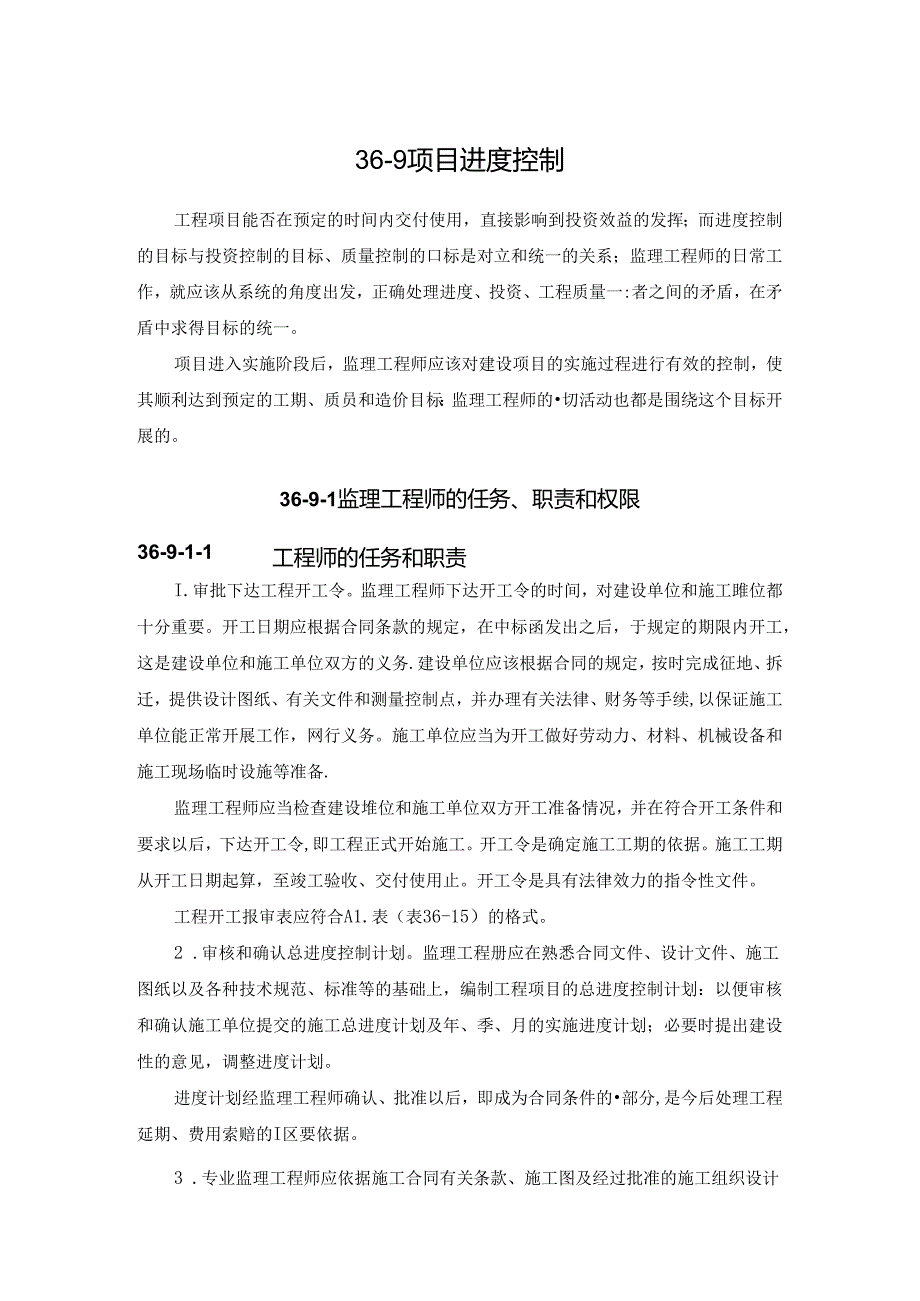

1、36-9项目进度控制工程项目能否在预定的时间内交付使用,直接影响到投资效益的发挥;而进度控制的目标与投资控制的目标、质量控制的口标是对立和统一的关系;监理工程师的日常工作,就应该从系统的角度出发,正确处理进度、投资、工程质量一:者之间的矛盾,在矛盾中求得目标的统一。项目进入实施阶段后,监理工程师应该对建设项目的实施过程进行有效的控制,使其顺利达到预定的工期、质员和造价目标:监理工程师的切活动也都是围绕这个目标开展的。36-9-1监理工程师的任务、职责和权限36-9-1-1工程师的任务和职责I.审批下达工程开工令。监理工程师下达开工令的时间,对建设单位和施工雎位都十分重要。开工日期应根据合同条款
2、的规定,在中标函发出之后,于规定的期限内开工,这是建设单位和施工单位双方的义务.建设单位应该根据合同的规定,按时完成征地、拆迁,提供设计图纸、有关文件和测量控制点,并办理有关法律、财务等手续,以保证施工单位能正常开展工作,网行义务。施工单位应当为开工做好劳动力、材料、机械设备和施工现场临时设施等准备.监理工程师应当检查建设堆位和施工单位双方开工准备情况,并在符合开工条件和要求以后,下达开工令,即工程正式开始施工。开工令是确定施工工期的依据。施工工期从开工日期起算,至竣工验收、交付使用止。开工令是具有法律效力的指令性文件。工程开工报审表应符合A1.表(表36-15)的格式。2 .审核和确认总进度

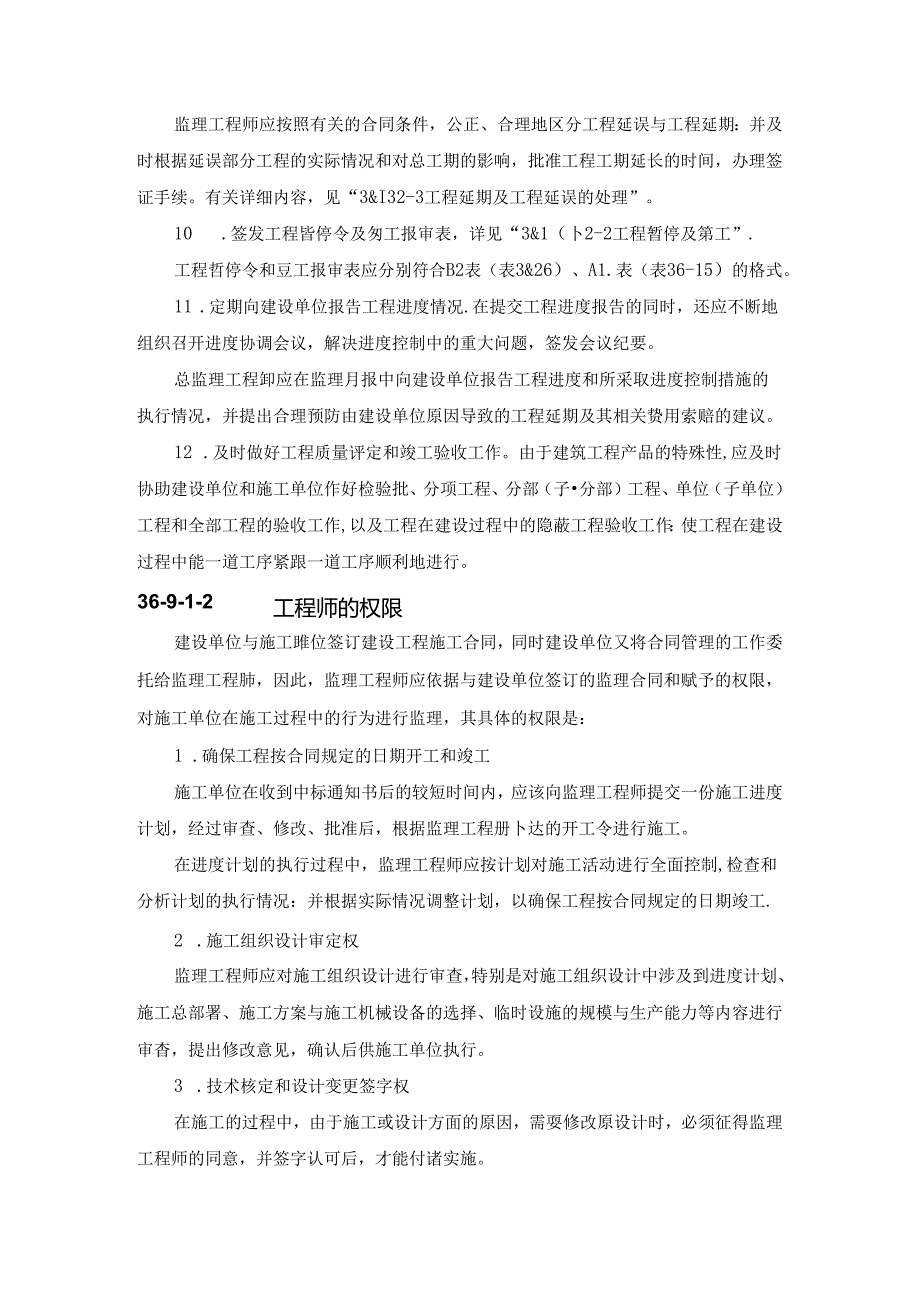

3、控制计划。监理工程册应在熟悉合同文件、设计文件、施工图纸以及各种技术规范、标准等的基础上,编制工程项目的总进度控制计划:以便审核和确认施工单位提交的施工总进度计划及年、季、月的实施进度计划;必要时提出建设性的意见,调整进度计划。进度计划经监理工程师确认、批准以后,即成为合同条件的部分,是今后处理工程延期、费用索赔的I区要依据。3 .专业监理工程师应依据施工合同有关条款、施工图及经过批准的施工组织设计制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程师审定后报送建设单位。4 .突出控制络图中的节点,明确提出若干个阶段目标,严格控制关键线路上的关键工序、关键分项分部工程或单项工
4、程的控制工期的实现.5 .监督检杳进度计划的实施,监理工程师应以经确认的总进度计划为依据,监督、检查进度计划的实施.并记录实际进度及其相关情况,这是项经常性的工作。在一般情况下,每月检查1次施工单位的进度情况,或检查根据总进度计划确定的各分部工程、分项工程(或分包单位)的目标是否按期完成。监理工程师应定期对施工单位的实际进度与计划进度进行比较:如果实际施工进度拖延时,应督促施工单位采取有效措施,加快进度,及时修改下一阶段施工进度计划,以保证按期完工。必要时,可卜达指令,要求施工维位采取有效措施,追赶进度。同时,根据施工单位的进度计划完成情况(包括资源投入、施工机械的使用、实物工程量等)做好记录

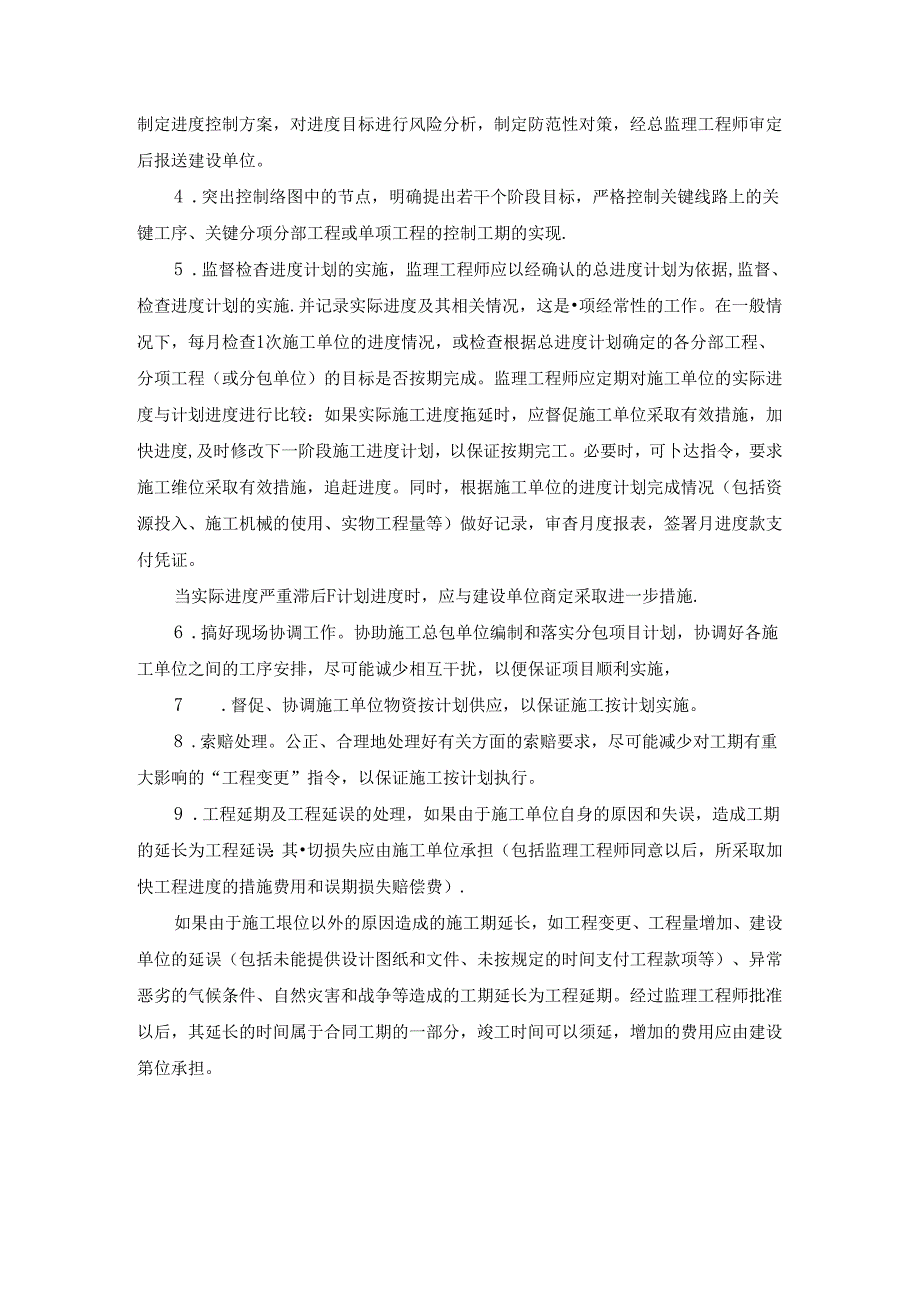

5、,审杳月度报表,签署月进度款支付凭证。当实际进度严重滞后F计划进度时,应与建设单位商定采取进一步措施.6 .搞好现场协调工作。协助施工总包单位编制和落实分包项目计划,协调好各施工单位之间的工序安排,尽可能诚少相互干扰,以便保证项目顺利实施,7 .督促、协调施工单位物资按计划供应,以保证施工按计划实施。8 .索赔处理。公正、合理地处理好有关方面的索赔要求,尽可能减少对工期有重大影响的“工程变更”指令,以保证施工按计划执行。9 .工程延期及工程延误的处理,如果由于施工单位自身的原因和失误,造成工期的延长为工程延误:其切损失应由施工单位承担(包括监理工程师同意以后,所采取加快工程进度的措施费用和误期
6、损失赔偿费).如果由于施工垠位以外的原因造成的施工期延长,如工程变更、工程量增加、建设单位的延误(包括未能提供设计图纸和文件、未按规定的时间支付工程款项等)、异常恶劣的气候条件、自然灾害和战争等造成的工期延长为工程延期。经过监理工程师批准以后,其延长的时间属于合同工期的一部分,竣工时间可以须延,增加的费用应由建设第位承担。监理工程师应按照有关的合同条件,公正、合理地区分工程延误与工程延期:并及时根据延误部分工程的实际情况和对总工期的影响,批准工程工期延长的时间,办理签证手续。有关详细内容,见“3&I32-3工程延期及工程延误的处理”。10 .签发工程皆停令及匆工报审表,详见“3&1(卜2-2工
7、程暂停及第工”.工程哲停令和豆工报审表应分别符合B2表(表3&26)、A1.表(表36-15)的格式。11 .定期向建设单位报告工程进度情况.在提交工程进度报告的同时,还应不断地组织召开进度协调会议,解决进度控制中的重大问题,签发会议纪要。总监理工程卸应在监理月报中向建设单位报告工程进度和所采取进度控制措施的执行情况,并提出合理预防由建设单位原因导致的工程延期及其相关贽用索赔的建议。12 .及时做好工程质量评定和竣工验收工作。由于建筑工程产品的特殊性,应及时协助建设单位和施工单位作好检验批、分项工程、分部(子分部)工程、单位(子单位)工程和全部工程的验收工作,以及工程在建设过程中的隐蔽工程验收
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 项目 进度 控制 施工 技术
第壹文秘所有资源均是用户自行上传分享,仅供网友学习交流,未经上传用户书面授权,请勿作他用。


重点工作绩效评估自评表.docx
