欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    外脚手架施工组织设计.doc

    • 资源ID:994508       资源大小:273.48KB        全文页数:34页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    外脚手架施工组织设计.doc

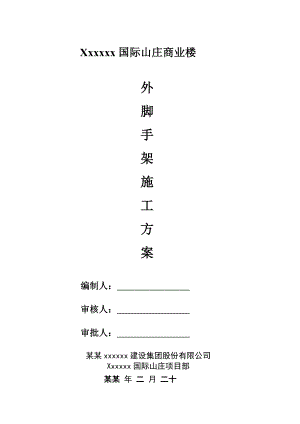

    Xxxxxx国际山庄商业楼外脚手架施工方案编制人: 审核人: 审批人: 某某xxxxxx建设集团股份有限公司Xxxxxx国际山庄项目部 某某 年 二 月 二十目 录第一节 工程概况与编制依据.3一、 工程概况.3二、编制依据.3第二节、施工组织.3 一、技术准备工作.3二、物质准备工作. 3三、劳动力准备. 4第三节、安全管理措施. 4第四节 外墙脚手架搭设有关要求. 5一、搭设范围. 5二、有关要求. 5第五节 落地式双排钢管外脚手架搭设标准.6一、脚手架材质. 6二、脚手架的基底. 6三、脚手架的扫地杆.7四、架体与建筑物的拉结.7五、脚手架板的铺设.9六、立杆的纵距、横距、步距.10七、外脚手架的防护.11八、支撑体系.11九、杆件搭设构造要求. .12十、荷载. 13十一、特殊部位处理. 14十二、搭设和拆除顺序.16第七节、各项技术管理措施.17一、脚手架材料质量控制措施.17二、保证施工质量措施.18三、保证施工安全措施.20四、环境保护及文明施工措施.21第八节、现场施工管理组织机构.22一、 安全生产管理目标.22二、施工组织机构. .22第九节 脚手架的结构计算.23第一节 工程概况与编制依据一、 工程概况.工程名称:xxxxxx国际山庄商业楼。.工程地点:某某省xxxxxx西侧。.建筑面积:8829.42平方米。.建设单位:某某xxxxxx房地产开发有限公司。.设计单位:某某大学设计研究院有限公司。.地质勘探单位中:xxxxxx勘察设计院。.监理单位:某某省xxxxxx项目管理有限公司。本工程位于某某省xxxxxx西侧。商业楼楼层为四层,一层层高为5.4米高,其他楼层层高3.6米高,结构形式为框架结构。建筑物从室外地坪算总高度为18.15m高。二、编制依据与参考书籍1、建筑施工扣件式钢管脚手架安全技术规范。(JGJ130-2001)2、建筑施工安全检查标准。(JGJ5999)3、xxxxxx国际山庄商业楼施工图纸。第二节、施工组织一、技术准备工作为了保证该工程外脚手架的搭设及拆除方法切实可行,贯彻“安全、适用、可行、经济”的原则,做好各种材料机械加工的技术资料准备和使用计划安排。做好安全技术交底工作,操作工人考核培训。二、物质准备工作外脚手架材料采用48×3.0mm 钢管、直角扣件、对接扣件、旋转扣件。密目式安全网,竹脚手板,该工程需要外架材料量大,由预算部作好各种资源用量及进场计划,保证材料按时进场,并按规定堆放。具体详见:材料计划表序号材料名称单位数量1钢管48×3.0mm吨532直角扣扣件千个6.3423对接扣件千个1.5134旋转扣件千个0.55安全网33606竹脚手板800三、劳动力准备1、在项目经理及项目管理机构直接领导,配备技术人员以满足该工程施工技术管理的各项需要。2、选择技术素质高,有上岗资格证的架子班组,按生产进度计划组织劳动力进场,进行安全、消防、文明施工等各方面教育,并做到上岗人员上岗前体检,体检合格者方可上岗。根据该工程外架工程量及工期要求,准备20 个合格的专业架子工进场施工。第三节 安全管理措施1、凡是有高血压,严重心脏病、癫痫病,以及其他不适于高空作业的人员,均不得从事架子工作业。凡参加高空作业人员,必须定期进行身体检查。2、处于3 米以上的高空作业时,必须配戴安全带,作业时戴安全帽。安全带必须系在牢固可靠的地方。3、高处作业时,衣着要灵便。禁止赤脚、穿拖鞋、硬底鞋和带钉易滑鞋。严禁酒后作业。4、严禁向下抛物体和工具;严禁作业人员在脚手架上下;严禁在四周没有安全网而以不系安全带的危险场所作业。5、强风、雷雨天、大雾天的环境,不准进行高处作业;夜间作业必须布置良好的照明设备。6、操作时,精神集中,禁止打闹和开玩笑。工间休息时应下到地面。7、脚手架其负荷量每平方米不得超过二百七十公斤。8、架子上原则上禁止堆料。如必要时,堆料不能过于集中。凡不符合规定的,架子工有权制止。9、脚手架应固定于建筑物的牢固部位上,不应固定在管道及其他不牢靠的结构上。10、施工场所的脚手架其使用期在半年以上者,经过大风、大雨后,要进行检查,发现问题及时处理。11、架子搭设完毕,应汇同有关人员验收签证后方可交付使用。12、脚手架的安装与拆卸,应按施工方案程序进行。施工区应设围栏或专人看守第四节 外墙脚手架搭设有关要求 一、搭设范围本工程1-4 层外架采用落地式双排钢管脚手架,外挂安全网。二、搭设有关要求1、采用常用方法进行搭设,并每隔一步距上铺竹脚手板。2、连墙件采用水平硬拉:采用结构外围梁顶部竖向预埋48 钢管拉外架立杆,待上层柱模拆除后进行水平钢管硬拉。第五节 落地式双排钢管外脚手架搭设质量标准一、 脚手架材质1

    注意事项

    本文(外脚手架施工组织设计.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
