欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    地面与楼面工程环氧自流平面层涂饰施工工艺.doc

    • 资源ID:993251       资源大小:17KB        全文页数:3页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地面与楼面工程环氧自流平面层涂饰施工工艺.doc

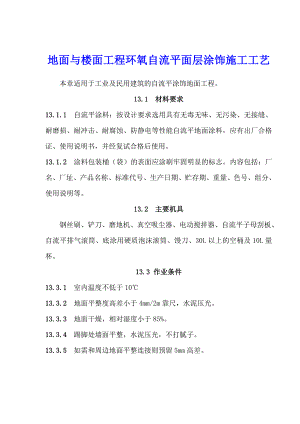

    地面与楼面工程环氧自流平面层涂饰施工工艺本章适用于工业及民用建筑的自流平涂饰地面工程。13.1 材料要求13.1.1 自流平涂料:按设计要求选用具有无毒无味、无污染、无接缝、耐磨损、耐冲击、耐腐蚀、防静电等性能自流平地面涂料,应有出厂合格证、使用说明书,并经复试合格后使用。13.1.2 涂料包装桶(袋)的表面应涂刷牢固明显的标志。内容包括:厂名、厂址、产品名称、标准代号、生产日期、贮存期、重量、色号、组分、使用说明等。13.2 主要机具 钢丝刷、铲刀、磨地机、真空吸尘器、电动搅拌器、自流平子母刮板、自流平排气滚筒、底涂用硬质泡沫滚筒、馒刀、30L以上的空桶及10L量杯。13.3 作业条件13.3.1 室内温度不低于1013.3.2 地面平整度高差小于4mm/2m靠尺,水泥压光。13.3.3 地面干燥,相对湿度小于85%。13.3.4 踢脚处墙面平整,水泥压光,不打腻子。13.3.5 如需和周边地面平整连接则预留5mm高差。13.4 操作工艺13.4.1 工艺流程:面漆施工中涂施工封闭底漆打磨处理基层清理13.4.2 基层清理:地面基层、地墙相交的墙面、踢脚处的粘存杂物清理干净,除去影响面层的基层污染、凸起、疏松的地块,敲除空鼓表皮。13.4.3 打磨处理:对地面基层打磨处理,彻底清扫地坪,真空吸尘处理。13.4.4地表积水应完全烘干方可进行下步施工。13.4.5 封闭底漆:把底漆按比例混合,充分搅拌均匀。用硬质泡沫滚筒把混合后的底漆均匀涂敷在地坪上,横向纵向各一度,避免漏涂和积水。根据现场气温和通风条件,等候14h,待涂膜表干后即可进行下步施工。13.4.6 中涂施工:地面不平整,必须施工中涂,干燥后打磨吸尘。做法同封闭底漆。13.4.7 面漆施工:将面漆按比例混合,用电动搅拌器搅拌约2min,搅拌均匀后倒在施工地面上,用自流平刮刀连续批刮。用排气滚筒滚轧面漆,以避免气泡、麻面和接口高差,施工限定时间30min。13.5 质量标准13.5.1 主控项目 1 自流平涂料应具有抗冲击性,耐磨损、耐酸性、耐碱性、耐盐性、耐洗刷性、防静电性和附着力性能。 2 自流平涂料应符合安全、环保、设计要求。 3 自流平涂料应与基层粘结牢固,严禁有起皮、开裂、漏涂等缺陷。 13.5.2 一般项目: 1 自流平涂料应具有优良的流动性, 自动平整地面,快凝早强。 2 自流平涂料涂装时应薄厚均匀,硬化后表面有光泽。 3 自流平涂料表面平整度允许偏差小于4mm/2m靠尺。13.6 成品保护13.6.1 底漆后须立即封闭现场,在显眼部位挂上禁止入内的警示标志。13.6.2 自流平施工后同样必须封闭现场,12h内严禁行走,24h内避免受冲击。13.6.3 自流平施工结束24h后即可进行饰面材料的铺设。13.7 应注意的问题13.7.1 应注意地面基层清理,控制基层含水率。13.7.2 严格控制配料比例,避免底漆漏涂。13.7.3 配料搅拌均匀后,应严格把握施工时间。13.7.4 底漆封闭和面漆施工后,应立即封闭现场,严禁行走,避免冲击。

    注意事项

    本文(地面与楼面工程环氧自流平面层涂饰施工工艺.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
