欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

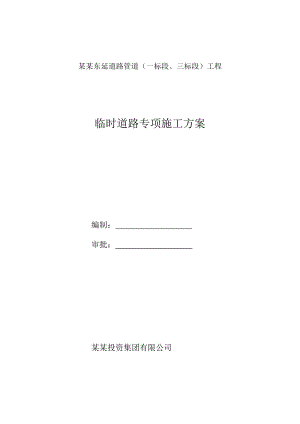

    河北某工业园区道路管道工程临时道路专项施工方案.doc

    • 资源ID:952331       资源大小:58.59KB        全文页数:6页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    河北某工业园区道路管道工程临时道路专项施工方案.doc

    某某东延道路管道(一标段、三标段)工程临时道路专项施工方案 编制: 审批: 某某投资集团有限公司目 录一、工程概况2二、前期准备2三、施工部署2四、技术措施3五、安全施工注意事项4六、日常维护及拆除5一、工程概况为解决现场材料运输及土方倒运,同时满足业主期望、确保工程质量、工程工期及施工安全、环境保护的前提下,我公司项目部计划在项目开工前,在主路中央绿化隔离带修建一条临时道路。结合现场情况及施工需要,临时便道路面宽6m,结构形式为:土路基+20cm天然砂石填料+40cm石灰粉煤灰稳定碎石。为满足运输需要,沿路每100米设置1处会车港湾,港湾长30m,宽8米。临时道路总面积约为35000m2,具体做法详见附图。二、前期准备为确保临时道路施工顺利实施,我部将在进场后组织施工人员熟悉现场地形,测量人员对临时道路精确定位,掌握开挖和回填方量大的部位,分段进行土路基作业,尽快形成机械化施工通道。三、施工部署临时道路工程时间紧、任务急,且施工现场地形复杂,填方量约5万m3左右。计划采用分段施工,先施工填挖高差小的部位,再进行高挖高填段。做好机械设备的现场调配,科学划分施工段落做好统筹安排,确保快速、优质地完成工程,为大面积施工做好准备。2.1施工组织机构项目经理:高栋良生产经理:李传清项目总工:郑迎利机械负责人:李长山材料负责人:贾春宝安全负责人:郭 伟2.2施工进度计划2011年5月10日2011年5月31日。2.3劳动力计划为保证临时道路工程于2011年5月31日顺利完成,根据工程量及施工进度调配筑路工40人,壮工40人。2.4材料计划填方 50000m3 现场本标段内的平衡土方砂石垫层 7000m3 本地就近采购石灰粉煤灰稳定碎石 14000m3 北京采购运至现场2.5施工机械计划为确保临时路按时通行,项目部计划加大机械投入,拟投入挖掘机8台,推土机8台,装载机6台,压路机4台,自卸汽车50辆,水车2台,参与临时道路的施工。四、技术措施1、施工流程测量放线平衡土方砂砾垫层二灰基层洒水养护根据工程施工的先后顺序及难易程度,采用先低后高的原则,1标自西向东修建,3标自东向西修建。修建完成后的临时路面高于新建道路路床表面10cm。2为不影响道路施工,同时满足施工材料运输的需要,临时路路面按6m设计。沿路每100m设置一处会车港湾,保证双车交汇的需要。3现场地形起伏较大,有针对性的采用分段作业。在进行挖填方平衡的过程中将基础推平碾压,为保证道路排水,横向设置1.5%的横坡,纵向与设计道路坡度相同。4由于施工处于雨季,路面经常会被雨水浸蚀,为保证临时道路的稳定性,在路基表面铺设20cm天然砂石透水层。结合当地自然气候及工程特点,考虑降低施工扬尘及重型运输车辆的行驶需要,路面铺筑40cm的石灰粉煤灰。5为保证雨季施工安全,沿临时路两侧开挖30cm宽的排水沟,并在沿线管涵位置预留雨水出口,以保证雨水顺畅排泄。五、安全施工注意事项1机械作业所有机械设备的操作人员、信号指挥工等特殊工种必须是经过专业培训并取得相关证书。各种机械指派专人负责维修保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生。机械安装时基础稳固,挖掘机械臂作业半径范围内不得站人,操作时机械臂距架空线符合安全规定。夜间施工,保证照明系统完好。施工中严格执行工程机械基本安全操作规程。2临时用电所有施工人员应掌握安全用电的基本知识和所用设备性能,用电人员各自保护好设备的负荷线、地线和开关,发现问题及时找电工解决,严禁非专业电气操作人员乱动电气设备。电缆、高压胶管等尽量架空设置,不能架起的绝缘电缆和高压胶管通过道路时采取保护措施,以免机械车辆压坏,发生事故。所有电气设备及其金属外壳或构架均按规定设置可靠的接零及接地保护。现场电气设备有漏电保护器,电缆设可靠绝缘,定期检查,发现问题及时处理解决。各种机电设备均有专人负责管理,电工持证上岗。现场用电设备实行三级供电,两级保护。六、日常维护及后期拆除1、施工过程中安排专人进行养护,及时对坑槽进行修补,每日安排水车进行洒水。2、在机动车道路基施工完成后,进行中央隔离带绿化上水施工时,同时挖除临时路结构层,挖除的结构层天然砂砾部分尽量利用,可做非机动车道或人行步道的路基填筑。6m会车港湾100m中央隔离带临时道路平面示意图 主路路床1m6m主路路床1m中央隔离带临时道路横断示意图 二灰稳定碎石厚40cm砂石材料厚20cm土路基临时路结构图

    注意事项

    本文(河北某工业园区道路管道工程临时道路专项施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
