欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    梁板柱整体浇筑施工方案.doc

    • 资源ID:949742       资源大小:234.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    梁板柱整体浇筑施工方案.doc

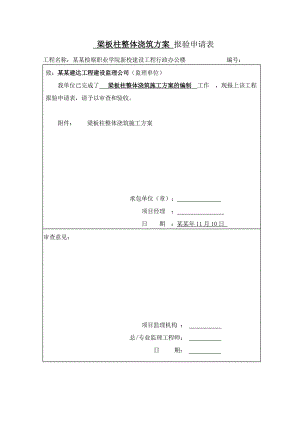

    梁板柱整体浇筑方案 报验申请表工程名称:某某检察职业学院新校建设工程行政办公楼 编号:致:某某建达工程建设监理公司(监理单位)我单位已完成了 梁板柱整体浇筑施工方案的编制 工作 ,现报上该工程报验申请表,请予以审查和验收。附件: 梁板柱整体浇筑施工方案承包单位(章): 项目经理 : 日 期 :某某年11月10日 审查意见:项目监理机构 : 总/专业监理工程师: 日 期: 一、工程概况本工程一至七层均为矩形轴线,东西91.2米长分为16条轴线,南北长13.5米分为4条轴线,每层设KZ50个,KZ规格见下表:序号KZ编号数量所处位置截面尺寸(mm)备注1KZ1边柱600*6002KZ2边柱600*6003KZ3边柱600*6004KZ4边柱500*5005KZ5边柱600*6006KZ6边柱600*6007KZ7边柱600*7008KZ8中间柱600*7009KZ9中间柱600*70010KZ10中间柱600*70011KZ11中间柱600*70012KZ12中间柱600*70013KZ13中间柱600*70014KZ14边柱600*70015KZ15边柱600*70016KZ16边柱¢70017KZ17边柱¢70018KZ18中间柱¢70019KZ19中间柱700*70020KZ20中间柱600*700我单位在某某检察学院行政办公楼工程施工过程中将采取对框架梁、板、柱混凝土同时浇筑的方法,此方法将有效的避免先浇筑柱子后浇筑梁板的接头漏浆处理。二、施工难点本工程主体结构钢筋分项施工难点在于KZ与梁交接处柱箍筋绑扎及KZ混凝土浇筑质量。三、施工方法1、梁模板支设(1)、梁模板工艺流程:搭设满堂脚手架铺梁底板模校正标高加设立杆水平拉杆梁侧边模板校正梁梆垂直预检(2)、施工方法:板、梁模采用胶合板,模板拼缝严密,防止漏浆,要求所有木枋弹线找平后方可铺设胶合板,以确保顶板模板平整,支撑体系采用碗扣式钢管脚手架。梁、板跨度等于或大于4m时,模板应起拱,起拱高度按现行规范执行。先安装主梁模板,次梁安装应等主梁模板安装并校正后进行;模板安装后要拉中线进行检查,复核各梁模中心位置是否对正;待平板模安装后,检查并调整标高。梁柱接头处理示意图2、板模板支设(1)、顶板模板工艺流程:搭设满堂脚手架安装龙骨铺平板模板校正标高加设立杆水平撑杆加固预检(2)、施工方法:在竖向结构构件上抄好标高后,然后根据楼板板厚、模板厚、木枋厚调整好搁放木枋的水平钢管,最后铺木枋及模板。梁板支设如插图梁板支设示意图。3、KZ模板支设(1)、KZ模板工艺流程:搭设满堂脚手架立柱模板夹设木枋加设水平挡杆校正柱子模板垂直预检(2)、施工方法:柱子模板采用胶合板,模板拼缝严密,防止漏浆,要求所有木枋弹线找平后方可钉胶合板,以确保柱子模板平整,支撑体系采用碗扣式钢管脚手架。见下图4、梁、柱钢筋绑扎梁、柱钢筋交接处,采用附加竖向钢筋与箍筋四面焊接连接,形成整体,便于梁钢筋绑扎后整体下落,柱子内箍筋同时与梁钢筋下落。此方法有效的保证了柱子与梁交接处的箍筋绑扎质量。见下图。5、混凝土浇筑(1)、混凝土分项浇筑工程待梁、板、柱模板全部支设完毕后,经隐蔽验收合格即整体浇筑梁、板、柱混凝土。由于本工程柱、梁主筋均采用三级钢筋,钢筋直径小、数量少,且柱子截面尺寸600*700mm,梁截面最大尺寸为350*550mm,梁中心线为柱子中心线,故柱子与梁相交的上平面还有250350mm的空隙,以便50振动棒下入KZ内浇筑振捣。(2)、浇筑要求:a、在浇筑工序中,应控制混凝土的均匀性和密实性。混凝土拌合物运至浇筑地点后,应立即浇筑入模。在浇筑过程中,如发现混凝土拌合物的均匀性和稠度发生较大变化,应及时处理。b、浇筑混凝土时,应注意防止混凝土的分层离析。混凝土在竖向结构浇筑混凝土时高度不宜超过3米,否则应采用串筒,溜槽等下料。c、浇筑竖向结构混凝土前,底部应先填以50100 mm厚与混凝土成分相同的水泥砂浆d、浇筑混凝土时,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应立即停止浇筑,并在已浇筑的混凝土凝结前修整完好。e、混凝土在浇筑及静置过程中,应采取措施防止产生裂缝。混凝土因沉降及干缩产生的非结构性的表面裂缝,应在混凝土终凝前修整。(3)、混凝土养护混凝土在浇筑完12h后应及时采取养护措施,大体积混凝土和防水混凝土要采用覆盖浇水养护,时间不得少于14d,普通混凝土可采取洒水养护,时间不得少于7d。

    注意事项

    本文(梁板柱整体浇筑施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
