欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桩基质量控制要点.docx

    • 资源ID:94681       资源大小:15.67KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

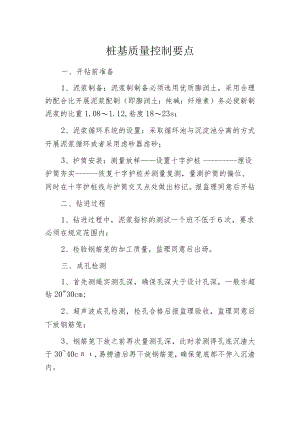

    桩基质量控制要点.docx

    桩基质量控制要点一、开钻前准备1、泥浆制备:泥浆制制备必须选用优质膨润土,采用合理的配合比开展泥浆配制(即膨润土:纯碱:纤维素)务必使新制泥浆的比重1.081.12,粘度1823s;2、泥浆循环系统的设置:采取循环池与沉淀池分离的方式开展泥浆循环或者采用虑砂器虑砂;3、护筒安装:测量放样设置十字护桩埋设护筒夯实恢复十字护桩并测量复测,量测护筒的偏位,同时在十字护桩线与护筒交叉点处做出标记。报监理同意后开钻二、钻进过程1、钻进过程中,泥浆指标的测试一个班不低于6次,要求必须在规定范围内;2、检验钢筋笼的加工质量,监理同意后出场。三、成孔检测1、首先测绳实测孔深,确保孔深大于设计孔深,一般亦超钻20"30cm;2、超声波成孔检测,检孔合格后报监理验收,监理同意后下放钢筋笼;3、钢筋笼下放之前再次量测孔深,此时若测得孔底沉渣大于3040c,易捞渣后再下放钢筋笼,确保笼底部不伸入沉渣内。四、钢筋笼下放1、钢筋笼中心与孔位中心对应,对于护筒偏位较大(大于2cm),在下放最后一节钢筋笼时利用钢筋限位,确保笼顶中心与桩中心对应;2、下放过程应严格控制丝头与声测管焊接质量,声测管内应及时加注清水,严禁加浑浊水;3、通过计算引笼长度严格控制好笼顶标高;4、钢筋笼下放完成之后,下导管前再次量测孔深,与终孔孔深比照,初步判断沉渣的沉淀速度,以便于正确做出相应的清孔方式。五、清孔1、清孔用泥浆各项指标应能满足清孔要求,以能将孔内比重和含砂量的浓浆置换出来并降低含砂率为原则,具体泥浆比重和粘度根据孔内泥浆情况适当调整;2、清孔用泥浆泵的功率应能满足置换泥浆的要求,一般孔深在5米以内的,泥浆泵的功率应不小于22KW;3、导管的接头应密封、上紧防止漏浆,导管底口应尽量使桩底的各个位置都被清到。六、清孔后、混凝土浇筑之前1、泥浆指标的检测。取样:在泥浆循环状态下,在泥浆排出的地方取样,此时比重:1.031.10之间,含砂小于2%,黏度:17s20s之间即可;2、孔深及孔底沉渣厚度的检验,首先泥浆泵打开时测绳量测一次与终孔孔深比较,一般清孔后孔深应大于或等于终孔孔深,然后把泥浆泵停30分钟后再测一次与之前测得的数据比照,判断30分钟内泥浆沉淀的厚度,若沉渣厚度大于20Cn1,应继续清孔,直到沉渣小于10cm;以上两条均自检合格后报监理验收同意后开盘3、混凝土到达现场之后,试验人员应立即取新拌混凝土做坍落度试验,保证混凝土的和易性满足浇筑要求;4、在确定导管悬空量时,应采取计算和试探双重控制,同时若导管内有负压,应采取卸压后再安装料斗;5、灌注之前再次确认孔深和孔底沉渣,确保万一,弱灌注之前发生意外,宁可不灌;6、灌注之前应准确计算首封方量,现场组织好和封底有关的一切事宜,包括指挥人员、机械操作手,混凝土罐车的放料人。

    注意事项

    本文(桩基质量控制要点.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
