欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    标题幕墙安装作业指导书.docx

    • 资源ID:94439       资源大小:19.03KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    标题幕墙安装作业指导书.docx

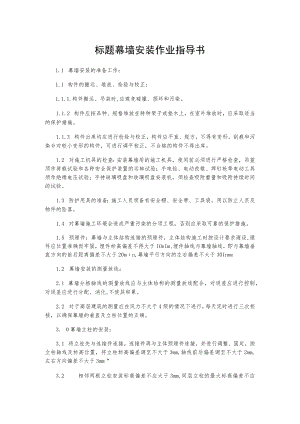

    标题幕墙安装作业指导书1.1 幕墙安装的准备工作:1.1 构件的搬运、堆放、检验与校正:1.1.1.构件搬运、吊装时,应避免碰撞、损坏和污染。1.1.2 构件应按品种、规格堆放在特种架子或垫木上,在室外堆放时,应采取适当的保护措施。1.1.3 构件出库均应进行检验与校正,构件应平直、规方,不得有变形,刮痕和污染O对较小变形的构件,可进行调平校正,不合格的构件不得出库。1.2 对施工机具的检查:安装幕墙用的施工机具,使用前必须进行严格检查,吊篮须作荷载试验和各种安全保护装置的运转试验;手电钻、电动改锥、焊钉枪等电动工具须作绝缘电压试验;手持玻璃吸盘和玻璃吸盘安装机,须检查吸附重量和吸附持续时间的试验。1.3 防护用具的准备:施工人员须备有安全帽、安全带、工具袋,用以防止人员及物件的坠落。1.4 对幕墙施工环境会造成严重污染的分项工程,否则应采取可靠的保护措施。1.5 预埋件:幕墙与主体结构连接的预埋件,主体结构施工时按设计要求埋设,埋件应位置准确而牢固,埋件标高偏差不得大于IOnIm,埋件轴线与幕墙轴线,即与幕墙垂直方向的前后距离偏差不大于20mn,幕墙平行方向的左右偏差不大于30Inme1.2 幕墙安装的测量放线:2.1 幕墙分格轴线的测量放线应与主体结构的测量放线配合,对误差应进行控制,对误差应进行分配、消化,不使其积累。2.2 对于高层建筑的测量应在风力不大于4级的情况下进行,每天定时进行三次校核,以确保幕墙的垂直及立柱位置的正确。3. 0幕墙立柱的安装:3.1 将立柱先与连接件连接,连接件再与主体预埋件连接,并进行调整、固定,按立柱轴线及标高位置,将立柱标高偏差调至不大于3mm,轴线前后偏差调至不大于2mm,左右方向偏差不大于3mm“3.2 相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm。4.0幕墙横梁安装:4.1 将横梁两端的连接件及弹性橡胶垫安装在立柱的预定位置,要求安装牢固,接缝严密。4.2 相邻两根横梁的水平标高偏差不大于Imin,同层标高偏差不大于4mm,同时应与立柱的嵌玻璃凹槽一致,其表面高低偏差不大于Immo4.3 同一层的横梁安装应由下向上进行,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求。5.1 幕墙其他主要附件的安装应符合下列要求:5.1 有热工要求的幕墙,非采光部分宜从内到外安装,内衬板四周套装弹性橡胶密封条,安装时应使内衬板与构件接缝严密,内衬板就位后,须在接缝处粘贴密封胶带,密封胶带的宽度应大于20mm.5.2 内衬板上固定的防火保温材料,应锚钉牢固,防火保温层应平整,拼接处不得留有缝隙。5.3 按图施工,冷凝水排出管及附件应与水平构件预留孔联接严密,与内衬板出水孔联结处应设橡胶密封条。5.4 其他通气留槽孔及雨水排出口等,应按设计施工,不得遗漏。5.5 幕墙立柱安装就位和调整后及时紧固,幕墙安装的临时螺栓等,在构件安装、就位、调整、紧固后应及时拆除。5.6 现场焊接或用高强螺栓紧固的构件固定后,及时进行防锈处理,幕墙中与铝合金接触的螺栓及金属配件,均应采用不绣钢或轻金属制品。5.7不同金属的接触面应采用绝缘片作隔离处理,其材料由设计或专职人员决定。6.0明框幕墙玻璃安装:6.1 玻璃安装前应将表面尘土和污物擦拭干净;热反射玻璃的安装,应将镀膜面朝室内。6.2 玻璃与构件应避免直接接触,玻璃四周与构件凹槽底保持一定的空隙,下部每块玻璃设二块定位橡胶垫块,垫块的宽度与槽口宽度相同,长度不小于IOOmm,玻璃两边嵌入量及空隙应符合图纸设计要求。6.3 玻璃四周橡胶条按图纸规定型号采用,镶嵌平整;橡胶条长度应比边框内槽口长1.5%2%,其断口应留在四角,斜面断开后拼成预定的设计角度,并在粘结牢固后嵌入槽内。7. O其他:7.1 玻璃幕墙四周与主体结构之间的缝隙,用防火保温材料堵塞,内外表面用密封胶连续封闭,保证接缝严密不漏水。7.2 铝合金装饰压板应符合设计要求,表面要平整,色彩要一致,不得有肉眼可见的变形、波纹和凹凸不平,接健应均匀密实。7. 3半隐框和隐框玻璃幕墙的加工制作,符合图纸要求后方可进行安装施工。8. O幕墙的保护和清洗:8.1 幕墙构件应注意保护,不得使其发生碰撞变形、变色、污染和排水管堵塞等现象。8.2 施工中给幕墙及幕墙构件等表面装饰造成影响的粘附物等应立即清除,以免影响幕墙的整体美观。8.3 幕墙工程安装完毕后,按清扫方案从上到下清扫,防止表面装饰发生异常,其清扫施工的工具、吊篮以及清扫的方法、时间等,应得到专职人员的批准。8.4 清洗玻璃和铝合金构件的中性清洁剂应经过检验,证明对铝合金和玻璃确无腐蚀作用后才可用于对铝合金构件和玻璃的清洗,中性清洁剂清洗后应及时用清水冲洗干净。9.0幕墙安装的安全措施:9.1 在高层建筑的幕墙安装与上部结构施工交叉作业时,结构施工层下方,须架设挑出3m以上的防护装置。建筑在地面上3m左右,应搭设挑出6m的水平安全网,如果架设竖向安全网有困难,可采取其它有效方法来予以保证。9.2 应注意不要在工程使用中密封材料的溶剂中毒,且要保管好溶剂,以免发生火灾。9. 3玻璃幕墙的施工,应设专职安全人员进行监督和巡回检查。9. 4现场焊接时,应在焊件下方加设接火斗,以免发生火灾。

    注意事项

    本文(标题幕墙安装作业指导书.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
