欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工地监理例会会议纪要(10).docx

    • 资源ID:934002       资源大小:19.60KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工地监理例会会议纪要(10).docx

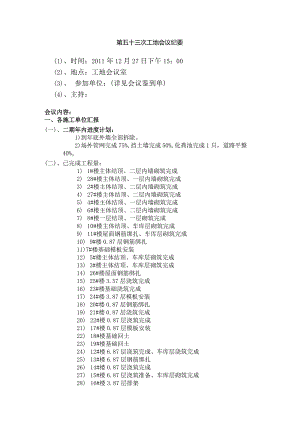

    第五十三次工地会议纪要(1)、时间:2011年12月27日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期年内进度计划:1)到年底外墙全部拆除。2)场外管网完成75%,挡土墙完成50%,化粪池完成1只,道路平整40%o(二)、已完成工程量:1) 1#楼主体结顶、二层内墙砌筑完成2) 28#楼主体结顶、一层内墙砌筑完成3) 2#楼主体结顶、二层内墙砌筑完成4) 27#楼主体结顶、二层内墙砌筑完成5) 4#楼主体结顶、一层内墙砌筑完成6) 6#楼主体结顶、二层内墙砌筑完成7) 8#楼一层结顶、一层砌筑完成8) 10#楼主体结顶、车库层砌筑完成9) 11#楼屋面钢筋绑扎、车库层砌筑完成10) 9#楼0.87层钢筋绑扎11)7#楼基础模板安装12) 5#楼主体结顶、车库层砌筑完成13) 3#楼主体结顶、车库层砌筑完成14) 26#楼屋面钢筋绑扎15) 25#楼3.57层浇筑完成16) 23#楼基础浇筑完成17) 24#楼3.87层模板安装18) 20#楼0.87层钢筋绑扎19) 21#楼0.87层浇筑完成20) 22#楼0.87层浇筑完成21) 17#楼0.87层模板安装22) 18#楼基础回土23) 19#楼基础回土24) 12#楼6.87层浇筑完成、车库层浇筑完成25) 13#楼6.87层钢筋绑扎26) 14#楼0.87层浇筑完成27) 15#楼6.87层浇筑准备、车库层砌筑完成28) 16#楼3.87层排架(三)、年内进度计划:1)1#楼二层砌筑完成2)28#楼一层砌筑完成3)2#楼二层砌筑完成4)27#楼二层砌筑完成5)4#楼二层内墙砌筑完成6)6#楼二层砌筑完成7)8#楼一层砌筑完成8)10#楼一层砌筑完成9)11#楼屋面浇筑完成、一层砌筑完成10)9#楼车库层浇筑完成11)7#楼回填土完成12)5#楼一层砌筑完成13)3#楼一层砌筑完成14)26#楼屋面浇筑完成15)25#楼三层浇筑完成16)23#楼回填土完成17)24#楼二层梁板浇筑完成18)20#楼车库层浇筑完成19)21#楼二层梁板浇筑完成20)22#楼二层梁板浇筑完成21)17#楼车库层浇筑完成22)18#楼车库层浇筑完成23)19#楼基础回土24)12#楼6.87层浇筑完成、车库层砌筑完成25)13#楼三层梁板浇筑完成26)14#楼0.87层浇筑完成27)15#楼6.87层浇筑准备、车库层砌筑完成28)16#楼二层梁板浇筑完成(五)、需甲方配合的问题1)未签复联系单望能在年内全部签复2)工程款望能尽快发放3)二期受伤时间望能在近几天内得到解决4)外墙装饰做法早日确定,做法尽量详细二、监理方提出本工程中要求施工方需整改及注意问题:1 .二期涂料施工部分墙面面漆感观较差,22#楼东面八角窗位置涂料观感较差,20#楼、21#楼部分墙面涂料色差较大,需及时修补,涂料单位要及时逐幢进行自检收尾,对存在色差、成品污染的墙面应及时修补。2 .二期打胶应在门窗发泡剂完成后要及时进行打胶施工,打胶前必须先对缺棱掉角的石材进行修补。3 .二期在现场切割、加工的板材也应先做六面防腐处理再上墙。4 .18#楼基础混凝土浇筑后有露筋的现象存在,要及时进行修补,相关管理人员也应加强管理防止今后再次出现类似情况。5 .屋面承重支模架横向拉杆间距太大,须按规范搭设。6 .14#楼电渣压力焊焊接较差,连结点电渣球饱满度不理想,钢筋同心圆个别有偏位现象,须及时整改,以后焊接完成后要及时凿除电渣,进行自检。7 .施工现场的施工用电等安全问题施工单位要加强管理、检查;对查出的安全隐患要及时进行整改。三、甲方要求施工方整改问题:1 .一期楼梯渗漏要抓紧进行修补。2 .二期场外管线包管厚度应注意,客井粉刷质量不够理想需整改修补,雨水井下沉深度不够需注意。场外资料要及时上报。3 .二期室外楼梯防水处理要抓紧进行施工。4 .25#楼、26#楼、27#楼南面要抓紧清理,方便后续河道景观施工。5 .二期屋面气帽数量要及时统计并上报建设单位。6 .26#楼南面外墙涂料观感较差须重新喷漆,二期涂料单位要逐幢自检、整改、收尾。7 .二期场外管线安装完毕后须在建设单位核对无误后再回土。8 .甲供电箱数量及时上报甲方,安装时电箱背后砂浆灌注须饱满。9 .混凝土局部存在露筋、蜂窝、麻面等现象,其基层处理经建设、监理验收合格后方允许对施工单位进行修补并同意进入下道工序。10 .1#楼重新浇筑的柱子,拆模后视其情况确认在做下一步处理。11 .砌体质保单、复试,墙拉筋试验等不要遗漏。12 .蒸压加气砖平整度、灰缝厚度、砂浆饱满度要引起重视。13 .构造柱浇筑时于上层梁底板之间要留缝。14 .现场要加强质量自检,现场应现场增加专职质量管理人员。15 .联系单年内可以签复,不能签复的可以在年内给予答复。16 .二期工人受伤事件,由业主牵头,涂料与总包单位协商解决。17 .外墙初装饰施工方案将在近期给施工单位答复。18 .下一期临时设施搭设布局要抓紧安排。工程建设监理有限公司

    注意事项

    本文([监理资料]工地监理例会会议纪要(10).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
