欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    6月26日30小时大点汇报材料.docx

    • 资源ID:880264       资源大小:16.91KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    6月26日30小时大点汇报材料.docx

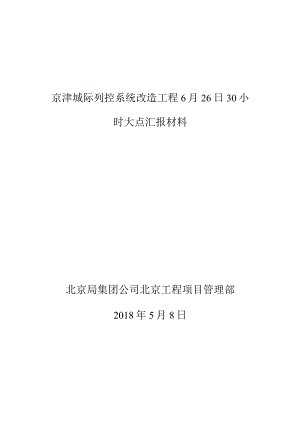

    京津城际列控系统改造工程6月26日30小时大点汇报材料北京局集团公司北京工程项目管理部2018年5月8日根据京津城际列控系统改造工程工程进度安排,6月26日0:00至6月27日6:00(30小时天窗点),完成京津城际全线设备倒替、动静态验收试验,点毕开通北京南至于家堡间CTCS-2级列控。一、工程进展情况46处新建房屋已经完成43处,并已经进入设备安装阶段,2、3、4号通信基站不能进行房屋施工的利用既有房屋安装新增机柜。通信专业:光电缆全部敷设完成,现在进行设备安装倒接投运施工阶段。6月26日前全部完成。信号专业:信号电缆全部敷设完成,室外设备基础及安装基本完成,信号机柜全部到货正在进行安装配线,部分安装已经完成正在进行加电试验。6月26日前完成全部设备通电试验工作。电力专业:箱变安装完成,电缆敷设完成70%,大点前完成全部电缆敷设送电工作。二、大点盯控小组为确保设备和软件程序顺利倒替,我们成立了大点顶控小组。组长:周兴宇、齐和会组员:李长江、常玉林、王志刚、刘占江、李造忠、韩志军、王永、王东海、王洋、孙伟、马俊明、刘勇、李军三、盯控方案应急协调组:周兴宇、齐和会、李长江北京南枢纽:王志刚、王永08中继站:常玉林、韩志军亦庄站:常玉林、韩志军34中继站:李造忠、王东海永乐站:李造忠、王东海58中继站:刘占江、王洋73中继站:刘占江、王洋武清站:孙伟94中继站:马俊明南仓线路所:刘勇天津枢纽:李军四、大点准备情况1 .通信、信号、电力专业电缆敷设完成,设备安装完毕并完成调试试验工作。2 .组织监理和施工单位制定设备和软件倒替30小时施工大点详细工作安排,明确每个站点的工作内容、明确分工、明确责任人。3 .组织施工单位制定雨天施工应急保证措施、验收试验保证措施、动车验证保证措施、夜间施工防护措施、清场保证措施、施工期间的信息畅通保证措施、拆旧过程中安全控制措施、邻近线运行施工安全控制措施。五、组织制定应急预案开通换装应急措施、针对性故障应急预案、动车验证故障处理预案、各工点站配备应急抢修器材、通信应急预案、既有线施工开通应急预案、保证运输组织畅通预案、雨天施工应急预案。六、存在问题1 .2、3、4号通信基站地处丰台区方庄街道办事处,距离方庄城管大队很近,由于规划手续尚在办理过程中,房建工程至今无法施工,虽然我们制定了通信基站开通的应急预案,将既有铁皮房内不使用的动环机柜拆除(820宽),装入新增机柜(600宽),满足6月26日开通条件,但一旦通信基站新的机柜投入运营,由于新的机柜参与控车,以后房建将无法施工。2 .天津市规划手续经与天津市规划局、城市综合执法局多次沟通,由于建筑房屋未批先建,办理规划需要执法局先立案,再处罚,然后再补办规划手续,现在面临被罚款的风险。3截至目前各专业工程量已经完成90%,经与财务处及京津城际公司多次沟通,只落实了路局的2000万资金,需要尽快落实京津城际公司、京沪公司、京滨公司投资的资金。

    注意事项

    本文(6月26日30小时大点汇报材料.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
