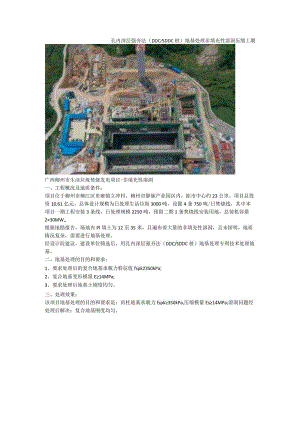

孔内深层强夯法(DDCSDDC桩)地基处理非填充性溶洞压缩工期.docx
