欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    小红砖砌筑作业指导书全套.docx

    • 资源ID:673735       资源大小:16.89KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    小红砖砌筑作业指导书全套.docx

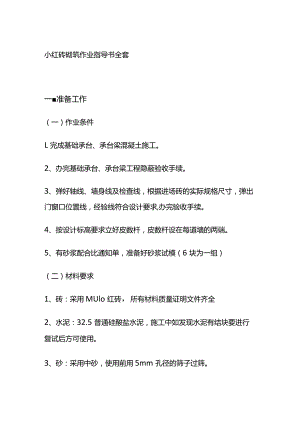

    小红砖砌筑作业指导书全套一准备工作(一)作业条件L完成基础承台、承台梁混凝土施工。2、办完基础承台、承台梁工程隐蔽验收手续。3、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗口位置线,经验线符合设计要求,办完验收手续。4、按设计标高要求立好皮数杆,皮数杆设在每道墙的两端。5、有砂浆配合比通知单,准备好砂浆试模(6块为一组)(二)材料要求1、砖:采用MUlo红砖,所有材料质量证明文件齐全2、水泥:32.5普通硅酸盐水泥,施工中如发现水泥有结块要进行复试后方可使用。3、砂:采用中砂,使用前用5mm孔径的筛子过筛。4、掺合料:白云灰5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。(三)施工机具大铲、刨就、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽、砖夹子等二、质量要求三、工艺流程作业准备一砖浇水一砂浆搅拌一砌筑一验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm,含水率为10%-15%,常温施工不得用干砖上墙,雨期不得使用含水率达饱和状态的砖砌墙(二)砂浆搅拌砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时间不得少于2min砌筑砂浆地下用水泥砂浆MlO配合比1:5.73水泥:248kgm3砂:1420kgm3水:255kgm3地上用混合砂浆M7.5配合比1:0.48:6.15水泥:231kgm3砂:1420kgm3水:238kgm3石灰膏:112kgm3(三)砌砖墙L组砌方法:砌体采用一顺一丁砌法。2、排砖攫底:根据弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。3、选砖:外墙砖要棱角整齐,无弯曲、裂纹、颜色均匀,规格基本一致,敲吉时声音响亮、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上。4、盘角:砌筑前先盘好角,每次盘角不得超过五层,新盘的大角,及时进行吊、靠。如有偏差及时休整,盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致,大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。5、挂线:砌筑37墙必须挂双线,如果长墙几个人共使一根通线,中间要设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺,砌24墙时,可采用挂外手单线可找个砖墙两面平整,为下道工序控制抹灰厚度奠定基础。6、砌筑:砌筑采用三一砌筑法,砌筑时砖要放平,里手高,墙面就要张;里手低,墙面就要背,砌筑一定要跟线上跟线,下跟棱,左右相邻要对平,砌筑沙浆要随搅拌随使用,一般水泥砂浆必须在3H内使完,混合砂浆必须在4H内用完。7、留槎:砌筑时内外墙同时砌筑,当不能同时砌筑时留直槎,砌筑墙体遇转角留斜槎,三层一穿、五层一吊,不得出现游丁走缝,墙高大于4m设拉接连梁、梁底标高为门窗洞口上标高砌筑施工临时间断处,设拉筋留阳槎,采用6500(600)长度不小于墙长1/5,切不小于700mm,当墙为240mm宽时,每层放2根拉结筋,当墙为370mm宽时,每层放3根拉结筋,当遇到框夹柱与剪力墙时,在柱或墙上焊角钢,再将拉结筋焊角钢上(如不设置拉结筋不得砌筑),补砌时必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直在墙上留置施工洞,其侧边离交接处墙面不应小于500mm,洞口净宽不超过Im,脚手眼补砌时灰缝应填满,不得用干砖填塞。8、安装过梁:安装过梁时,其标高、位置及型号必须准确。9、构造柱、墙包柱做法:在构造柱连接处必须砌马牙槎,每一个马牙槎高度方向为五皮砖,并且是先退后进,拉结筋按设计要求放置,设计无要求按构造要求放置。10、每层承重墙最上一皮砖,在梁或梁垫下面。挑檐是整丁砖砌层。

    注意事项

    本文(小红砖砌筑作业指导书全套.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
