欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    市政管网施工方案.docx

    • 资源ID:633624       资源大小:15.92KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

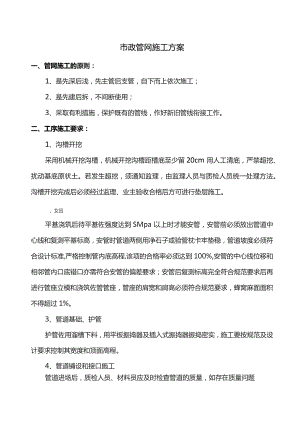

    市政管网施工方案.docx

    市政管网施工方案一、管网施工的原则:1、是先深后浅,先主管后支管,自下而上依次施工;2、是先建后拆,不间断使用;3、采取有利措施,保护既有的管线,作好新旧管线衔接工作。二、工序施工要求:1、沟槽开挖采用机械开挖沟槽,机械开挖沟槽距槽底至少留20cm用人工清底,严禁超挖、扰动基底原状土。若发生超挖,须通知监理,由监理人员与质检人员统一处理方法。沟槽开挖完成后必须经过监理、业主验收合格后方可进行垫层施工。、女吕平基浇筑后待平基佐强度达到SMpa以上时才能安管,安管前必须放出管道中心线和复测平基标高,安管时管道两侧用净石子或验管枕卡牢垫稳,管道坡度必须符合设计标准,严格控制管内底高程,该项的合格率必须达到100%,安管的中心线位移和相邻管内口底错口亦需符合安管的偏差要求;安管后复测标高完全符合规范要求后再进行管座立模和浇筑佐管管座,管座的肩宽和肩高必须符合规范要求,蜂窝麻面面积不得超过1%。3、管道基础、护管护管佐用溜槽下料,用平板振捣器及插入式振捣器振捣密实,施工要按规范及设计要求控制其宽度和顶面高程。4、管道铺设和接口施工管道进场后,质检人员、材料员应及时检查管道的质量,如存在质量问题坚决退还。UPVC管采用人工下管,并用手拉葫芦予以就位。U-PVC管铺设时要将插口顺水流方向,承口逆水流方向。接口时,先将承口的内壁清理干净,并在承口内壁及插口橡胶圈上涂润滑剂,然后将承插口端的中心轴线对齐。橡胶圈应放置在管道插口第二至第三根肋之间的槽内,接口时,要注意橡胶圈是否到位:T殳至U位时,插口与承口接触会发生碰撞的声音。5、检查井采用砖砌井。在底板浇筑后,及时定位放样,然后进行井体的砌筑。检查井砌筑必须采用挤浆法,不得有通缝现象,要做到砂浆饱满、灰缝平整、井壁相互垂直,井内流槽应平顺,转角井流槽应弧三,室顶板安装必须先座浆;抹面应平整压光,不得有空鼓和裂缝现象,井内壁粉刷应分两道进行。检查井盖板底座应铺砌牢固,四周仔细夯实,盖板顶面标高应与路面一致。部分检查井为落底井,落底50cm,部分为流槽井,井内流槽应在井壁砌至管顶以下即行砌筑。6、闭水试验所有无压力管道均要求进行闭水试验,要求在沟槽覆土以前进行,并在闭水合格后回填土方。给水管道要求全部进行闭水压力试验,设计工作压力为0.4Mpa,管道试验压力为0.8MPa。试验可利用管节两端窘井作为闭水水头,要求水头在上游管道内顶2m以上,闭水试验前应先灌水24小时,使管道充分浸透,加水至标准高度,观察水位下降值,若在半小时内水位下降在规范允许值内,则闭水试验合格。闭水合格后方可分层回填土方。7、沟槽回填管道闭水试验完毕,并经验收合格后应及时回填,先将胸腔部分回填。回填前应将管沟清理干净,木料、草袋等物不得留在沟内,排除沟底积水,严禁带水回填,以免出现“弹簧土工回填土采用粉(砂)土,不得含腐植土、草根、祐头等杂物。回填应对称,每层高度不得超过30cm,并及时夯实。回填土应用人工或蛙式打夯机分层夯实。窖井四周要求采用天然级配砂石回填,并用电动打夯机夯实。认真做好回填土的密实度检测工作,只有当上一层土检测合格后方可进行下一层土的回填。要求管道两侧不低于95%,管顶以上50cm范围内不低于85%,50cm以上按路基要求回填。

    注意事项

    本文(市政管网施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
