欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑工程施工组织设计 .docx

    • 资源ID:606066       资源大小:199.06KB        全文页数:31页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    建筑工程施工组织设计 .docx

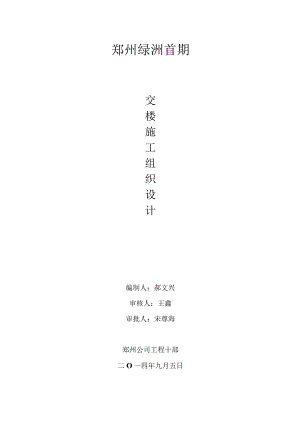

    郑州绿洲首期交楼施工组织设计编制人:郝文兴审核人:王鑫审批人:宋尊海郑州公司工程十部二O一四年九月五日1、 编制依据12、 工程概况13、 精装修移交计划14、 园林、园建工作面移交计划45、 配套工程施工计划46、 人员、机械、原料配置计划57、 滞后节点赶工措施78、 精装修成品保护措施99、 交楼验收配套取证开拓计划2210、交楼现场管理2211、突发事情处置26交楼施工组织设计1、编制依据1开拓报建计划1.2各楼栋施工合同1.3建设工程质量按理条例1.4建设工程施工质量验收统一标准1.5集团工期标准1. 6房地产开拓建设管理制度2. 7地产集团工程建设验收管理制度2、工程概况郑州绿洲首期1-7#楼位于郑州市经济技术开拓区第八大街与经南三路交汇处,为高层住宅,其中1-2.6#楼合同交楼时间为20*年6月30日,交楼户数627户,交楼面积6.22万平方米,3-5、7#楼合同交楼时间为20*年8月30日,交楼户数594户,交楼面积6.33万平方米。3、精装修移交计划依据公司“0158”机制要求,拟计划工作面移交前一个月,工程部组织主体单位、精装修单位、铝合金单位、消防单位及电梯单位对建筑Inl线进行复核,并办理控制点交接手续。各楼层分户验收拟计划按照地暧施工结束3天后进行,并形成分户验收记载,主体单位依据分户验收记载进行整改,地暖施工结束10天后正式移交精装修单位,按照集团制度各楼栋分三批次移交精装修单位,具体计划如下:1#楼施工计划如下:序号施工内容时间计划备注1预验收20*.7.5-20*.8.5221-25层分户移交20*8.6-20*.8.16319-20、26-33层分户移交20*.8.16-20*.8.3141T8层分户移交20*.9.1-20*.9.155精装修施工完成20*年1月18日2#楼施工计划如下:序号施工内容时间计划备注1预验收20*.7.10-20*.8.10211T5层分户移交20*.8.11-20*.8.18316-33层分户移交20*.8.18-20*.9.304ITO层分户移交20*.10.1-20*.10.155精装修施工完成20*年2月17日3#楼施工计划如下:序号施工内容时间计划备注1预验收20*.7.15-20*.8.1524-8层分户移交20*.8.16-20*.8.2339-20层分户移交20*.8.24-20*.9.3041-3.21-33层分户移交20*.10.1-20*.10.155精装修施工完成20*年3月15日4#楼施工计戈IJ如下:序号施工内容时间计戈IJ备注1预验收20*.9.20-20*.9.30223-33层分户移交20*.10.1-20*.10.15310-22层分户移交20*.10.16-20*.10.3041-9层分户移交20*.11.1-20*.11.155精装修施工完成20*年4月15日5#楼施工计划如下:序号施工内容时间计划备注1预验收20*.9.20-20*.9.30223-33层分户移交20*.10.1-20*.10.15310-22层分户移交20*.10.16-20*.10.3041-9层分户移交20*.11.1-20*.11.155精装修施工完成20*年4月15日6#楼施工计划如下:序号施工内容时间计戈IJ备注1预验收20*.7.25-20*.8.25221-25层分户移交20*.8.26-20*.9.5319-20、26-33层分户移交20*9.6-20*礼101541T8层分户移交20*.10.15-20*.10.305精装修施工完成20*年3月10日7#楼施工计划如下:序号施工内容时间计戈IJ备注1预验收20*.8.15-20*.8.30212-22层分户移交20*.9.15-20*.9.30323-33层分户移交20*.10.1-20*.10.1541-11层分户移交20*.10.15-20*.10.305精装修施工完成20*年3月10日4、园林、园建工作面移交计划序号施工内容时间计划备注11-3#楼园区回填土20*.9.15-20*.9.3021-3#楼园区管网20*.9.10-9.3031-3#楼园建地形整理20*.10.1-20*.10.2041-3#楼园区苗木种植20*.10.10-20*.12.3051-3#楼园区小品、路线20*10.5-20*,123061-3#楼园区草皮种植20*.4.1-20*.4.574-9#楼园区回填土20*.10.10-20*.11.584-9#楼园区管网20*.10.15-20*.5.194-9#楼园建地形整理20*.10.15-20*.11.20104-9#楼园区苗木种植20*.10.25-20*.6.15114-9#楼园区小品、路线20*.10.30-20*.6.15124-9#楼园区草皮种植20*.6.10-20*.6.255、配套施工计划序号施工内容时间计划备注11#楼底商完成时间20*年10月30日2商业A、B完成时间20*年10月30日3地库完成时间20*.9.1-20*.12.304永水完成时间20*.10.15-20*.4.305永电完成时间20*.10.15-20*.4.306采暖系统完成时间20*.10.15-20*.4.307自然气完成时间20*.8.15-20*.3.308消防完成时间20*年5月30日9电梯完成时间20*年11月15日10通讯系统完成时间20*年4月30日11有线电视完成时间20*年4月30日12智能化完成时间20*年5月30日6、人员、机械、原料配置计划工程部设置项目监理部,依据计划敦促施工单位增加人员、设施,按期完成施工计戈人另外安置专职原料计划专员,与施工单位原料员,原料公司原料员驻地对接,及时精确的申报公司三月原料计划与月度原料计戈I。为确保顺利完成首期工程交楼任务,工程部成立领导小组,对交楼楼栋各项工作进行督导。组长:宋尊海副组长:王鑫、郝文兴、谢警校组员:刘豪、刘涛、王会周、程维山、董志峰、孟令博、刘联强6.1 管理规定6. 1.1严厉限制分户验收进度,每组人员一天只能验收一套别墅,确保验收的精度。7. 1.2考虑到施工单位整改效率问题,每周把分户验收发现的质量问题,给施工单位发通知单并限期整改,如果不按期整改,向其上级公司反映,并做好转扣前的准备工作。8. 1.3组建专业维修队伍,强调干活的细度和及时性。9. 1.4每周召开一次分户验收专题会,施工单位项目经理及主要负责人均要参与,针对一周来发现的问题,进行汇总剖析,对一些重大质量问题,确定整改措施。10. 1.5分户验收基础资料,在产品监察中心备份,方便后期复查。11. 2精装修移交标准12. 2.1建筑的结构、砌筑、抹灰、卫生间沉箱回填等土建工程完成,土建施工质量应满足设计及规范要求;6.2.2 建筑尺寸、入户门和户内门的地位、洞口尺寸及墙厚符合设计要求;6.2.3 室内地面、阳台、楼梯、电梯前室等部位的标高符合设计要求,并提供结构一米线;6.2.4 厨房、卫生间、阳台(露台)、屋面等部位防水施工完成,并蓄水实验合格;6.2.5 5室内水电、煤气、空调机的插座等预留孔洞、预埋完成,地位、标高应符合设计要求;6.2.6给排水、电气、地暖等管线安装完成,给水管、地暖管试压完成并带压移交,电管穿铁线完成;6.2.7消防主管、支管及消防箱等安装完成;6.2.8铝合金门窗框安装、封边收口完成;6.2.9阳台栏杆安装完成;6.2.10外立面施工完成,脚手架拆除完成;6.2.11室内垃圾已清除。6.2.12三线(即垂直线、水平线、进出线)并具备确保精确。6.2.13总包单位提供符合施工组织设计及合同要求的垂直运输设施、装修单位的施工用水、电接驳点。具体技术标准参考我司与各总包单位签订的施工合同专用条款。另外,批量装修开头前,我部组织由综合计划部、工程技术部、主体单位、安装单位、装修单位、监理单位参与的装修工作面移交会议,会议制定装修工作面移交计戈J,划清工作面移交责任,做到场地移交、管理移交、责任移交、费用移交,同时做好垂直运输及施工用水、用电安置。原则上,装修工作面整栋移交,个别情况,我部将保证至少每十层办理工作面移交手续。其次,移交前组织工程技术部、装修单位、主体单位、安装单位、监理单位等进行逐层验收,验收合格方可移交。7、滞后节点赶工措施7.1 调整施工进度计划如因天气或其余因素导致工期滞后,我部将采用倒排法安置阶段施工时间,哪个阶段工序滞后,马上采用措施以补救,同时在后期室外工程及分包工程进行穿插施工,节省工期。要求总包按照合同要求每月月底上报月度工期计戈Ij,并细化至每周,项目部及时到现场审查,避免误差,如若存在与进度计划严重不符情况,第一时间依据情况进行索赔,要求总包采用有力措施,保证工期。7.2 适量增加劳动力在技术可靠,质量安全保证的基础上,通过要求总包单位增加现场各工种人数、合理安置工序,督促分包单位尽早进场穿插施工的方式到达工程的各项管理目的。工程部核心管理层定期巡检现场,对现场实际进度进行分析后,与各标段负责人约谈,检查各分包施工人员数量及现场各标段施工人员保证措施。7. 3主体验收的协调工作主体验收后,要求各单位加快室内填充墙的砌筑及二次结构、粉刷、地暖、铝合金门窗安装的速度,精装修单位结合现场情况尽早进场施工,合理安置工期。协调总包及监理对现场的主体验收资料和质量监督站的抽检,一旦资料齐备立刻通知质监站进行验收,尽量不耽误下道工序的施工。同时项目部人员加大现场巡视力度,每天与监理和总包、分包碰头及时掌握情况。7.4周转原料的调整、安装进度的保证措施依据硅结构工程施工的质量及其技术要求,每段楼层二次结构的模板、支撑及其相应的配件等施工周转原料的周转周期加快,依据调整后的总进度计戈Ij,已增加模板、钢管、扣件。安装方面消防及电梯已经要求进场,电梯厂家人员提前到现场了解情况对井道要求整改的提出意见,以便总包要求分包及时更改和调整。7. 5作业时间与工序的调整为

    注意事项

    本文(建筑工程施工组织设计 .docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
