欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    某住宅楼工程施工准备.docx

    • 资源ID:557110       资源大小:32.25KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某住宅楼工程施工准备.docx

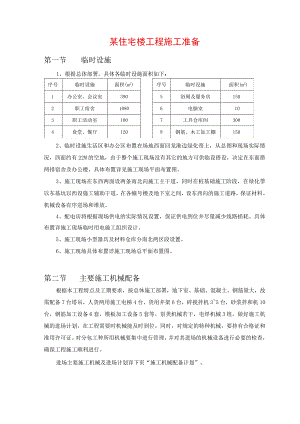

    某住宅楼工程施工准备第一节临时设施序号临时设施面积(m2)1办公室、会议室3902职工宿舍10803职工活动室1004食堂、餐厅1201、根据总体部署,具体各临时设施面积如下:序号临时设施面积(m2)5浴厕及服务房1506电脑室107工具仓库间3008钢筋、木工加工棚1502、临时设施生活区和办公区布置在场地西面回龙港边绿化带上,从总图和现场实际情况,西面约有22M的空地,由于整个施工现场没有其它的地方可供临设搭设,决定在东面搭两排宿舍及办公楼,具体布置详见施工现场平面布置图。3、施工现场在东西两面设两条南北向施工主干道,同时在桩基础施工阶段,在绿化带以东基坑以西设施工辅助干道,在各幢号楼及地下室之间,设东西向的施工道路,保证材料、机械设备有序进场和堆放。4、配电房将根据现场供电的实际情况设置,保证供电到位并尽量减少线路损耗。具体布置详施工现场临时用电施工组织设计。5、施工现场小型器具及材料仓库分南北两区段设置。6、施工现场具体布置详施工现场总平面布置图。第二节主要施工机械配备根据本工程特点及工期要求,按总体施工部署,地下室、基础、混凝土、钢筋量大,故需配备7台塔吊,人货两用施工电梯4台,货用井架6台,碎搅拌机35台,砂浆拌和机10台,钢筋加工设备6套,模板加工设备5套等。泵类机械若干,电焊机械3组。做好施工机械的进场计划,在工程需要时机械能及时到位。同时,对规定的特种机械,要持有合格证和准用许可证。对分包工种所用机械要集中进行管理,并对其进场的机械设备进行必要的检查,确保工程施工顺利进行。进场主要施工机械及进场计划详下页“施工机械配备计划”。施工机核农务什创序号机械名称型号产地数量功率进退场时间1静压桩机YZY-5002125×2=250KW主楼桩基施工2柴油锤桩机6066×30KW=180KW主楼桩基施工3搅拌桩机22×30KW=60KW地下室围护4塔吊TQ6354×50KW=200KW基础主体施工5塔吊TQ4024×40KW=160KW基础主体施工6施工电梯SC100/10044X30KW=I20KW主体、装修7物料提升机3.8X1.566×7.5KW=45KW主体、装修8钢筋机械组66×10=60KW结构阶段9搅拌机械组1010×IO=100KW装修阶段10电焊机组33X200KVA=600KVA11振动器组3030×3=90KW结构阶段12水泵污水泵2050KW基础阶段潜水泵1020KW13多级水泵扬程100M860KW结构、装修木工机械组55×5KW=25KW结构阶段注:桩基施工阶段最高用电容量:650KW,基础及主体施工阶段最高用电容量:600KW,装饰施工阶段用电量:300KW。平均用电容量:550千瓦。第三节技术准备组织技术力量对图纸进行审阅,熟悉施工图纸,编制施工组织设计和专项施工方案,为今后顺利施工作出指导性的部署。同时对施工图中存在的问题进行摘录整理,以便在图纸会审时解决施工图中存在的问题。收集施工所用的各种技术资料和规范及图集。落实施工仪器设备并作好检测,保证仪器设备及时到位并有效。落实检测单位并按要求进行见证检测。对工程所用的新材料,使用的新工艺进行论证。第三节劳动力配备根据施工内容和合同工期考虑,总平均人数700人,施工高峰时劳动力达100O人左右,其中电工、电焊工、架子工、起重工等特殊工种均要求持证上岗。组织并落实各施工班组,要求施工班组有适当的规模,在工程需要时能够组织足够的劳动力。同时,在组织施工班组和人员时,要对其时行考察,确保技术过关、勇于攻关的班组和人员进场施工。劳动力配备计划表序号工种平均人数使用阶段1泥工120基础、主体2钢筋工300基础、主体3木工300基础、主体、装饰4混凝土工80基础、主体5架子工80主体、装修6电焊工10主体、装修7机电维修工IO基础、主体、装修8机操工20主体、装修9普工100基础、主体、装修第四节施工用电1、现场用电包括动力用电和照明用电两种,根据下列各点考虑确定总用电量:(1)全工地所使用的机械动力设备,其它电气工具及照明用电的数量;(2)施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;(3)各种机械设备在工程中需要的情况。施工用电按建设施工安全检查标准(JGJ59-99)及施工现场临时用电安全技术规范(JGJ46-88)进行全面布置。根据上述统计,计算负荷或供电设备总容量S(取一般):电机Kl=O.7,电焊机K2=0.6,室内照明K3=O.8,cos=0.7,室外照明K4=1.0°桩基施工阶段:电机EP产650Kw,电焊机£Sz=100KVA,室内外照明S4=80KWo所以:S=1.1×(K×Pi/cos+K2S2+K3S3)=1.1×(0.7X650÷0.7÷0.6X100+0.8X80)=862KVA考虑桩基施工阶段的用电负荷可能增加,现场需配置2台315KVA变压器。现场业主提供315KVA变压器二台,在桩基施工阶段,设备的用电量大,同期系数高,现有的用电将难以保证桩基施工阶段的用电负荷,且目前杭州市区用电紧张,政府发布用电等级,并要求施工工地适时让电于民,并有可能进行拉闸断电。为此,为保证工期与工程施工的连续性,我们在现场拟配置3台150KW的柴油发电机(购机费用要求由承担),以确保施工各阶段能正常进行,保证工期按时完成。根据现场的实际用电情况将编制详细的施工临时用电组织设计。第五节施工用水现场用水包括机械用水、生活用水、消防用水三种,确定总用水量根据以下各点考虑:(1)整个工地的机械设备每小时的耗水量,每台施工机械的最高施工消耗水的水量;(2)根据生活区内的用水点和总的施工人数,根据实际的厕所用水和食堂用水和盥洗室用水等,确定实际的生活用水;(3)根据施工现场的需要,在每层的楼层内均设有消防水出口,在本工房、宿舍、办公等生活区内均须设置消火栓或消防出口,再确定实际的供水的水量;(4)根据总的机械、生活、消防等用水量。再查施工组织技术指针表来确定需要多少的施工用水管径。目前,业主已将施工用水接至东南角,我们将用。150镀锌管接至我施工现场,再根据场地布置,在施工现场分路布置,接至各用水点。

    注意事项

    本文(某住宅楼工程施工准备.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
