欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢筋工程专项工艺与质量标准.docx

    • 资源ID:520418       资源大小:21.57KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢筋工程专项工艺与质量标准.docx

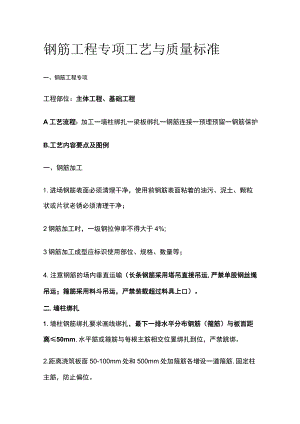

    钢筋工程专项工艺与质量标准一、钢筋工程专项工程部位:主体工程、基础工程A工艺流程:加工一墙柱绑扎一梁板绑扎一钢筋连接一预埋预留一钢筋保护B.工艺内容要点及图例一、钢筋加工1.进场钢筋表面必须清理干净,使用前钢筋表面粘着的油污、泥土、颗粒状或片状老锈必须清理干净;2钢筋加工时,一级钢拉伸率不得大于4%;3钢筋加工成型应标识使用部位、规格、数量等;4.注意钢筋的场内垂直运输(长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运;箍筋采用料斗吊运,严禁装载超过料具上口)。二.墙柱绑扎1.墙柱钢筋绑扎要求画线绑扎,最下一排水平分布钢筋(箍筋)与板面距离50mm,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑。2.距离浇筑板面50-100mm处和500mm处加箍筋各增设一道箍筋,固定柱主筋,防止偏位。.梁板绑扎1.主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎,次梁在主梁边线出来50mm位置开始增加3道加密箍。2、梁、柱箍筋按抗震要求,弯成135度角;接头交错设置。3 .梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径主筋直径(且不小于25mm);分隔筋距支座边500mm设置一道,中间每隔3m设置一道。4 .板底筋绑扎前,画线控制间距,建议采用弹线控制。5 .双向板:板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得跳绑。单向板最外围两行要全部绑扎,中间部分可呈“梅花状跳绑扎。板底筋外围与梁箍筋内侧(或梁内侧水平筋)、墙内侧水平筋有交错处要满绑。6 .板面筋在边支座锚固时,直接延伸到梁最外面主筋(水平筋)外侧下弯。7,板面筋锚固端与梁主筋(水平筋)、墙主筋(水平筋)绑扎牢固,要满绑。纯简支梁箍筋接头交错设置在梁上口;连续梁两端支座各13L(梁长)梁箍筋接头交错设置在梁下口;1/3跨中梁箍筋接头设置在梁上口。四、钢筋连接1 ,墙、柱钢筋直径22mm,应采用机械接头。2 .墙、柱钢筋直径1220mm,建议采用电渣压力焊,焊包凸出面不少于4mm,不得出现偏心.气孔.裂缝、咬边.夹渣等缺陷,雨天严禁作业。3 .结构柱钢筋内偏位处理节点。4 ,结构柱钢筋柱外偏位处理节点。五.预埋预留1.墙上预埋线盒采用钢筋加固;交叉位置与墙体钢筋应绑扎牢固,不能与结构主筋焊接,避免灼伤钢筋。2 .钢筋混凝土墙体上预留洞采用整体模板预埋定位,避开在外墙内侧设置。3 .预埋线管之间尽量保持足够间距,转弯必须顺畅,一般不小于60mm倍B分地区通常会在线管密集处上方布置钢筋网片)。4 .预埋防水套管,定位后进行固定。六、钢筋保护1.断开的箍筋与止水钢板焊接。2 ,剪力墙钢筋顶部加设定位筋/梯子筋。3 .后浇带、板筋负筋保护。4 ,对浇筑过程中容易受踩踏的部位采用改进过的长铁板凳控制双层钢筋间距。5 .水平分布钢筋(箍筋)可采用卡具式塑料或混凝土垫块定位;墙柱竖向钢筋类同(项目所在地有规定禁止使用塑料垫块的遵照所在地执行)。6钢筋绑线及绑扣应压入剪力墙及梁,防止出现锈点。C.验收标准一.材料要求1、标准1.检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识,钢筋外观质量。所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致;2.钢筋进场后,必须在24小时内完成报验,见证取样送检,合格方可使用。2.检测方法检查资料及现场观感检查;业主检查施工单位及监理单位材料台账,见证取样送检台账以及检测报告,现场检查钢筋外观锈蚀程度;二、钢筋加工质量睑收要求1.钢筋弯钩和弯折:1.一级钢筋末端应作180。弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;2.当设计要求钢筋末端需要作135。弯钩时,HRB335xHRB400级钢筋的弯弧内直径不应小于钢筋直径的5倍,弯钩的弯后平直部分长度应符合设计要求;3专冈筋作不大于90。的弯折时,弯折出的弯弧内直径不应小于钢筋直径的3倍。2、箍筋弯钩形式:L箍筋弯钩的弯弧内直径除应满足钢筋弯钩和弯折规范之外,应不小于受力钢筋的直径。2.箍筋弯钩的弯折角度:对一般结构,不应小于90°对有抗震要求的结构,应为135°3.箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震要求的结构,不应小于箍筋直径的10倍且75mm.3、钢筋机械调直1钢筋调直宜采用机械方法,也可采用冷拉方法。当采用冷拉方法调直钢筋时,HPB300级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级和RRB400级钢筋的冷拉率不宜大于1%;2钢筋调直后应进行力学性能和重量偏差的检验。三、钢筋安装质量验收要求1.一般性要求2、接头检验按规定施工现场抽取钢筋机械连接接头、焊接接头试件作力学性能检验(见证送检)。3、钢筋接头位置设置钢筋的接头宜设置在受力最小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。4、接头的外观检查在施工现场,按国家现行标准钢筋机械连接通用技术规程JGJ107.钢筋焊接及验收规程JGJ18的规定抽取钢筋机械连接接头,焊接接头的外观进行检查,其质量应符合有关规程的规定。5、钢筋连接头的设置规定当受力钢筋采用机械连接接头或焊接接头时设置在同一构件内的接头应相互错开。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求。接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50%o6、钢筋绑扎接头同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mmo同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求,当设计无具体要求时,应符合下列规定:1.梁类,板类及墙类构件不宜大于25%;柱类构件不宜大于50%;2.当工程中确有必要增大接头面积百分率时,对梁类构件不应大于50%,对其他构件可根据实际情况放宽。注意事项1.施工单位、监理单位要分别建立钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况等),每月将台帐报送项目部审查留底;2.楼板预留洞口长边方向500mm,封口处采用U型钢筋;3钢筋绑扎前必须:施工浮浆清除,钢筋锈蚀部位清理,控制线、检查线与轴线弹线准确,直螺纹接头拧紧、偏移钢筋调直、接头错开位置合格,钢筋接头质量合格。

    注意事项

    本文(钢筋工程专项工艺与质量标准.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
