    脚手架搭拆施工技术交底.docx

    • 资源ID:505632       资源大小:15.79KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

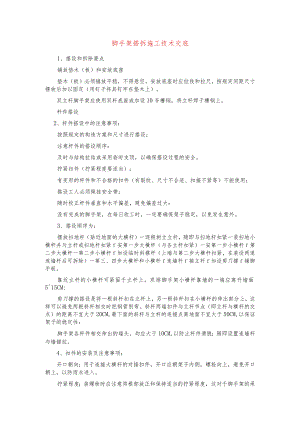

    脚手架搭拆施工技术交底.docx

    脚手架搭拆施工技术交底1、搭设和拆除要点铺放垫木(板)和安放底座垫木(板)必须铺放平稳,不得悬空。安放底座时应拉线和拉尺,按规定间距尺寸摆放后加以固定(用钉子将其钉牢在垫木上)。双立杆脚手架应使用双杆底座或加设10号槽钢,将立杆焊于槽钢上。杆件搭设2、杆件搭设中的注意事项:按照规定的构造方案和尺寸进行搭设:注意杆件的搭设顺序:及时与结构拉结或采用临时支顶,以确保搭设过程的安全。拧紧扣件(拧紧程度要适当):有变形的杆件和不合格的扣件(有裂纹、尺寸不合适、扣接不紧等)不能使用:搭设工人必须佩挂安全带:随时校正杆件垂直和水平偏差,避免偏差过大:没有完成的脚手架,在每日收工时,一定要确保架子稳定,以免发生意外。3、搭设顺序为:摆放扫地杆(贴近地面的大横杆)一逐根树立立杆,随即与扫地杆扣紧一装扫地小横杆并与立杆或扫地杆扣紧f安第一步大横杆(与各立杆扣紧)一安第一步小横杆f第二步大横杆一第二步小横杆f加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)一第三、四步大横杆和小横杆f连墙杆f接立杆f加设剪刀撑f铺脚手板。靠近立杆的小横杆可紧固于立杆上。双排脚手架小横杆靠墙的一端应离开墙面515CM:剪刀撑的搭设是将一根斜杆扣在立杆上,另一根斜杆扣在小横杆的伸出部分上,这样可以避免两根斜杆相交时把钢管别弯。斜杆两端扣件与立杆节点(即立杆与横杆的交点)的距离不宜大于20CM,最下面的斜杆与立杆的连接点离地面不宜大于50CM,以保证架子的稳定性:脚手架各杆件相交伸出的端头,均应大于10CM,以防止杆件滑脱:随即设置连墙杆与墙锚拉。4、扣件的安装及注意事项;开口朝向;用于连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入。拧紧程度;装螺栓时应注意将根部放正和保持适当的拧紧程度,这对于脚手架的承载能力、稳定和安全影响很大。螺栓拧得不紧固然不好,但拧的过紧会使扣件和螺栓断裂,所以螺栓的松紧必须适度,要求扭力矩控制在39"49Nn(45Kgfm为宜),最大不得超过59Nm(6Kgfm)。为了控制拧紧程度,操作人员可根据所用扳手的长度用测力计校核自己的手劲,反复练习,以求达到不用测力计也能准确地掌握扭力矩的大小。拧螺栓的工具,以采用轮扳手为宜,这种扳手可以连续拧转,使用方便,有利于提高工效。扣件式钢管脚手架时的注意事项划出工作区标志,禁止行人进入:严格遵守拆除顺序,由上而下,后绑者先拆,先绑者后拆,一般是先拆栏杆、脚手板、剪刀撑,而后拆小横杆、大横杆、立杆等:统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时应先告知对方,以防坠落:材料工具要用滑轮和绳索运送,不得乱扔。部分卸载装置当高层脚手架的设计安全系数小于3.0,而大于1.5时,可采用部分卸载装置,将卸载装置以上的脚手架荷载(自重加施工荷载),部分地卸给建筑结构承受,其卸载作用可按卸荷三分之一计。在部分卸载情况下,脚手架的立杆贯通,悬挑梁支托大横杆(贴近立杆),上部荷载通过大横杆与立杆的联接扣件部分地传给悬挑梁。每只扣件拧紧后的传载能力可按3KN(0.3tf)计。并视需要增加扣件的数量(设在大横杆与立杆的连结扣件之上)。当脚手架的设计安全系数小于L5时,应采用全部卸载措施,即将上部脚手架的立杆坐于悬挑梁上,使其荷载全部传给结构。

    注意事项

    本文(脚手架搭拆施工技术交底.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
