欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地下室结构施工方案.docx

    • 资源ID:503113       资源大小:51.62KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下室结构施工方案.docx

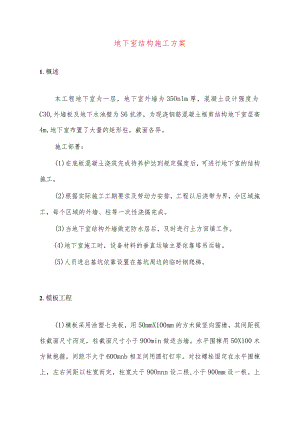

    地下室结构施工方案1.概述本工程地下室为一层,地下室外墙为35Onlm厚,混凝土设计强度为C30,外墙板及地下水池壁为S6抗渗,为现浇钢筋混凝土框剪结构地下室层高4m,地下室布置了大量的矩形柱,截面各异。施工部署:(1)在底板混凝土浇筑完成待养护达到规定强度后,可进行地下室的结构施工。(2)根据实际施工工期要求及劳动力安排,工程以后浇带为界,分区域施工,每个区域的外墙、柱等一次性浇捣完成。(3)当地下室结构外墙做完防水层后,及时进行土方回填工作。(4)地下室施工时,设备材料的垂直运输主要依靠塔吊运输。(5)人员进出基坑依靠设置在基坑周边的临时钢爬梯。2.模板工程(1)模板采用涂塑七夹板,用50mmX100mm的方木做竖向围橡,其间距视柱截面尺寸而定,柱截面尺寸小于90Omin做适当墙。水平围楝用50X100木方做抱箍,间距不大于60Omnb相互间用圆钉钉牢。对拉螺栓固定在水平围楝上,左右间距以柱宽而定,柱宽大于90Onnn设二根,小于90Omm设一根。上下间距随水平围模而设,两侧按柱箍加设限位。(2)地下室墙体采用木模板拼装,水平、竖向木方围楝间距不大于600mm×600mm,对拉螺栓设置固定在水平围楝上,外墙对拉螺栓中间加设一道止水片。同时在螺栓贯穿外墙的内外两侧做50mmX100mm垫木,便于做外墙防水时进行基层处理。(3)外墙模板加设斜撑,内侧面固定在承台浇筑时预埋的角钢或短钢管上,以增加墙体模板风度和稳定性。详图“墙板模板示意图”。(4)楼板及梁均采用组合木模板垫以木方。(5)梁、板底模支撑系统采用钢筋扣件排架支撑。地下一层立杆横、纵向间距为1m,在梁底位置视截面大小实际情况适当加密,水平杆间距离0.52.Om,水平杆在同一方向上的连接用对拉扣件,不能使用旋转扣件代替,同时增加剪刀撑以加强整体稳定性。(6)绑扎钢筋前,需对模板涂刷脱模剂,以便拆模及延长模板使用寿(7)拆模时注意不随意地硬碰、猛敲对拉螺栓,以免损伤混凝土体。w内板墙外板墙图4“地卜.室板墙模板示意图3.钢筋工程(1)认真审图,对结构局部钢筋过密,以致导致钢筋难以绑扎、标高超出设计值、混凝土浇捣困难等有问题的地方,为保证施工质量时,应事先提请设计作相应的代换或者采取技术措施,确保施工质量。(2)按施工进度,分阶段向施工班组进行施工交底,内容包括绑扎次序,钢筋规格,间距位置,保护层垫块,搭接长度与错开位置,以及弯钩形式等。(3)对于混凝土垫块,严格控制其制作时的水泥含量以及使用的龄期和强度,以免强度不足而被压碎。(4)所用的钢筋应具有出厂质量保证书和焊接试验合格证明,对各钢厂的材料均应进行抽样试验,并应附有抽样报告,不得未经试验即盲目使用。(5)弯曲不直的钢筋应校正后方可使用,但不得采用预热法校直,沾染油渍和污泥的钢筋必须清洗干净后方可使用。(6)在钢筋绑扎过程中如发现钢筋预埋件或其他设施相碰时,应会同有关人员研究处理,不得任意弯、割、拆、移。(7)为了满足设计规定的保护层要求,应按设计规定的厚度事先采用1:2砂浆做好垫块,柱、墙垫块应事先插上钢丝做日后绑扎之用。设置间距一般为每米设一块。(8)由于地下室结构以后浇带为界分块浇筑,故对后浇带处钢筋的锚固、搭接处理要求特别重视。4.混凝土工程(1)地下结构混凝土采用预拌混凝土泵送技术。(2)严格控制混凝土品质。(3)外墙板混凝土施工时,输送管沿建筑物周围环圈布置,分别由两台泵供料,由中部向两边边浇边拆除管子。(4)由于地下室层高较高,混凝土应分层分皮浇捣上来,保证浇捣质量。(5)浇捣混凝土采用50型振捣棒,并配部分30型的振捣棒,以解决可能因钢筋间距过密而振捣困难的问题,振捣间距不大于振捣机的振幅范围。(6)混凝土下料时要求沿外墙周围均匀进行,不得在某一处的墙、柱内集中下料,靠振捣器赶淌混凝土,不允许造成高差过大的现象。防止混凝土超过初凝时间再行振捣,不允许振捣棒靠在模板上振捣。(7)振捣混凝土时,应控制好振捣棒的插入深度,不能少振漏振,也不能在同一深度过度振捣,以免模板发生爆模现象。(8)预留洞口处,增加以下措施:当预留孔的长度或宽度超过LOm,采取在预留孔下口盖板上开设门子板和孔底模留设观察孔,作为观察混凝土浇灌时流动情况及方便振捣棒插入补振。5.施工缝的处理在施工缝处继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于1.2Nmm2o同时,必须对施工缝进行必要的处理。(1)在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜,表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在混凝土表面的积水应予以清除。(2)注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受损伤,钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。(3)在浇筑前,水平施工缝宜先铺上1015m厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同。6.人防工程注意事项地下室中设人防单元,该部分除按一般结构要求施工外,还应注意:(1)人防墙固定模板的螺栓要加密闭翼环(止水片),不能二次利用,不用钢丝、钢片拉模,更不能遗留木条支模。(2)人防墙的钢筋必须从底板预埋上来。(3)人防墙的孔洞必须预埋、不能预留。(4)人防门槛钢筋标高必须达到设计高度,绑扎牢固,必要时电焊。(5)人防门槛的混凝土在浇捣时,必须专人振捣,不容许形成弧形空洞现象。(6)内外墙联结处的钢筋,必须保证焊接长度与强度。(7)人防门洞口加强筋,要贴近门洞角部。(8)人防墙在封模前,应清理与底板连结处。(9)人防门应一边扎钢筋一边固定门框,不能先留洞,然后安装门框。浇混凝土前,应通知门框厂家检查门框有否倾斜。(10)人防门栓安装时间应在地面找平、墙面粉刷前。(11)人防口部支撑要牢固,不能炸模,此处钢筋密,预埋管多,要避免出现蜂窝、露筋、漏浆等现象。

    注意事项

    本文(地下室结构施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
