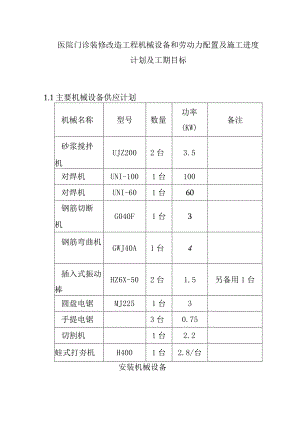

医院门诊装修改造工程机械设备和劳动力配置及施工进度计划及工期目标1.1主要机械设备供应计划机械名称型号数量功率(KW)备注砂浆搅拌机UJZ2002台3.5对焊机UNI-1001台100对焊机UNI-601台60钢筋切断机G040F1台3钢筋弯曲机GWJ40A1台4插入式振动棒HZ6X-502台1.5另备用1台圆盘电锯MJ2251台3手提电锯3台0.75切割机1台2.2蛙式打夯机H4001台2.8/台安装机械设备.序号机械(设备)名称型号规格数量定额功率(KW)生产能力1交流弧焊机BS-3302台28容量2.5-52套丝切管机Z园TL15-1001台0.75套15-1003型材切割机J3C-4001台2.2<100*10135*64电动试压泵4D-SY301台1.53MPa5台钻Z32131台1.5钻L5-136电锤D221台6-227电钻J12-61台0.5-68电钻J12-102台1-109手动葫芦1台10台虎钳3台11弯管机2台施工进度计划及工期目标1 .进度计划本工程计划工期60天,结合我单位承建类似项目的工程经验,确认:在确保质量和安全的前提下,通过采用先进的施工技术和管理方法,尽量缩短施工工期,使工程能够早日投入教学,为用户提供方便,为业主提高效益,为社会多做贝献。按照此宗旨,取目标工期为60d。2 .进度控制的方法1)采用MicrosoftProject2000进行施工进度计划的编排、调整;2)分别采取或综合采取技术措施、组织措施、合同措施、经济措施来加快工程施工进度,提高劳动生产率;3)优化施工程序,通过计算机辅助管理,合理确定并控制好关键线路;4)工程调度会与生产协调会、例会的方法;施工总进度表见附后的横道图、网络图。
