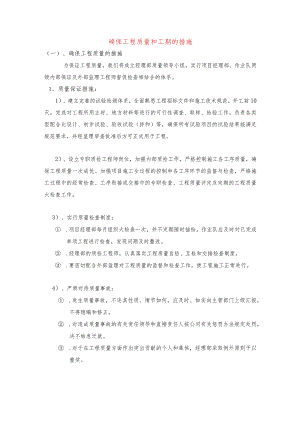

    确保工程质量和工期的措施(一)、确保工程质量的措施为保证工程质量,我们将成立经理部质量领导小组,实行项目经理部、作业队两级内部保证及外部监理工程师督促检查相结合的体系。1、质量保证措施:1)、建立完善的试验检测体系,全面熟悉工程招标文件和施工技术规范,开工前10天,完成对工程所用主材、地方材料等进行的可行性调查、取样、检验工作。负责各类型配合比设计、初步试验、验收试验(拌和)等,确保所有试验项目的试验结果能满足规范要求,并经监理审查批准后方可正式用于工程。2)、设立专职质检工程师岗位,加强内部质检工作,严格控制施工各工序质量,确保工程质量一次成优。加强项目施工全过程的控制和各工序环节的监督与检查,严格施工过程中的经常检查、工序衔接或交接中的专职检查、工程质量评定及定期的工程质量大检查工作。3)、实行质量检查制度: .项目经理部每月组织大检查一次,并不定期随时抽检。作业队应及时对已完成单项工程进行检查,发现问题及时整改。 .经理部的质检工程师,认真落实工程质量自检、互检和交接检查制度。 .要密切配合外部监理对工程质量的监督和检查工作,使工程施工正常进行。4)、严肃对待质量事故: .发生质量事故,不论其性质、情节如何,应及时、如实向主管部门上级汇报,不得隐瞒和修正。 .对造成质量事故的有关责任领导和直接责任人按公司有关惩罚办法规定处罚,决不姑息迁就。 .对于在工程质量方面作出突出贡献的个人和集体,经理部采取例外原则予以重奖。5)、做好质量资料管理: .按合同条款,做好施工原始记录及工序照片等原始资料的收集、整理和保管,制定资料管理制度。 .实现资料管理规范化。(二)、确保工程工期的措施本项目要求工期为16个月,合理安排和确保工期十分重要。根据本工程的特点,为确保本合同段按期完工,特制定如下措施:1、接到业主的中标通知后,立即进行本项目所需人员、设备、材料的进场准备工作,成立一个以生产副经理为首,有工程计划人员组成的计划管理班子,在开工之前根据投标文件总体施工进度计划要求,对各分项工程制定详细的施工方案与月、旬进度计划报监理工程师批准,在施工过程中随时检查与调整。2、安排专职技术人员管理工程形象进度信息数据,及时将形象进度分析成果提交管生产的副经理,并根据分项工程的特点及质量工期要求选择最优施工方案。3、加强现场调度,由项目经理任总调度,负责全标段的劳力、机械设备和材料的整体调度,若出现单项工程施工进度滞后于计划进度的情况,则由总调度调整人力、物力在确保质量并获得监理工程师批准的条件下突击,以达到原定工期的目标。4、施工机械设备及时到场,并保证性能良好,不影响施工5、通过狠抓工程质量,杜绝施工质量事故及其隐患,确保工期。6、配合监理工程师的工作,做到每道工序及时验收、计量,保证工期不受影响。7、利用不利气候季节进行工程备料和设备维修保养,确保施工期间的材料供应和设备出勤率。8、利用雨天和施工间隙,组织职工、民工进行生产技术和技能的学习,提高劳动效率。9、搞好安全生产,避免由于发生安全事故而影响施工进度。10、对施工关键设备重点维护、检修、配备修理人员跟班作业,出现故障及时抢修,保证工程设备处于最佳运行状态。11、加强地方协调工作,配备专职人员处理地方关系,协商工程事宜,努力营造良好的施工环境,从而保证施工进度。12、注意环境保护,坚持文明施工、规范施工,同时树立良好的企业形像。
