    桩基工程工期保证措施.docx

    • 资源ID:483092       资源大小:16.86KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桩基工程工期保证措施.docx

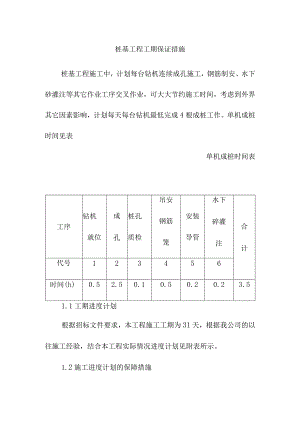

    桩基工程工期保证措施桩基工程施工中,计划每台钻机连续成孔施工,钢筋制安、水下砂灌注等其它作业工序交叉作业,可大大节约施工时间,考虑到外界其它因素影响,计划每天每台钻机最低完成4根成桩工作。单机成桩时间见表单机成桩时间表工序钻机就位成孔桩孔质检吊安钢筋笼安装导管水下碎灌注合计代号123456时间(h)0.52.50.10.50.20.23.51.1工期进度计划根据招标文件要求,本工程施工工期为31天,根据我公司的以往施工经验,结合本工程实际情况进度计划见附表所示。1.2施工进度计划的保障措施1.2.1合理安排,精心组织,协调好平行作业各工序的衔接,做到平行作业互不干扰,衔接及时到位。1.2.2加强设备保养,提高设备效率,并配备一定数量备用设备和备件,以满足现场需要。1.2.3加强现场施工管理,管理调度配备到位,各工种定岗定任务,做到各负其责,任务明确。2.4制定超产欠产奖罚制度,提高职工积极性。1.2.5加强后勤管理,安排好职工生活,保证职工吃的好、休息足,使每个职工随时保持旺盛的工作精神。1.2.6加强管理、协调,发现问题及时调整,确保工期的顺利实现。1.3施工进度计划的保证措施1.3.1施工进度计划的风险分析及控制措施在进度控制中,应确保水泥、钢筋、商品碎、电力供应等资源计划的实现。在施工进度计划实施的过程中应进行下列工作:a.跟踪计划的实施进行监督,当发现进度计划的执行受到干扰时,应采取调度措施.b.在计划图上进行实际进度记录,并跟踪记载每日完成数量、施工现场发生的情况、干扰因素的排除情况。c落实控制进度措施应具体到执行人、目标、任务、检查方法和考核办法。1.3.2施工进度计划的检查与调整施工进度计划检查应采取H检查或定期检查的方式进行,检查内容包括:a.检查期限内实际完成和累计完成工作量。b.实际参加施工的人力、机械数量及生产效益。C.窝工人数、窝工机械台班数及其原因分析。d.进度偏差情况。e.进度管理情况。f.影响进度的特殊原因及分析。施工进度计划在实施中的调整必须依据施工进度计划的检查结果进行。施工进度计划的调整应包括下列内容:a.施工内容。b.工程量。c.起止时间。d.持续时间。e.工作关系。f.资源供应。采用科学的方法调整施工进度计划,并编制调整后的施工进度计划。(4)施工进度计划的其它保证措施a自加压力,实行经济激励机制。b加强设备维护保养,现场备齐备足机械零配件,保证机械高效运转。C加强施工管理体制做好各幢楼、各工序的衔接,缩短停待时间,所有可实行平行作业的工序,决不允许影响连续工序的时间。d雨季在确保安全、质量的情况下正常施工。e合理安排施工工序,尽量减少移机辅助时间。f在保证质量、安全和不干扰周围居民休息的前提下实行不间断施工。g施工用材料供应及时到位。第八早
