    艺术中心智能信息系统集成项目工程施工进计划工期保障措施.docx

    • 资源ID:456405       资源大小:87.35KB        全文页数:9页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    艺术中心智能信息系统集成项目工程施工进计划工期保障措施.docx

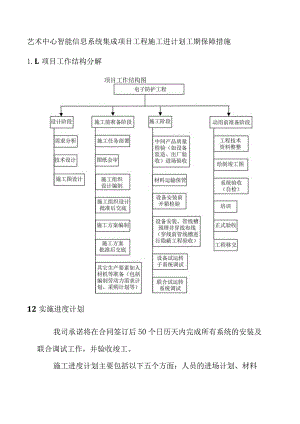

    艺术中心智能信息系统集成项目工程施工进计划工期保障措施1.L项目工作结构分解项目工作结构图12实施进度计划我司承诺将在合同签订后50个日历天内完成所有系统的安装及联合调试工作,并验收竣工。施工进度计划主要包括以下五个方面:人员的进场计划、材料设备进场计划、施工机具和施工检测计量工具进场计划及资金的使用计划。施工进度计划表详见下一页:工程进度计划表工程进度表(从合同签订日开始的详细工期安排计划表)年度2016年自合同签订日起60天工程项目阶段第1天第2天第3天第4天第5天第6天第7天第8至第35天第36天第37至第44天第45、46天第47.48天第49天第50天现场考察实施方案一次设合同设备订货管槽辅材进场管槽铺设线缆材料进场线缆铺设隐蔽工程实施及验收主要设备材料进场主要设备安装系统调试及自检竣工准备、人员培训I完工资料准备及验收申请验收及交付使用说明:粉红色代表生产安排计划里各具体内容;绿色代表设备到场计划里.件具体内容;蓝色代表安装调试计划里各具体内容;黑色代表后期服务计划里各具体内容。1.3.保证进度计划的控制措施工程项目的进度管理是项目管理的难点,因为几乎每个工程的进度都会因为各种因素的影响而最终很难按照合同约定的工期完成,正因为这种“顽症”的存在,进度控制就显得非常必要。因此制定有效的进度计划,该计划应是动态的经过优化处理的能对工程进度进行控制的一种措施。工程进度控制是由动态变化并经过优化处理的计划进行监督控制(SPC)的过程。其控制原理图如下所示:项目总计划 一月计划合同、工程例会、 监理通知为确保工程任务按时完成,工程进度保障措施从如下几方面入手:充分做好施工准备组织功底深厚的技术班子,作好系统深化设计。挑选各专业技术人员,进行施工前的技术交底。集中各小队施工负责人,衔接好施工界面。施工准备做得好可使施工很顺利地进入正常状态,减少磨合期;认真做好图纸会审与技术交底;组织工程技术人员,编制施工预算和工料分析,在此基础上做好各种材料的供应与设备的采购计划。强化施工组织及协调为确保按时完工,协调好各专业的配合,必须组织好流水作业和平行作业。选用高素质专业施工队伍本工程工程量较大,质量要求高,工期紧,因此施工中必须有效地组织好专业施工队伍,选择素质好、技术水平高,曾经做过智能化工程的施工队伍。搞好设备材料供应施工中根据施工进度计划和施工预算中的工料分析,编制工程材料需用量计划,作为备料、供应、确定仓库堆场面积及组织运输的依据。按材料计划做好材料的订货和采购工作。按进度计划分批进场,并作好发放与保管工作。加强计划管理以工程总控计划为依据,制定分阶段工期控制目标,根据总控计划、分段计划以及甲方不同时期对工程工期的要求,适时制定更加详细的进度计划,每周检查、对比、分析、找出关键问题,严格按计划进度完成。确保资金到位本工程的资金将全部用在本工程的施工上,严禁挪作其它工程使用;及时报审工程进度款,协助甲方做好付款与备款计划。依靠科技进步,加快施工进度利用公司拥有的现代化装备,依靠广大技术人员,推广使用新技术,新材料,制定切实可行,经济有效的施工操作规程,合理安排施工顺序,加快施工进度,同时施工现场配置现代化的办公用品(电脑,传真机,打印机等),提高工作效率,减少中间环节,及时传递信息。搞好后勤保障,做到优质服务集中公司力量确保重点,在人力,物资,机具等方面给予本工程以充分的保证。职能部室深入现场协助,指导项目部组织实施。通过计划进度与实际进度的比较,及时调整计划,采取补救措施。注意搞好与建设单位和协作单位的关系,及时沟通信息,顾全大局,服从贵方的决策,同心同德,争取早日完成,做到进度快,投资省,质量高。14.不可预见因素对施工进度的影响及排除措施本工程,时间紧,任务急,工程要求最多只有50个日历天,不可预见的因素多,包括:一、时间紧,任务急,工程要求最多50个日历天!二、中标后的深化设计。中标后还需结合现场情况和业主的要求,进行深化设计。三、技术性强、施工配合工作量大、不可遇见因素多。四、施工环境、作业面复杂针对上述问题,我们提出以下解决办法:1)我们将成立深化设计组,一旦中标,我司会在最短的时间内按照业主要求提交新的现场施工尺寸比例图。2)成立项目施工队,进行平行施工,以加快施工进度,施工。3)增加外联协调配合员,随时以其它单位进行沟通,探视其施工进度。做到他方施工到系统安装结构安装时,我方立即进场。4)我方将严格按照施工规范,采取文明施工措施,如在施工现场显眼位置设置正规施工警示牌。另外,我公司会根据本项目的施工特点,我司抽调精兵强将成立了由一级项目经理、总工程师和工程师组成的强有力的系统安装工程项目经理部。除此之外,我司拥有常备弱电安装技术工人和技术员约50名,绝大部分均有5年以上的弱电安装施工经验,其中有部分技术员具有上十年的弱电安装、电气安装经验和调试经验,现场解决问题经验丰富、动手能力强,能熟练使用各种现代化的安装工具和测试设备,能熟练使用测试仪器分析问题和解决问题,他们均是我司正式员工,也是我司能够高质量、高效率的完成广西艺术学院漓江画派艺术中心智能信息系统集成项目项目的有力保障,这是我司与其它弱电承包商同行相比最显著的不同,是我们的竞争优势之一。我司在系统的设计、施工安装、测试调试、质检与验收方面有严格的质量保证体系,在安装工艺流程、质量控制措施、质量通病问题的解决和注意事项等方面均有详细的作业指导书,并且是被多年的实践经验证明是行之有效的,并被现场施工人员熟练掌握,它是我们能确保本项目工程质量的另一重要因素。
