    路桥工程工期保证措施.docx

    • 资源ID:443927       资源大小:67.44KB        全文页数:20页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    路桥工程工期保证措施.docx

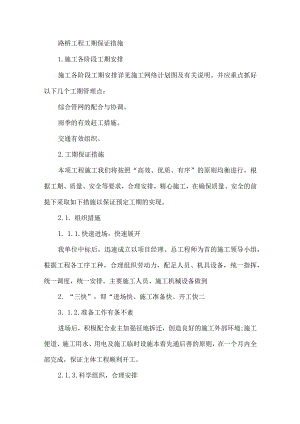

    路桥工程工期保证措施1.施工各阶段工期安排施工各阶段工期安排详见施工网络计划图及有关说明。并应重点抓好以下几个工期管理点:综合管网的配合与协调。雨季的有效赶工措施。交通有效组织。2.工期保证措施本项工程施工我们将按照“高效、优质、有序”的原则均衡进行,根据工期、质量、安全等要求,合理安排,精心施工,在确保质量、安全的前提下采取如下措施以保证预定工期的实现。2.1. 组织措施1. 1.1.快速进场,快速展开我单位中标后,迅速成立以项目经理、总工程师为首的施工领导小组,根据工程各工序工种,合理组织劳动力,配足人员、机具设备,统一指挥,统一调度,统一安排。主要施工人员、施工机械设备做到2. “三快”,即“进场快、施工准备快、开工快二3. 1.2.准备工作有条不紊进场后,积极配合业主加强征地拆迁,创造良好的施工外部环境;施工便道、施工用水、用电及施工临时设施本着先通后善的原则,在一个月内全部完成,保证主体工程顺利开工。2.1.3.科学组织,合理安排加强施工计划管理的科学性,突出重点、兼顾一般,运用统筹学、网络技术、系统工程进行实施性施工组织设计编制;并在实施过程中针对实际情况不断充实调整。2.L4.人员保障组建强有力的项目经理部,选派富有经验、并具有敢打敢拼精神的工程师担任项目经理;并选派具有丰富施工经验的专业化施工队伍。2.1.5.设备保障本项目设备投入量大,施工前期一定要按计划上足设备,并留有余地,加强保养和维修,保证设备的完好率。2.2.控制措施2.2.1.编制网络计划项目经理部进场后,将根据技术文件和合同文件要求及现场实际情况重新编制实施性网络计划,并以此进行施工组织、调度、同时以此为依据编排月、旬、日作业计划,尤其对控制性工程和重点工程的施工必须制订单项作业计划,并具体采取如下措施进行工期控制:按总体计划工期的日历天数,制订各单位工程目标计划和相应措施;全面编制各项总工期、阶段工期和工序作业工期三级网络计划,并向所设计工期的直接、间接施工队伍分解落实;强化施工过程中的劳动力、机械设备、材料供应等资源平衡协调、监督指导工作;预先制订网络计划,制订不能按计划实现的个别环节进行实地调整的补救措施;不断优化、调整项目技术方案,促进工期提前;充分利用网络计划的自由时差,均衡资源利用,实现最优生产;建立工期控制的各项资料收集、记录制度,并严格实行;提前编制报送周转料、施工材料及半成品计划,提前联系材料的进场供应情况,保证施工的正常进行。2.2.2.定期检查每天召开工地碰头会,由项目经理负责,召集各职能部门人员和专业施工负责人检查当日完成情况,对第二天可能出现的问题及早采取对策,对物资供应和劳动力做好充分准备,对于农忙季节提前落实劳动力,保证施工生产的正常进行。2.2.3.充分利用网络计划技术以网络科学组织施工,提高时空利用率,推行立体、平行、交叉作业法,实现上下左右、前后内外多种工序相互穿插、紧密衔接,最大限度地缩短工期,提高工效。由于投标人目前设计的是初步施工组织设计,只编制了工程总进度网络,如能中标,将根据施工进度编制详细的二、三级网络计划,并送监理工程师审批,合格后,将严格按其实施,并不断调整,确保工期。一级网络:工程总进度网络,满足总体计划要求。二级网络:各施工作业区进度网络。三级网络:单项工作进度网络。根据网络计划(包括各级网络)确定重点节点,定期考核。该工程进度实行网络计划的管理,通过网络计划的实施及对实际情况的检查肯定会反映很多问题,为了保证工程进度,因此首先我们要保证二线供应,确保设备、材料的供应,确保外围条件的充分具备,不要因为供应及外围因素的原因造成网络计划的失控,其次我们要定期检查网络计划实际情况,并根据实际情况及时调整计划。2.2.4.实时动态调整网络:由于设计变更,材料、设备供应不及时或其它原因,使网络计划严重“破网”,应重新及时调整计划,使之符合实际并能确保合同工期,调整之后的网络在实施上要更加地重视并加大投入,不要因为网络的调整而使后期计划在实施上更加困难,因此确保网络的顺利实施,是管理与技术的密切配合。2.2.5.合理安排劳动力合理安排劳动力,对关键工作执行日夜轮流作业制,节假日不休息,积极关注并搜集气象资料,对天气及汛期情况提前考虑,早做安排。各种材料保证及时充足供应,各种周转材料储备充足,各类型机械设备保养运转良好,保证施工在最优状态下进行。从总体布置上合理安排,保证工期;积极采用各种新工艺,新技术,如碎内掺入复合添加剂,使早期强度增长快,以利于早日拆模进入下道工序),提高机械化程度,提高工效等。加强同甲方驻地代表及监理联系,对图纸变更疑问、社会因素等影响进度的问题提前考虑,积极协商解决;按照IS09001质量体系进行严密的科学化、程序化管理,保证工程质量达到优良标准,杜绝工程缺陷、减少浪费,使原材料进场、材料投入使用、工序检查、质量评定和检验等环节有序无误;安全是施工生产的主题,必须安全生产。落实安全生产责任制,根据安全保证体系,针对本工程特点,制定各岗位安全生产责任制,使安全生产思想深入到各员工的心里,确保施工生产的顺利进行;狠抓重点控制工程和关键工序,对于控制工期的工程和工序,就组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅。合理计划施工段,注意减少不同单位的交叉施工,给施工单位统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。2. 3.经济保证措施准备足够的流动资金,确保工程施工进度的需要,对在关键线路上的工序提前工期有功的班组及其它相关人员进行奖励,对在关键线路上的工序工期滞后,有可能造成总工期延误的项目,可采用加大投入,确保总工期,施工所需的各项资源必须保证正常供应。2.4. 合同保证措施工程项目设置1名专职合同管理人员,全面管理各种合同资料,认真全面履行施工合同,项目经理部及时协调各施工作业班组的施工进度,加强同业主,监理及其它相关单位的联系,及时处理各种纠纷,确保工程顺利进行,按时完成整个项目工作。3.确保工期组织技术保证措施3.1.确保工期的制度保证措施施工前,针对本工程特点对施工作业人员进行新设备、新技术、新工艺、新材料使用的岗前培训以及安全施工培训;施工过程中不断进行操作规程、施工工艺、技术措施交底,不断在施工中完善优化施工组织设计。建立健全工期保证岗位责任制,层层签订工期包保责任状。加强和完善计划的考核制度,编制周密、详尽的施工生产计划,以日保周,以周保旬,以旬保月,实行月月评比、季季考核的生产计划考核制度,将施工队伍的工资直接与计划考核挂钩,落实兑现。完善奖惩制度,落实好按劳分配的原则。根据工程各项目的具体情况实行不同形式的计件工资、计时工资、承包工资,充分利用经济杠杆的原理,发挥施工人员的积极性和主动性,提前工期有奖,延误工期受罚。在各参施工队开展“劳动竞赛”,每月评比一次,对优胜者颁发竞赛活动的“流动”和在经济上予以表彰奖励。3.2.确保工期的技术保证措施精心安排施组,强化管理,在深入现场调查,在吃透设计意图的基础上,编制实施性施工组织设计,分级负责,认真实施,并在实践中不断优化施组,要求在高起点、高质量、严要求的前提下强化管理,最终实现业主要求的工期目标。狠抓施工的程序化作业、标准化施工,通过合理的组织与正确的施工方法,尽快形成生产能力,提高施工进度,保持稳产高产。根据总进度的要求,编制年、季、月、周施工计划,实施中对照检查,分析原因,完善管理,促进施工,确保“关键工期节点”按期实现。充分利用网络技术,搞好工程的统筹、网络计划工作,做到技术超前。施工时制定周密的网络计划,牢牢抓住关键工序的管理与施工,控制循环作业时间,缩短工序转换和工序衔接时间,提高施工效率;对施工计划实行动态管理,及时进行信息反馈,不断把实际进度与计划相比较,找差距,找原因,及时调整。同时,进度计划安排充分考虑现场的各种因素,进度安排留有余地。3.3.确保工期的组织管理保证措施选好项目负责人,建立精干、务实、高效的项目领导班子。从组织上确保项目经理部的政令畅通。在接到中标通知书后,根据本工程的工程情况和投标书的承诺,调集与本工程相适应的具有多年市政施工经验的施工队伍进场,在人、财、物、机上确保本工程的顺利实施。缩短施工准备期,尽早进入工程施工。若我单位中标,在合同签署后3天内,主要管理人员全部到位,将全力以赴组织有关人员结合现场条件,安排施工准备和编制实施性施工组织设计,及时调遣生产操作人员和设备进场。加强对参战人员的思想动员和教育,树立一个“干”字,立足一个“抢”字,确保一个“好”字,好中求快。树立质量就是效益,进度就是信誉的思想。加强与业主、监理、设计等单位的联系,同时积极主动与当地其他相关部门联系,及时解决施工中存在的问题,施工过程中取得当地居民及有关部门的理解和支持,为施工创造一个良好宽松的施工环境,确保施工生产的顺利进行。本工程施工为一个系统工程,施工中采用先进的项目管理软件编制进度计划,全过程对进度计划、资源配置等进行动态管理。“施工进度管理程序”见下图图15-3-1施工进度管理程序。3. 4.确保工期的设备物资保证措施抓关键、保重点,加强宏观控制。针对本标段的特点,从设备配备上和队伍的选择上,都要严格挑选。调动足够的机械设备,保证工程施工进度的需要。做好设备的选型及配件供应工作,设备的选型力求实用、多效、耐用的原则,防止待机误工,在施工中要备足易损件,做到随坏随修。抓好材料的采购和供应工作,确保材料质量合格,坚决杜绝因材料质量问题造成返工和窝工的现象。施工进度管理程序图按生产计划情况编制材料供应计划并及时向公司物资处上报,做到超前订货加工,近期供货施工,并备有一定的库存量,保证工程物资供应,确保进度和季节性施工需要。3. 5.确保工期的后勤保障措施项目部安排专职人员负责后勤工作,建立工地医务室,搞好环境卫生,作好防病治病工作,减少发病率,使施工人员有一个健康舒适的环境,能够始终保持旺盛的精力投入到工作中,提高出工率。加强与地方政府和人民群众的联系,取得对我们的理解和支持,搞好征地拆迁工作,不留后遗症。并在交通干扰、车辆通行等方面,采取有效措施,为工程开工和施工创造一个良好的外部环境,保证施工顺利进行。搞好后勤保障工作,改善职工生活、加强治安管理,使参战职工消除后顾之忧。4. 施工进度计划控制方法1建立完善的计划保证体系(1)以项目总进度控制为基础,确定各分部分项工程关键点和关键线路,并以此为控制重点。(2)以我单位已完成类似工程的经验为基础,参照我单位的综合协调能力和预算出的工日天数进行安排,确定各分项与分部工程进度计划,并以此为各分部分项工程监测点。(3)按照工程施工中的计划预算成本,实际完成预算成本,考虑现场实际完成工作任务,来对工程情况的变动进行观测,确定是否加快与推迟有关分项工程的进度。并以此对影响工程进度的各分包工程的进度进行估算,修正现场进度与总进度计划之间的差别。(4)进度计划控制的监测与修正,采用锋线法进行调整,对于关键线路上的各项工作与相邻工作间的关系问题,通过调整自由时差和总时差来解决。各种计划的实现,最终以与进度相关的各项保证措施加以保证。2进度计划的分级控制(1)一级总体控制计划(总计划)表述各专业工程的阶段目标,并由此导出工程整体工期目标,形成总控制计划,提供给业主、监理、设计人和总承包单位。总控制计划采用横道图与网络图两种方式进行管理,并在开工前录入到“PAM”项目管理软件系统中,在施工过程中,以总进度计划作为控制基准线,各部门及各组均以此进度计划为主线,编制实施项目综
