欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    模板施工工艺(示范文本).docx

    • 资源ID:442502       资源大小:106.43KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    模板施工工艺(示范文本).docx

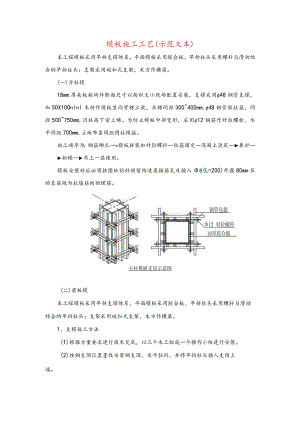

    模板施工工艺(示范文本)本工程模板采用早拆支撑体系。平面模板采用胶合板,早拆柱头采用螺杆与滑动结合的早拆柱头;支架采用碗扣式支架,木方作横梁。(一)方柱模18mm厚夹板按构件断面尺寸以面积大小现场配置安装,支撑采用¢48钢管支撑,加50X10Onlnl木材作模板竖向背楞立放,木楞间距300400mm,¢48钢管做柱箍,间距500750mm,沿柱高下密上稀。为防止模板中部变形,采用¢12钢筋作对拉螺栓,水平间距700mm,立面布置间距同柱模箍。施工顺序为:钢筋绑扎一»模板拼装加对拉螺杆一柱箍固定混凝土浇筑养护拆模吊上一层使用。模板安装好后必须按图纸钻好预留构造梁插筋孔及插入6(L=200)外露80mm长的直筋做为拉墙筋的预埋筋。方柱模板支设示意图(二)梁板模本工程模板采用早拆支撑体系,平面模板采用胶合板,早拆柱头采用螺杆与滑动结合的早拆柱头;支架采用碗扣式支架,木方作横梁。1、支模施工方法(1)根据方案要求进行技术交底,以三个木工组成一个操作小组进行安装。(2)按钢支顶位置墨线安装钢支顶、水平拉杆,并将早拆柱头插入支顶上端。(3)调节可调螺杆,将早拆柱头顶板调至标高平水线。(4)安装桁架梁,将梁端的梁头挂在早拆柱头的梁托上。(5)铺模板块及补边角模板,当第一个支顶方格完全架好固定后,就可以开始铺模板,然后依次把周围的钢支顶和桁架梁架起来。根据桁架梁的长度调整钢支顶的位置,使其垂直,然后锥销紧固,直到完成整个面积。(6)钢支顶加斜撑,使支撑成为几何不变体系。(7)进行模板安装质量险收。立杆扫地杆300*300七层胶合板说明:1、梁、板模采用七层胶合板(厚18)散拼散拆,50*100木材作背楞紧贴模板立放,梁底模纵向背楞间距200250,梁侧模竖向背楞和板底模纵向背楞间距均为350;梁侧模纵向模箍采用。48*3.5钢管,间距500750,沿梁高下密上稀;梁高超过700的应设置对拉螺栓,采用14钢筋制作,水平布置间距700,立面布置间距同梁模箍。2、采用。48*3.5钢管满堂架作支撑体系:立杆:梁下立杆纵向间距W600、横向间距200250;板下立杆纵、横向间距W1200;横杆:步距180(k剪刀撑:梁下横向剪刀撑间距W1800、纵向两外侧剪刀撑间距W3600,板下纵、横向剪刀撑间距W3600;支撑体系采用快拆体系:梁下支撑体系为独立系统,施工时与板下支撑体系联接。当板下支撑体系拆除后,楼面荷载通过梁下支承体系传到下一层;支撑体系立杆布置应保证上下楼层同轴,以防因局部应力过大而破坏楼板。2、模板拆除楼板混凝土浇注后,当其强度达到设计强度50%左右就可以拆除模板块,做法是:(1)用锤子敲击早拆柱头的支承板,使桁架梁和模板块降落约115mm,但柱头、钢支顶及调节螺杆仍然不动,如果模板块粘附在混凝土上,可轻轻敲击板块使可安全地落在桁架梁的边翼上。(2)把模板块升起一点,向一端移动、卸下,按指定位置堆放好,然后再把桁架梁拆下。(3)靠近墙及柱的钢支顶可在浇注后34天拆除,其余的钢支顶待混凝土强度达到规范的允许拆模强度时再拆除(三)楼梯支模楼梯支模采用全封闭支模体系,如下图:

    注意事项

    本文(模板施工工艺(示范文本).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
