欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    不锈钢栏杆、栏板安装工程施工工艺(示范文本).docx

    • 资源ID:437553       资源大小:17.20KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    不锈钢栏杆、栏板安装工程施工工艺(示范文本).docx

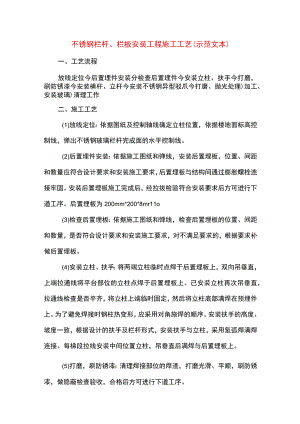

    不锈钢栏杆、栏板安装工程施工工艺(示范文本)一、工艺流程放线定位今后置埋件安装分检查后置埋件今安装立柱、扶手今打磨,刷防锈漆今安装横杆、立杆今安装不锈钢异型驳爪今打磨、抛光处理)加工、安装玻璃)清理工作二、施工工艺(1)放线定位:依据图纸及控制轴线确定立柱位置,依据楼地面标高控制线,弹出不锈钢玻璃栏杆完成面的水平控制线。(2)后置埋件安装:依据施工图纸和弹线,安装后置埋板,位置、间距和数量应符合设计要求和安装施工要求,后置埋板与结构间通过膨胀螺栓连接牢固。安装后置埋板施工完成后,经拉拔检验符合安装要求后方可进行下道工序。后置埋板为200mm*200*8mr11o(3)检查后置埋板:依据施工图纸和弹线,检查后置埋板的位置、间距和数量,是否符合设计要求和安装施工要求,对不满足要求的,根据要求补做后置埋板。(4)安装立柱、扶手:将两端立柱临时点焊于后置埋板上,双向吊垂直,上端拉通线将平台部位的立柱点焊于后置埋板上。已安装立柱再次吊垂直,拉通线检查是否平齐,将立柱上端临时固定,然后将立柱底部满焊在预埋件上。为了避免焊接时钢柱热变形,应采用对角施焊的顺序。安装扶手的高度、坡度一致,根据设计的扶手及栏杆形式,安装扶手与立柱,采用氢弧焊满焊连接。每梯段拉线安装中间位置立柱,吊垂直后满焊与后置埋板上。(5)打磨,刷防锈漆:清理焊接部位的焊渣,打磨光滑、平顺,刷防锈漆,做隐蔽检查验收,合格后方可进行下道工序。(6)安装立杆、扶手:根据施工图纸要求,每根立杆间距为1500mm,扶手与立柱连接牢固,扶手焊接在立杆上,全部采用满焊连接。(7)安装不锈钢异型驳爪:根据施工图纸要求,每根立柱安装4个不锈钢异型驳爪,不锈钢异型驳爪与立柱满焊连接。(8)打磨、抛光处理:扶手与不锈钢立柱之间、异型驳爪与立柱之间的焊口应打磨修平、抛光,使得与母材颜色一致。(9)加工、安装玻璃:根据图纸和不锈钢驳爪的位置,在玻璃上开孔;安装玻璃时,在玻璃两面用吸盘移动玻璃,将玻璃安装于不锈钢异型驳爪上,使相邻玻璃间距8mm缝隙。(10)清理工作:对已安装的玻璃栏杆进行清理,确保玻璃和不锈钢制品整洁。三、质量标准不锈钢玻璃栏板安装工程质量要求符合建筑装饰装修工程施工质量验收规范(GB50210-2018)的规定及中铁建设集团金坛站装修项目部的要求。1.主控项目:(1)不锈钢玻璃栏杆工程所用材料的材质、规格、数量及安装方法必须符合设计要求。(2)栏杆、扶手的选型、尺寸及安装位置应符合设计要求。(3)栏杆扶手安装预埋件的数量、规格、位置以及栏杆与预埋件连接点应符合设计要求。(4)栏杆高度、栏杆间距、安装位置必须符合设计要求。栏杆安装必须牢固。(5)玻璃栏杆高度130Oml高钢化夹胶玻璃为6+1.14PVB+6mmo2.一般项目:(1)扶手转角弧度应符合设计要求接缝应严密,表面应光滑,色泽一致,不得有裂缝、翘曲及损坏。(2)玻璃裁割尺寸正确,安装应稳固、无松动,玻璃安装位置及方法应符合设计要求及国家现行标准建筑玻璃应用技术规程JGJ113-2009的相关规定。(3)不锈钢玻璃栏杆安装的允许偏差和检验方法见下表:不锈钢玻璃栏杆安装的允许偏差和检验方法项目项次允许偏差(mm)检查方法1栏杆垂直度2.0用Im垂直检测尺检测2栏杆间距3.0用钢尺检查3扶手直线度3.0拉通线,用钢尺检查4扶手高度3.0用钢板尺检查5接头不平整度0.5用钢尺、塞尺检查6接缝直线度1.0用钢尺、塞尺核查7接缝高低差1.0拉通线,用钢尺检查

    注意事项

    本文(不锈钢栏杆、栏板安装工程施工工艺(示范文本).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
