欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    土方换填专项施工方案报审.docx

    • 资源ID:417252       资源大小:182.15KB        全文页数:17页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    土方换填专项施工方案报审.docx

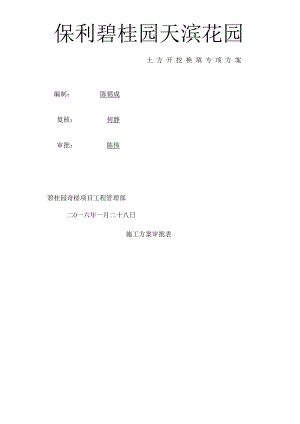

    保利碧桂园天滨花园土 方 开 挖 换 填 专 项 方 案编制:陈锦成复核:何静审批:陈伟碧桂园奇槎项目工程管理部二O一六年一月二十八日施工方案审批表工程名称保利碧桂园天滨花园结构类型框剪建筑面积192478.01平方米层数-2/32建设单位佛山保利源泰房地产有限公司监理单位施工单位佛山市顺德区海溢土石方有限公司专项方案名称土方开挖换填专项方案前期 工程 部看 法签字:年 月 日工程 技术部看 法签字:年 月 日书目一、编制依据4二、编制原则4三、工程概况4四、施工方案7五、方案实施121、施工管理与流程H2、施工工艺与施工方案12六、施工资源支配14七、质量保证措施15八、平安保证措施17九、人员、材料、设备措施17一、编制依据1、具体地质勘查报告。2、设计图纸。3、各部门有关质量、平安、文明施工、规范管理与环境爱护等方面的管理文件。4、我项目从事类似工程项目施工所积累的丰富的施工、管理阅历和成熟技术和施工方法等。 二、编制原则1、严格执行设计文件和设计标准;确保本合同段工期、质量、平安、环保、文明施工等各 方面目标的实现;2、仔细、充分探讨施工环境,妥当解决施工生产与各方面关系协调,制定平安牢靠、经济 合理的施工程序和施工方案;3、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;三、工程概况1、工程简介:工程名称:保利碧桂园天滨花园建设单位:佛山保利源泰房地产有限公司设计单位:广东博意建筑设计院有限公司监理单位:2、现场概况:本工程项目场地位于佛山市禅城区,工程为保利碧桂园天滨花园建设工程,工程地处魁 奇路南侧、桂澜路东侧地块。建筑框剪结构,建筑高度:99mo建筑面积约:192478. Ol平方米, 为高层建筑,地下室二层,地下室占地面积约2. 4万平方米。本工程拟采纳静压管桩和旋挖灌 注桩。3、地质报告:钻孔柱状孔柱状图工程名称BY2016佛山奇槎为t目工编号BY2016孔号ZKS6坐*2M34加.231.钻孔直径L狼定水他深度2. OEn孔口标高4.16a标 T-616213.961-JJU测量日期2016. L 2地层层底层底分层取样备质 时 代号标高Cm)深度(1)厚度(In)柱状图1:200岩性描述编号深度 (n)实"注修正深度®Qb12.36L 801.80索填土:黄褐色,稍湿饱和,松散,主要由相 性士组成,上部含较多碎、块石,为新近堆 填、欠压实.3.0040 38Q al<344.502.70彩淤泥质±:深灰色,饱和,流塑,含腐艄质,稽 有臭味,局部夹薄层粉砂.4、总规划平面图地下室边线四、施工方案土方开挖换填方案:1、依据地勘报告和土方开挖状况,该场地开挖范围和原设计开挖深度内-2米至3米土方均 属新近回填素填土,欠压实,含水饱和,土质松散,局部夹有2到4米淤泥层,无法满意旋挖 桩机、静压桩机施工承载力要求。经项目部研讨确定基础土方开挖采纳以下换填方案:场地已平整至负一层地下室基坑底板底标高(3米自然标高)后,先局部垫50CM厚干砖渣 碾压密实进行试打桩,可行后桩基范围全面垫50CM厚干砖渣;如局部地面承载力不足,可视实 际状况适量加厚砖渣以满意桩机承载力为止,同时桩机施工自带IOMM厚钢板协作运用;局部原 为鱼塘淤泥层较厚的,挖除淤泥2米,先回填干土至3米处,再填50CM厚干砖渣碾压密实。地 下室底板垫层底标高为-LO米,土质大部分为6米厚以上的粉砂、细砂层,稍密,可满意地下 室底板持力层承载力要求;-1.0米标高局部处于淤泥层上,厚度约0.3-2.71米,需挖除淤泥换 填砖渣,同时修筑临时施工便道。2、施工工序:支师F 支护丽溅一一换瑾/ 少 旋挖桩 壬秀自东向西急 修筑施工便道局部淤泥层换填工程曾建别墅、商铺工程管桩检测3、因该工程基坑较深,地表施工荷载力值过大,暴露时间长。为防止边坡滑坡、坍塌等平安事故发生,故实行基坑边坡喷锚支护。砂浆喷锚支护厚度不低于8cm厚。4、承载力的确定我国各地区规范给出了按野外鉴别结果、室内物理、力学指标,或现场动力触探试验锤 击数查取地基承载力特征值fak的表格,这些表格是将各地区荷载试验资料经回来分析并结合 阅历编制的。下表为砂土按标准贯入试验锤击数N查取承载力特征值的表格。砂土承载力特征值fak (KPa)土类10153050中砂、粗砂0粉砂、细砂1401802503405、设计参数佛山奇槎项目初步设计参数建议依据已揭露钻孔资料,参照广东省标准建筑地基基础设计规范(DBJ 15-31-2003)中 的阅历值取值表,初步给出各岩土层地基承载力和桩基础设计参数下表。表1初步设计参数表地层编号岩土层 名称fak、fa (kPa)预制桩钻(冲)孔灌注桩负摩 阻力 系数 侧阻力qsa(kPa)端阻力 qpa(kPa)侧阻力qsa(kPa)端阻力 qpn(kPa)CD素填土0. 35I淤泥质土601080. 202粉砂10010一80. 403细砂13015一120. 404粉质粘土14030240. 355淤泥质土701080. 206粉砂10012107细砂12015128中粗砂20035400028I全风化 泥质粉砂 UU 石350503000402强风化 泥质粉砂 Uj 石6003中风化 泥质粉砂 ULi 石2400frk=8MPa注:本参数仅作初步设计时参考。广东博意建筑设计院勘察所6、力和压力的关系IN大小的力压在1肝的面积上,产生的压强就是IPaIKN大小的力压在1 f的面积上,产生的压强就是IKPaIKN大小的力压在0. 001肝的面积上,产生的压强就是IMPakPa÷10就是吨500kPa=50吨/平方米地基允许承载力25吨/平方米(5OkPa);地基允许承载力250吨/平方米(500kPa);7、静压桩机基本参数1、工作状态时整机重量550吨2、行走大船2条,每条尺寸13M*L8M3、行走小船2条,每条尺寸5M*3.5M4、该设备能够满意500与以下管桩的施工要求。8、承载力计算粉砂层最低承载力为IOOKPaIOOKPa=IOk吨/平方米静压桩机重量=550吨静压桩机受力面积二(13*1.8+5*3.5) *2=81. 8平方米因为550吨/81. 8平方米二6. 72吨/平方米=67. 2KPa W IOOKPa(粉砂层最低承载力)所以基坑垫层底部的粉质砂层可以满意静压桩机施工承载力要求,不须要换填。9、技术方案成本分析砖渣换填工程量42800平方米*0. 5米=21400立方米坑底施工便道砖渣用 量长约500米,宽8米,500*8*0. 5=2000立方米砖渣单价约35元/立方米砖渣成本(21400+2000) *35=82 万二次挖运成本(21400+2000) *28.83=67 万旋挖空桩单价约350元/立方管桩空桩单价约20元/米旋挖空桩工程量共约720根,每根空桩约4. 7米,720*4. 7=3384米管桩空桩工程量共约1750根,桩径约1米,每根空桩约4. 7米1750*4. 7=8225 立方旋挖空桩成本3384*350=118 万管桩空桩成本8225*20=16 万合计成本约283万方案分析1、依据禅城区建设局红头文件【禅建工字(2009) 148号】规定,以下范 围的建设工程禁止运用锤击桩:祖庙街道、张槎街道、石湾街道。本工程 属于石湾街道,所以管桩只能采纳静压桩机施工。2、地下室外围商铺与别墅基础与地下室基础存在高差约3. 7米,地下室 南边线至红线边最狭窄处只有16米,静压桩机长约13米,宽约10米, 如采纳先挖后打,商铺与别墅管桩无法施工,且管桩静载试验须要堆放约 400-500吨荷载,会造成支护失稳,固只能采纳先打桩、检测完后才能挖 土方。3、由于地下室外围商铺与别墅基础与地下室基础存在高差约3.7米,如 基坑支护桩采纳搅拌桩,基坑开挖后,商铺与别墅管桩存在向基坑位移风 险,建议对应商铺与别墅位置的支护桩采纳灌注桩。4、采纳先打桩后开挖时,支护桩与工程管桩可同时施工;5、基坑施工期正是3-5月份雨水旺季,地块相对周边低洼且周边无排水 沟、管,采纳先打桩后开挖,有利于排水与便于桩机施工;6、支护桩与工程管桩工期共计约30天,旋挖桩工期约20天,土方开挖 约15天,工程桩基检测约30天,二层地下室工程约50天7、需严格限制成桩质量。五、方案实施一)、施工管理与流程依据现场的实际状况,机械选用挖掘机,从上至下、自东向西方向进行。在施工过程中, 一边开挖,一边专人进行防护、边坡、邻近建筑的观测,确保施工平安。在开挖基坑时遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则进行开挖。开挖时应对平面限制桩、水位点、基坑平面位置、水平标高、边坡坡度等随时进行常常性 检查。挖至埋深水位设计标高时,起先降水。为了保证换填部分地基承载力与单位荷载,换填 的基坑开挖后,必需与时验收,与时换填砂石料。杜绝开挖后的基坑因下雨浸泡或因地下水渗 出浸泡而影响质量。二)、施工工艺与施工方法1 .施工打算1) 土方开挖施工打算:a、测量人员依据设计院供应的限制坐标点与高程基准点建立施工限制网,限制点用木 桩,并在木桩上钉圆钉作为标记,确定开挖边线。b、人工清除开挖范围内的杂物与其他障碍物,并依据监理工程师指示合理存放弃渣料、 记录工程量。c、边坡开挖前,按施工图纸要求开挖并完成边坡上部施工,边坡开挖过程中,在基坑 周边留设降水井,避开边坡稳定范围内积水和对开挖成型的边坡的侵蚀。d、开挖严格按自上而下分层进行,严禁采纳倒悬开挖方法。e、做好邻近建筑的标高和水平位置原始记录。2)砖渣、石块换填施工打算(1)材料要求:a、砖渣、石块材料,不得含有草根、树叶、塑料袋等有机杂物与垃圾。(2)作业条件:a、设置限制铺筑厚度的标记,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木檄。b、在地下水位高于基坑(槽)底面的工程中施工时,应实行排水或降低地下水平的措施,使基坑(槽)保持无水状态。C、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质状况,如有孔洞、 沟、井、墓穴等。应在未做地基前处理完毕并办理

    注意事项

    本文(土方换填专项施工方案报审.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
