欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    煤矿深井支护规定.docx

    • 资源ID:414120       资源大小:15.51KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    煤矿深井支护规定.docx

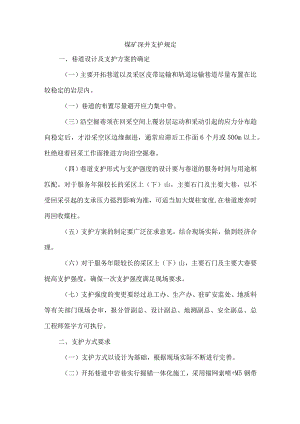

    煤矿深井支护规定一、巷道设计及支护方案的确定(一)主要开拓巷道以及采区皮带运输和轨道运输巷道尽量布置在比较稳定的岩层内。(一)巷道的布置尽量避开应力集中带。(三)沿空掘巷须在回采空间上覆岩层运动和采动引起的应力分布趋向稳定后,才沿采空区边缘掘进,通常应滞后工作面6个月或500m以上。杜绝迎着回采工作面推进方向沿空掘巷。(四)巷道支护形式与支护强度的设计要与巷道的服务时间与用途相匹配。对于服务年限较长的采区上(下)山,主要石门及主要大巷,以不受回采引起的支承压力强烈影响为准,可适当加大煤柱宽度,在巷道废弃时再回收煤柱。(五)支护方案的制定要广泛征求意见,结合现场实际,做到经济合理。(六)对于服务年限较长的采区上(下)山,主要石门及主要大巷要提高支护强度,确保一次支护强度满足现场要求。(七)支护强度的变更要经过总工办、生产办、驻矿安监处、地质科等有关部门现场会审,报分管副总、设计副总、地测副总、安全副总、总工程师签字方可执行。二、支护方式要求(一)支护方式以设计为基础,根据现场实际不断进行完善。(二)开拓巷道中岩巷实行掘锚一体化施工,采用锚网索喷+M5钢带+注浆支护,特殊条件下可以采用架棚喷+注浆等方式。(三)准备巷道由分管副总和总工办根据巷道用途、服务年限及现场实际情况确定是否需要喷浆和注浆。(四)回采巷道及巷道修复时,喷浆巷道采用大网格金属网支护,非喷浆巷道采用小格金属网配合塑编网支护。(四)大断面、软岩巷道推广密集锚索、锚索束。对于已造成围岩扰动支护困难的地点采用内锚(锚网索喷)外架(U型棚)+注浆的联合支护形式。三、主要支护材料要求(一)锚杆采用22mm、L=2500mm的左旋等强锚杆,推广使用25mm、L=2500mm的锚杆;(二)锚索采用中2L8三11L=9200mm的预应力钢绞线锚索,根据现场实际情况锚索长度可变更为L=5200mm>6200mm、7200mm>11200mmo(三)锚杆支护要求加H钢带、锚索支护要求加M5钢带。(四)煤巷、半煤岩巷及其他非喷浆巷道采用小网格金属网配合塑编网支护,金属网规格:188OnInIX1000mm,网格规格为10OmmX60,塑编网规格:1000mm×1900mm;岩巷喷浆巷道采用大网格金属网,规格:IoOOmmX2000mm,网格规格:10OmmXloOmm。四、现场支护管理(一)巷道支护严格按规程措施施工,锚索支护、喷浆及注浆滞后距离在规程(措施)中要明确规定。(二)加强岩巷光爆和煤巷成型管理,减少对围岩的破坏。(三)加强工程质量管理,提高锚杆支护的初锚力和U型棚卡螺母扭距,要求煤巷锚杆扭距芸200NM,岩巷:锚杆扭距工300NM;,U型棚卡螺母扭距工300NM。金属网必须压茬,严禁插接或仅用铁丝连接。(四)掘锚一体化工程每月必须对上月巷道进行注浆,每少一米,对单位罚款100O元,队长罚款100元,验收不合格,对单位罚款5000元,队长和技术员各罚款500元,并限期整改验收合格,否则不计注浆工程量。(五)掘进工程竣工必须做到一次成巷,不留后尾工程量,否则不予验收,经营部门不得支付当月工资。(六)未成巷工程原则上不得移交给其他单位。特殊情况下,矿领导安排移交时,由生产办组织移交现场会现场移交,剩余后尾工程首先由交接双方协商,折尺给接受单位。(七)巷道设计喷浆但根据现场实际情况,通过措施变更滞后喷浆的巷道,工资定额按每米下浮1000元计算,竣工验收合格再支付给施工单位,总工办在矿内部考核报表上进行备注说明,经营办负责落实。

    注意事项

    本文(煤矿深井支护规定.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
