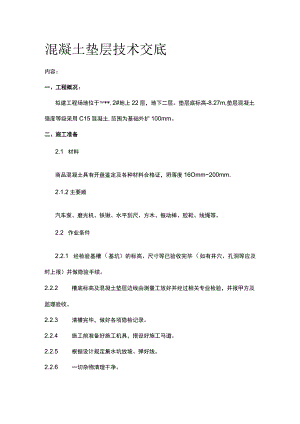

    混凝土垫层技术交底(全).docx

    • 资源ID:409300       资源大小:19.37KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    混凝土垫层技术交底(全).docx

    混凝土垫层技术交底内容:一、工程概况:拟建工程场地位于*,2#地上22层,地下二层。垫层底标高-8.27m,垫层混凝土强度等级采用C15混凝土,范围为基础外扩100mm。二、施工准备2.1 材料商品混凝土具有开盘鉴定及各种材料合格证,坍落度16Omm200mm.2.1.2主要顺汽车泵、磨光机、铁锹、水平刮尺、方木、振动棒、胶鞋、线绳等。2.2 作业条件2.2.1 经检验基槽(基坑)的标高、尺寸等已验收完毕(如有井穴、孔洞等应及时上报)并做隐验手续。2.2.2 槽底标高及混凝土垫层边线由测量工放好并经过相关专业检验,并报甲方及监理验收。2.2.3 清槽完毕,做好各项隐检记录。2.2.4 施工前准备好施工机具,搭设好施工马道。2.2.5 根据设计规定集水坑放坡、弹好线。2.2.6 一切杂物清理干净。2.2.7 在浇筑前2小时均匀洒水,使基底表面密实,面层湿润且无积水。三、操作工艺1.工艺流程:工艺流程:100mmXlOOmm方木做出边模板T抄标高控制线一浇水湿润平面一平面浇筑C15普通混凝土厚度100mm2米刮杠T磨光机粗磨一铁抹子压光一遍T抹斜面混凝土T洒水养护。2、按底板平面图纸,放出垫层边线,集水坑、电梯井边砖胎膜砌筑完成,用100XlOOmm的方木沿垫层边线放好,其两侧用C16钢筋棍固定,间距500mmo集水坑上、电梯井、边砖胎膜模板完好,标高符合要求。3、垫层先平面混凝土连续进行浇筑,浇筑顺序为沿长边方向由远端向近端浇筑,工人必须能够控制混凝土的下落点,为保证碎浇筑时不产生离析,碎由高处自由倾落,落距必须小于1.5m。同时根据现场工人数量严格控制硅的浇速度,严禁超速浇筑,使磴在收光前初凝。等其能上人时,将方木拆除,斜面混凝土采用C20护坡用速凝混凝土施交底人详见交底签字栏接底人详见交底签字栏工,速凝混凝土喷射完毕后,需水泥砂浆找平一遍,保证表面平整度,便于下道工序施工。4、垫层磴采用机械振捣,以保证佐密实,严防漏振,振动要到表面不再下沉且泛出均匀的灰浆但无气泡产生为止。5、佐浇筑用两米刮杠按标高刮平,混凝土初凝前使用磨光机粗磨一遍,待混凝土终凝前收光一遍即可。浇筑过程中严格控制标高,6、磅浇筑初凝后及时养护。同时,由专人(养护人员)负责成品保护,严防损坏验表面。7、由于本工程基础垫层全部采用商品碎,故与搅拌站联系,做好商品碎的试配。浇筑过程中有专人负责与搅拌站联系,控制搅拌站每灌车的输送时间以满足施工要求。8、施工质量要求必须严格控制,外观要求表面平整光滑,无抹子印、脚印,达到上面直接贴防水的要求。四、质量标准4.1 预拌混凝土进场时,其质量应符合现行国家标准预拌混凝土GB/T14902的规定。检查数量:全数检查。检查方法:检查质量证明文件。4.2 混凝土拌合物不应离析。检查数量:全数检查。检查方法:观察。4.3 混凝土中氯离子含量和碱总含量应符合现行国家标准混凝土结构设计规范GB50010的规定和设计要求。检查数量:同一配合比的混凝土检查不应少于一次。检查方法:检查原材料实验报告和氯离子、碱的总含量计算书。4.4 首次使用的混凝泥土配合比应进行开盘鉴定,其原材料、强度、凝结时间、稠度等应满足设计配合比的要求。检查数量:同一配合比的混凝土检查不应少于一次。检查方法:检查开盘鉴定资料和强度实验报告。五、安全、环保措施5.1、 现场不能有混凝土遗洒现象,应派专人进行监督。5.2、 做好边坡防护工作,防止发生坠落及物体掉进基坑砸伤人员事件。5.3、 建立健全各种安全管理规章制度,对违章作业者要视情节轻重给予处罚。进入施工现场人员必须佩戴安全帽。5.4、 本工程施工期间严格按着周口市相关施工管理条例指导施工,必须具备严密的防扰、防噪、防尘等环保措施。5.5、 在现场内出土口处,运土通道上垫草袋,以防车轮、机械带土出场。5.6、 混凝土运输车出场前要用水清洗下料斗,并用拖把擦干,禁止沿路遗撒,车辆夜间禁止鸣笛。六、成品保护6.1混凝土强度未达到L2Nm行前,严禁在上面走人、推车。七、其他注意的质量问题交底人详见交底签字栏接底人详见交底签字栏7.1、 振捣均匀防止造成蜂窝、麻面。7.2、 垫层施工时,将集水坑坑底、坑顶、斜坡边角均抹成半径。50mm的圆弧角,并压光。7.3、 压光完毕的垫层且没有达到上人强度以前,严禁在上面走人、推车。7.4、 侧模在混凝土没有达到强度时,不能拆除或破坏。7.5、 集水坑上下口均已抹成圆角,若垫层上有人时,应注意不得破坏已成型的圆角。7.6、 严格控制接入坑内的水源,防止水管漏水,造成泡槽。7.7、 浇筑过程中出现小雨天气,严格控制硅浇筑速度,且边压边退边盖塑料薄膜,防止硅浇筑速度过快不能及时压光覆盖塑料薄膜而造成雨水浇泡表面。盖塑料薄膜时,不能用力拖动塑料薄膜,防止破坏已压光的磴表面;大雨立即留施工缝,待施工完成碎盖好后,停止施工。7.8、 用于控制标高的钢筋棍要及时取出。7.9、 试块需增加同条件养护试块。7.10、 浇磴一天后,即可拆除边模,注意不得破坏边角。
