欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

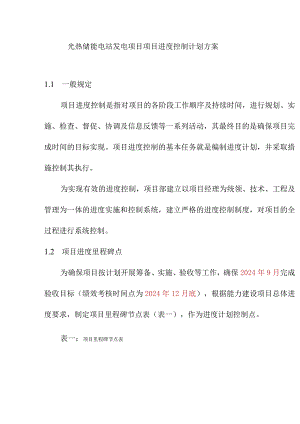

    光热储能电站发电项目项目进度控制计划方案.docx

    • 资源ID:407254       资源大小:61.91KB        全文页数:18页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    光热储能电站发电项目项目进度控制计划方案.docx

    光热储能电站发电项目项目进度控制计划方案1.1 一般规定项目进度控制是指对项目的各阶段工作顺序及持续时间,进行规划、实施、检查、督促、协调及信息反馈等一系列活动,其最终目的是确保项目完成时间的目标实现。项目进度控制的基本任务就是编制进度计划,并采取措施控制其执行。为实现有效的进度控制,项目部建立以项目经理为统领、技术、工程及管理为一体的进度实施和控制系统,建立严格的进度控制制度,对项目的全过程进行系统控制。1.2 项目进度里程碑点为确保项目按计划开展筹备、实施、验收等工作,确保2024年9月完成验收目标(绩效考核时间点为2024年12月底),根据能力建设项目总体进度要求,制定项目里程碑节点表(表一),作为进度计划控制点。表一:项目里程碑节点表德令哈光热项目工程里程碑节点序号项目名称节点名称完成时间备注1德令哈光热项目主体工程开工2德令哈光热项目定日镜桩基开始3德令哈光热项目定日镜桩基完成4德令哈光热项目首面定日镜安装5德令哈光热项目定日镜整体安装完成6德令哈光热项目定日镜追光精度试验完成7德令哈光热项目镜场联动试验完成8德令哈光热项目吸热器基础出零米9德令哈光热项目吸热塔筒体浇筑完成10德令哈光热项目主厂房出零米11德令哈光热项目汽轮发电机基础交安12德令哈光热项目主厂房断水13德令哈光热项目主厂房暖封闭14德令哈光热项目除氧器吊装完成15德令哈光热项目常规岛机械设备安装完成16德令哈光热项目四大管道安装完成17德令哈光热项目发电机穿转子完成18德令哈光热项目汽轮机本体就位完成19德令哈光热项目汽轮机扣缸完成20德令哈光热项目汽轮机油循环完成21德令哈光热项目熔盐管道安装完成22德令哈光热项目储热系统机械设备安装完成23德令哈光热项目吸热器吊装完成24德令哈光热项目主厂房钢结构吊装开始25德令哈光热项目汽包吊装完成26德令哈光热项目蒸汽发生器吊装完成27德令哈光热项目空冷岛吊装完成28德令哈光热项目辅助车间设备安装完成29德令哈光热项目化学制出除盐水30德令哈光热项目储罐封闭完成31德令哈光热项目厂用电倒送电32德令哈光热项目DCS受电33德令哈光热项目化盐开始34德令哈光热项目熔盐注入35德令哈光热项目蒸汽发生系统水压试验完成36德令哈光热项目升压站带电完成37德令哈光热项目单体调试开始38德令哈光热项目全厂保温安装完成39德令哈光热项目分系统调试开始40德令哈光热项目整体联调试41德令哈光热项目吹管开始42德令哈光热项目汽轮机首次冲转开始43德令哈光热项目首次并网44德令哈光热项目移交生产L3项目进度控制措施在项目策划阶段确定里程碑点,尽量按月设置,把责任落实到各个工作子项中,并作为与各合作单位签订合同的前提条件。在项目各类任务文件和招标文件中明确进度控制的重要性,明确进度的奖惩条款以及奖惩额度,并体现在合同和相关文件中,对进度控制及时奖惩。建立以项目经理为统领、工程建设及技术管理配套为一体的进度实施和控制系统。建立和完善进度实施系统工作制度程序,严格执行进度控制管理制度,对项目的全过程进行系统控制。针对工程建设项目,建立以监理单位为主,EPC单位及各承包商参与的进度实施和控制系统,建立对设备采购安装、调试进度进行全面协调控制机制,确保技改项目工期目标的实现。强化业主服务职能,强化EPC单位的责任意识和响应能力,正确处理好施工过程中可能出现的设计变更。支持和鼓励设计施工单位采纳新工艺、新技术、新设备,优化施工工艺,简化施工流程,缩短施工工期。根据项目里程碑表,制定一、二级进度计划表,提出每周的施工滚动计划;保证进度实施系统各项人力资源,经过统计、整理、比较、分析,对执行中产生的偏差进行原因分析,制定纠偏措施,跟踪纠偏措施的执行情况并持续反馈;利用计算机进行进度控制管理,提升进度控制的信息化水平和关系效果,确保总进度计划的实现。表二:二级进度控制计划WBS任务名称开始时间完成时间1项目前期准备2022年11月10日2023年6月30日1.1初步设计编制2022年11月30日2023年4月30日1.2设计监理进场2023年2月1002023年2月20日1.3初步设计评审及收口2023年4月25日2023年4月30日1.4施工监理进场2023年6月15日2023年6月30日1.5EPC招标采购2023年5月1日2023年6月30日2甲供设备采购、供货2023年5月10日2024年6月30日2.1热熔盐泵及调温泵2023年5月15日2024年3月15日2.2冷熔盐泵2023年3月15日2024年4月15日2.3汽轮发电机采购2023年1月5日2024年2月25日2.4聚光集热系统-定日镜相关设备2023年1月5日2024年2月25日2.5聚光集热系统-吸热器相关设备2023年1月5日2024年2月25日2.6蒸汽发生系统2023年1月5日2024年2月25日2.7熔盐阀2023年4月1日2024年2月30日2.8熔盐(硝酸钾)2023年4月25日2024年5月30日2.9熔盐(硝酸钠)2023年4月25日2024年5月30日3施工准备阶段2023年7月1日2023年7月30日3.21施工图具备进场施工条件2023年6月10日2023年6月20日3.32EPC总承包单位进场2023年7月1日2023年7月10日3.43厂区道路(主干道路)2023年7月10日2023年7月25日3.M项目基建办公临建2023年7月15日2023年4月30日3.65施工用电接入2023年1月25日2023年4月30日3.76取水井土建及安装(两口)2023年3月30日2023年5月30日4厂前区部分组装车间2023年8月25日2023年12月30日4.1组装车间基础施工2023年8月25日2023年9月15日4.2组装车间结构施工2023年9月30日2023年10月30日4.3组装车间彩板封闭2023年10月30日2023年12月15日4.4设备安装调试2023年12月15日2023年12月30日5聚光集热镜场施工2023年7月15日2024年11月30日5.1定日镜系统施工2023年12月21日2024年6月30日5.1.1镜场设备基础2023年10月30日2024年5月30日5.1.1.1定日镜基础2023年10月31日2024年5月30日5.1.1.2气象站基础2024年4月15日2024年5月30日5.1.1.3红外摄像基础2024年4月15日2024年5月30日5.1.1.4配电柜基础2024年4月15日2024年6月30日5.1.2定日镜连接件安装2024年3月15日2024年9月30日5.1.2.1定日镜立柱连接件安装2024年3月25日2024年9月30日5.1.3定日镜组装及安装2024年3月15日2024年9月25日5.1.3.1定日镜组装及安装2024年3月15日2024年9月30日5.1.4镜场电气安装工程2024年4月20日2024年10月20日5.1.4.1镜场防雷接地2024年4月20日2024年9月30日5.1.4.2低压配电盘安装2024年8月10日2024年10月30日5.1.4.3动力电缆敷设及接线2024年6月30日2024年10月30日5.1.5镜场热控安装工程2024年4月25日2024年10月30日5.1.5.1就地lock箱安装2024年6月29日2024年8月30日5.1.5.2就地lock箱接线2024年7月10日2024年10月25日5.1.5.3温度记录、校准设备安装2024年8月15日2024年10月25日5.1.5.4镜场控制系统安装及电缆敷2024年8月25日2024年10月25日5.1.5.5气象站设备安装及接线2024年8月25日2023年9月22日5.1.5.6定日镜单体调试2024年9月25日2024年10月30日5.2吸热塔区域2023年7月15日2023年12月5日5.2.1吸热塔桩基工程2023年7月20日2023年9月15日5.2.1.1吸热塔桩基础2023年7月20日2023年9月5日5.2.1.2桩基保温养护2023年9月5日2023年9月15日5.2.2吸热塔筒壁础工程2023年9月15日2024年12月30日5.2.2.1筒壁混凝土结构施工2023年9月15日2023年12月30日5.2.2.2质量监督检查2023年12月24日2023年12月25日5.2.2.3筒壁模板拆除及交安2024年3月26日2024年3月30日5.2.3吸热塔安装工程2024年3月31日2024年9月15日5.2.3.1隔离层、钢结构及平台、楼梯2024年3月31日2024年4月30日5.2.3.2进口缓冲储罐、出口缓冲储罐、高压空气储罐2024年4月30日2024年5月10日5.2.3.3上升管、下降管道及阀门(转换平台为界)、熔盐排汽管道、高压空气管道及支架2024年6月15日2024年7月10日5.2.3.4水压试验2024年7月10日2024年7月20日5.2.3.5熔盐管道伴热及保温(含脚手架)2024年7月22日2024年8月20日5.2.3.6上下隔热防护板2024年7月25日2024年8月10日5.2.3.7塔顶吊、辅助设施(照明、风机、导航灯等)2024年8月15日2024年8月30日5.2.3.8吸热塔电气安装工程2024年8月10日2024年8月30日5.2.3.9吸热塔热控安装工程2024年8月1002024年9月5日6储换热岛部分2023年8月15日2024年7月25日6.1

    注意事项

    本文(光热储能电站发电项目项目进度控制计划方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
