欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    测量准备工作技术交底.docx

    • 资源ID:353472       资源大小:9.05KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    测量准备工作技术交底.docx

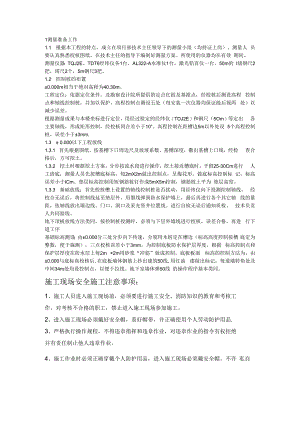

    1测量准备工作1.1 根据本工程的特点,成立在项目部技术主任领导下的测量小组(均持证上岗)。测量人 员要认真熟悉校核图纸,在技术主任的指导下编制好测量方案。所使用的仪器均在有效 期间。测量仪器:TQJ2E、TDT6经纬仪各1台,AL322-A水准仪1台,激光铅直仪一台,50m的 I级钢尺2把,塔尺2个,5m钢尺3把。1.2 控制桩的布置±0.000m相当于绝对高程为40.30m。工程定位:依据定位条件,及勘察设计院所提供的定点红桩及基准点,经校核后测设高程 控制点和轴线控制桩,并加以保护,高程控制点测设五处(每安装一次仪器均保证能后视两 处)以减少误差。根据测量成果与本楼坐标进行定位,用经过检定的经纬仪(TDJ2E)和钢尺(5Om)等定出 各主要轴线,形成矩形控制,经校核闭合差小于10”。高程控制在距槽边5m以外处设 5个高程控制桩,误差小于±3mm.1.3 ± 0.000以下工程放线1.3.1 首先根据图纸,按基槽下口周边尺及放坡系数、基槽深度,撒出基槽上口线,经检 查合格后,方可挖土。1.3.2 挖土时根据挖土方案,分步按流水段进行操作,挖土接近槽底时,予留25-30Cm进行 人工清底,测量人员先按槽底标高,每2mX2m做出控制点,呈梅花形,做底标高控制标 记,标高误差小于ICm。垫层标高控制用短钢筋桩钉作成5mX5m控制,钢筋桩上平为 垫层高度。1.3.3 基础放线:首先校核槽上设置的轴线控制桩是否扰动,用经纬仪向下投测控制轴线, 经校合无误后,将控制线延至垫层外,用墨线弹到防水保护墙上,最后再进行各个其它轴 线的量距,依轴线放出墙边线、门口、洞口及采光竖井位置线。进行自检无误后通知质检、 技术负责人共同验线。地下顶板放线方法类同,按控制桩投测时,必须与下层外墙线进行校核,误差合格,再进 行下道工序基础标高测设:由±0.000分三处分步向下传速,分别用木桩定在槽边(标高高度控制按槽 底定为整数,便于施测),三点校核误差小于3mm。为控制底板防水保护层厚度,根据 标高控制点和保护层厚度在防水层上每2m ×2m用砂浆“冲筋”做成控制,底板板面 标高的控制方法为,由±0.000与底标高校核后,在底板墙体钢筋上抄出建筑50线,用红油 漆做出标记,每道墙转角处及中间34m处均设控制点,以便于拉线。地下室墙体弹50线 的操作程序基本类同。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

    注意事项

    本文(测量准备工作技术交底.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
