欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    绿化工程主要施工方法.docx

    • 资源ID:349009       资源大小:20.17KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    绿化工程主要施工方法.docx

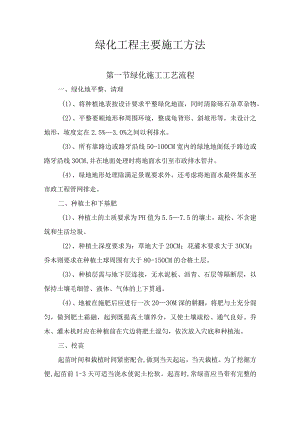

    绿化工程主要施工方法第一节绿化施工工艺流程一、绿化地平整、清理(1)、将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。(2)、平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%3.0%之间以利排水。(3)、所有靠路边或路牙沿线50-100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水引至市政排水管井。(4)、绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走。二、种植土和下基肥(1)、种植土的土质要求为PH值为5.57.5的壤土,疏松、不含建筑和生活垃圾。(2)、种植土深度要求为:草地大于20CM;花灌木要求大于30CM;乔木则要求在种植土球周围有大于80-150CM的合格土层。(3)、种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通。(4)、地被在施肥后应进行一次203OM深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好。乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。三、挖苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。土球高度一般可比宽度少TOCM。为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。四、定点放线(1)、在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。(2)、乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,定点时如遇沙井、管道等障碍物应躲开,不应拘泥设计的尺寸,而应灵活地进行调整,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。(3)、成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。五、挖穴(1)、穴位准确,长、宽、高符合要求,在栽苗木之前应以所定的灰点为中心沿四周向下挖穴,种植穴的大小依土球规格及根系情况而定。带土球的应比土球大16-20cm,穴口深度一般比土球高度稍深些(1020cm),穴上下口径大小一致,穴无(“锅底穴”)等现象。(2)、种植穴挖好后,可在穴中填些表土,再垫一层经充分腐熟的基肥,基肥上还应当铺一层厚度5cm以上的壤土。(3)、挖穴时要注意地下管线走向,遇地下异物时做到“一探、二试、三挖”,保证不挖坏地下管线和构筑物。六、运输苗木和种植材料(1)、保证所有乔、灌木在起苗、运输、种植等环节中保持土球完整,不松散、破碎,包裹土球统一使用禾草包裹,用麻绳“米”字形包扎。(2)、苗木采用即起、即包、即运。袋苗、盆苗采用堆积式运输,大苗采用微倾式运输。(3)、苗木运输过程保持一定的水分,在长途运输的过程中必须及时淋水,注意轻拿轻放,以防止泥头松散。(4)、运输种植材料如有机肥等采用有关部门规定的散体物料运输进行。(5)、苗木、种植材料经验收合格方允许入场,然后进行下一道工序。(6)、苗木运输过程中,派专人跟车。要求按照不同种类、不同大小分级分批排放。保持树苗土球完整,树干树皮不受损伤。(7)、苗木在运抵施工现场后应即到即种,避免枝叶失水萎勒。七、种植(1)、苗木运至施工现场后对有必要的苗木进行适度修剪,修剪后即可定植,定植的位置应符合设计要求。(2)、定植的施工方法是:定植前要将基肥与碎土充分混匀,成列的乔木应用一直线,并按种植苗木的自然高依次排列。将苗木的土球放入种植穴内,使其居中;再将树干立起,扶正,使其保持垂直;然后分层回填满穴坑,并使土面能够盖住树木的根颈部位,初步栽好后还应检查一下树干是否仍保持垂直,树冠有无偏斜;若有所偏斜,就要再加以扶正。一边扶正树木一边加上种植土,种植土应击碎并分层用木棍捣实,使根系与土充分接触。最后,把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。其围堰的直径应略大于种植穴的直径。堰土要拍压紧实,不能松散。(3)、如有需要,在定植后加以支撑,定植后24小时内浇第一遍水,水要浇透,使泥土充分吸收水分,根系与土紧密结合,以利于根系发育。3-5天后浇第二次水,7-8天浇第三次水。(4)、路树种植后可用混凝土柱扶固。扶树桩具体规格为:250*10*10CM,柱内配6筋4条,C20混凝土,柱埋深70CM,内侧间距85CM,木板规格为110*8To*2.5-3CM,树干与木板间用2.5*0.5-0.8CM的黑色车轮胶带可调绑扶,木板与混凝土柱之间用铁线绑固。(5)、除路树外种植乔木用竹扶护,每株乔木3根竹,长3-5米,尾径大于4CMo(6)、地被栽植应注意到场后即时栽种,从中央纹样开始栽,再向边缘部分扩展栽下去。在单面观赏花坛中栽植时,则要从后边栽起,逐步栽到前边。植株稍有高矮不齐,应以矮植株为准,对较高的植株则栽得深一些,株行距保证符合设计要求。(7)、种植时注意疏密一致,所有的树木种植按照由内向外,由大到小,先乔木,后灌木,再地被草坪的顺序进行种植。(8)、种植时注意调整好树冠的朝向,把最美的一面向着主要观赏面。还要调整树形姿状,树形适宜横卧、倾斜的,就要将树干栽成横、斜状态。栽植时对树形姿态的处理,一切以造景的需要为准。乔木栽好后,要按规定用混凝土柱或毛竹做支架,淋足定根水。(9)、草坪按设计标高施工平整场地,要保证绿地地面土质必须符合土质要求,清理杂物,平整至所需坡度后均匀撒施基肥,然后普遍进行一次耕翻,使肥与土充分拌匀。耕翻过程中,若发现局部土质欠佳,则应换土。然后块状草皮连续铺种,草块间缝小于2CM。之后淋足定根水,待干后打实,使之与土壤充分接触。隔天连续拍打三次以上,使草地拍实平整。八、修剪整形(1)、苗木种植时,因种植前修剪主要是为运输和减少水分损失等而进行的;种植后应充分考虑植物造景以及植物基本形态重新进行修型,去掉阴枝、病残枝等,并对剪口进行处理。使苗木种植后的初始冠型既能体现初期效果,又有利于将来形成优美冠形,达到目的和最终效果。(2)、抹不定芽保主枝:对路树,如为截干乔木,成活后萌芽很不规则,这时应该在设计枝下高以下将全部不定芽抹掉,在枝下高以上选三至五个生长分健壮、长势良好、有利于形成均匀冠幅的新芽保留,将其余的抹掉。其余乔灌木依造景要求需要去新芽,以利用形成优美树型为主。九、施工场地清理各分项工程完工后,应立即迅速清理施工现场四周的施工杂物,维护工程中因不慎破坏的道路设施。保证道路及施工现场整洁,体现文明施工精神。同时做好产品保护措施。定时定员清扫施工现场周围环境。第二节喷灌施工1、开挖:首先按施工图要求测出管道的坐标及标高后,再按图示方位放线,确定沟槽位置、宽度和深度。后进行开挖沟槽。2、管道的清冼:将管道骨的杂物理干净,并检查管道有无裂缝和砂眼。3、管道的就位及连接:把各规格的管道先放置于相应的沟槽里,再连接安装相应的管道、管件和阀门。4、试验:A、先接好试压装置;B、接通水源,并挖通好排水沟槽;C、向管内灌水,同时打开放气阀,放气阀连续出水,表明管内空气已排尽,水灌满后,均可进行打压。D、升压前应检查各接口、支撑和堵板,有问题要处理好后才能升压。E、升压时应缓慢,每次升压O.2Mpa左右为好,并应观察各接口是否渗漏;无问题再继续升压至主动验压力,停泵检查,压力表10分钟内压降不超过0.05MPa管道、附件和接口等未漏裂情况,证明强度试验合格,后将压力降至工作压力进行严密性试验。F作试验记录及填写“隐蔽工程记录”。5、管道的冲洗消毒:消毒前,先用高速水流冲洗水管,在管道末端选择几点将冲洗水排出,冲洗到年排出的水内不含杂质时.,即可进行消毒处理。6、回填土:回填土时不允许含有直径大于100nml的块石。

    注意事项

    本文(绿化工程主要施工方法.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
