欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌体工程施工方案.docx

    • 资源ID:264842       资源大小:16.42KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砌体工程施工方案.docx

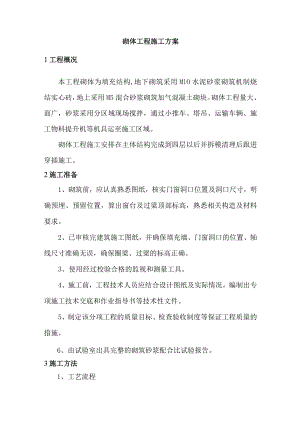

    砌体工程施工方案1工程概况本工程砌体为填充结构,地下砌筑采用MlO水泥砂浆砌筑机制烧结实心砖,地上采用M5混合砂浆砌筑加气混凝土砌块。砌体工程量大、面广,砂浆采用分区域现场搅拌,通过小推车、塔吊、运输车辆、施工物料提升机等机具运至施工区域。砌体工程施工安排在主体结构完成到四层以后并拆模清理后跟进穿插施工。2施工准备1、砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。2、已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。3、使用经过校验合格的监视和测量工具。4、施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。5、制定该分项工程的质量目标、检查验收制度等保证工程质量的措施。6、由试验室出具完整的砌筑砂浆配合比试验报告。3施工方法1、工艺流程耐T立皮数杆H排列砌块卜质T砂浆拌制If碉If项-质量验收2、放线:填充墙砌筑前,应在楼面上定出轴线位置,在柱上标出标高线。3、立皮数杆:在各转角处设立皮数杆,皮数杆间距不得超过15m0皮数杆上应注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。皮数杆应垂直、牢固、标高一致。4、排列加气混凝土砌块:第一皮砌筑时应试摆,按墙段实量尺寸和加气混凝土砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的l3o5、拉线:在皮数杆上相对加气块上边线之间拉准线,加气块以准线砌筑。6、砂浆拌制:砂浆拌制宜采用机械搅拌,搅拌加料顺序和时间:先加砂、掺合料和水泥干拌Imin,再加水湿拌。总的搅拌时间不得少于4min。砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕;当施工期间最高气温超过30°C时,应分别在拌成后2h和3h内使用完毕。7、砌筑:1)蒸压加气混凝土砌块的砌筑面上应适量洒水。2)采取满铺满挤法砌筑,蒸压加气混凝土砌块上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于15OnIn1。如不能满足要求,应在水平灰缝设置2中6的拉结钢筋,拉结钢筋或钢筋网片的长度应不小于700mmo3)蒸压加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭接,隔皮砌块露端面。蒸压加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块。4)每一楼层内的砌块墙体应连续砌完,不留接槎。如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。5)砌到接近上层梁、板底部时,预留24cm空隙,打入防腐木楔600后用C20细石微膨胀碎补灌密实。6)构造柱、圈梁、过梁等二次结构施工采用专用的定型钢质模板锁组模,避免在砌体上随意留设支模孔。墙长大于5%在中部墙段设置构造柱,截面为墙厚X200;纵筋4中12,箍筋6200,纵筋须在主体结构浇筑前预埋固定,不允许采用后植筋、后加锚拴的方式。砌块墙与柱交接处,在柱内预埋拉结筋2d)6500,拉结筋锚入混凝土柱或墙内2200mm,因本工程属四级抗震,拉结筋需通长进行设置。窗台下沿最上一皮砖下面的水平灰缝内设34)10抗裂钢筋,每端伸入洞口边不小于60Omnb或在窗台下浇筑15Omm厚素混凝土窗台板带,或厚度不得小于60mm钢筋混凝土板带。门窗洞口上过梁做法参L03G303图集做法,小于1300Inln的洞口为截面尺寸为12Omln高宽度同墙厚。配筋为底部受力钢筋为2根8mm的三级钢筋,分布筋为直径6n间距200mm。窗洞口压顶截面及配筋参L06J125图集中相关规定,截面高度为90mm,宽度同墙厚。配筋为6根直径6mm的受力钢筋,箍筋为冷拔4mm间距250mm的钢筋。

    注意事项

    本文(砌体工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
