抽水蓄能电站水库工程坝顶路面混凝土施工方案.docx

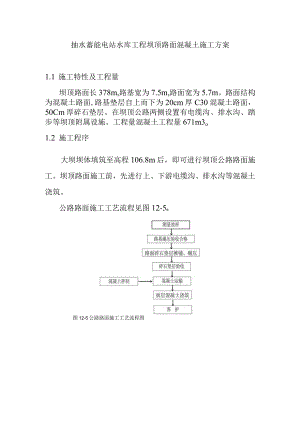

抽水蓄能电站水库工程坝顶路面混凝土施工方案1.1 施工特性及工程量坝顶路面长378m,路基宽为7.5m,路面宽为5.7m。路面结构为混凝土路面,路基垫层自上而下为20cm厚C30混凝土路面,50Cm厚碎石垫层。在坝顶公路两侧设置有电缆沟、排水沟、踏步等坝顶附属设施。工程量混凝土工程量671m3o1.2 施工程序大坝坝体填筑至高程106.8m后,即可进行坝顶公路路面施工。坝顶路面施工前,先进行上、下游电缆沟、排水沟等混凝土浇筑。公路路面施工工艺流程见图12-5o图12-5公路路面施工工艺流程图1.3 施工方法坝顶公路垫层采用全幅范围内分段施工,一次施工完成,面层采用分幅分段施工。首先进行碎石垫层摊铺、碾压;在碎石垫层碾压验收合格后,进行混凝土面层施工。碎石垫层施工碎石选用较高强度和韧性的碎石,碎石材料规格及级配符合设计要求,并严格按照经监工程师批准的碎石级配进行配制,含水量适当。碎石垫层采用IOt自卸汽车运输至坝顶施工部位,推土机配人工进行摊铺,振动碾碾压。混凝土面层施工水泥混凝土路面面层施工程序为:准备工作一原材料检验一水泥混凝土配合比设计T上报开工报告一施工放样、清扫路面基层一安装模板、钢筋一混凝土拌和与运输一混凝土摊铺一振捣、抹平、收浆一拆模养生切缝、刻纹一灌缝一路缘石安设一自检一交验。
