欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    成品保护与工程保修.docx

    • 资源ID:238326       资源大小:16.40KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

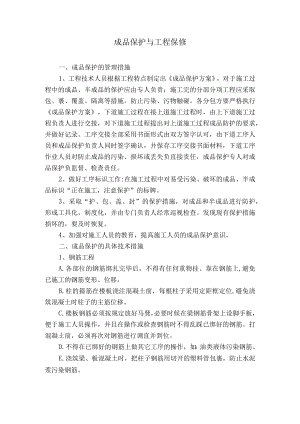

    成品保护与工程保修.docx

    成品保护与工程保修一、成品保护的管理措施1、工程技术人员根据工程特点制定出成品保护方案,对于施工过程中的成品、半成品的保护应由专人负责;施工完的分部分项工程应采取包、裹、覆盖、隔离等措施,防止污染、污物触碰。各分包方要严格执行成品保护方案,下道施工过程在接上道施工过程时,由上下道施工过程负责人进行交接,对下道施工过程提出对上道施工过程成品防护的要求,并做好记录。工序交接全部采用书面形式由双方签字认可,由下道工序人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。2、做好工序标识工作:在施工过程中对易受污染、破坏的成品、半成品标识“正在施工,注意保护”的标牌。3、采取“护、包、盖、封”的保护措施,对成品和半成品进行防护,形成工具化、制度化,并由专门负责人经常巡视检查。发现现有保护措施损坏的,要及时恢复。4、加强对施工人员的教育,提高施工人员的成品保护意识。二、成品保护的具体技术措施1、钢筋工程A.各部位的钢筋绑扎完毕后,不得有任何重物挂、靠在钢筋上,避免已施工的钢筋变形、位移。B.柱的箍筋在楼板浇注混凝土前,每根柱子采用定距框定位,避免浇筑混凝土时柱子的主筋位移。C.楼板钢筋必须按规定放好马凳,必要时候在梁钢筋骨架上设脚手板,便于施工人员操作,并且在操作或检查钢筋时不得乱踩已绑好的钢筋。打混凝土前,必须再次对钢筋进行调直并到位。D.不得在已绑好的钢筋上做其它工序的操作,如:油类液体污染钢筋。E.浇筑梁、板混凝土时,把柱子钢筋用切开的塑料管包裹,防止水泥浆污染钢筋。F.二次结构预埋钢筋在顶板混凝土浇筑后,及时用竹胶合板保护起来。2、模板工程A.不允许在已支好的模板上挂、靠重物。B模板卡子、钢拉片、支撑不得任意取消或减少,严格按操作规程施工。C.模板几何尺寸经检查符合要求后,施工人员要特别注意不得任意修改,开洞等。3、混凝土工程A.混凝土浇筑完毕之后,拆模前,必须填写申请单,由总工程师根据混凝土强度报告批准签字后可拆模。模板拆装轻起轻放,对于阴阳角混凝土部位使用废旧竹编板予以保护。B.混凝土在终凝前不得在其表面堆放任何材料,严禁施工人员随便行走。现浇混凝土楼梯,混凝土成型后予以临时封闭,混凝土达到1.2Mpa后方可上人。C.在施工过程中,严禁在建筑物的任何部位集中堆放钢筋、模板等重物。D.墙、柱阳角处,拆模后即用木板条保护,防止阳角受损。E.楼梯踏步保护:用竹胶合板和方木加工成楼梯踏步保护装置对楼梯踏步进行保护。F.清水混凝土柱、墙面用三合板保护(L8m以下),通过螺栓孔用铁丝固定。4、砌筑结构A.暖卫、电气管线及其他预埋件,注意保护,不要碰撞损坏。B.对墙体内埋置可拉结筋加强保护,不要随意踩倒弯折。C.运输砖及砂浆可用手推车,平稳行驶,防止碰撞墙体;车下坡运输时,要有绳在上方向固定处,严禁用手腿蹭地面制动。D.砖墙上,不得放置脚手架及排木,防止事故发生。E.清水砌体结构的成品保护:在1.8m高度以下满钉三合板(用水泥钉钉入灰缝内)。5、给排水、采暖专业成品A.管道安装安装好的管道不得用做支撑或放脚手板,不得踏压,其支托卡架不得作为其他用途的受力点;管道在喷浆前要加以保护,防止灰浆污染管道;阀门的手轮在安装时卸下,交工前统一安装好;水表有保护措施,系统试压时暂时将水表拆下,统一在交工前装好。预留管的临时丝堵不得随意打开,以防掉进杂物造成管道堵塞。B.管道防腐和保温已做好防腐层的管道及设备之间要隔开,不得粘连,以免破坏防腐层;刷油前先清理好周围环境;涂漆的管道、设备或容器,漆层在干燥过程中防止冻结、撞击、震动和温度剧烈变化。6、电气专业成品浇筑混凝土时,电气专业应有专人看守,防止损坏管盒;预埋管口采取可靠保护措施,防止进杂物;严禁私自破坏电气专业的管线和设备;在接、焊、包全部完成后,应将导线的接头盘入盒箱内,并用纸封堵严实,以防止污染,同时并防止盒箱内进水;配电箱盘安装后应采取保护措施,避免破坏、弄脏电器具和仪表。7、其他A.送材料时,门口、拐角部位加设临时护角,保护墙面、水暖立管、预留孔洞、电线盒等,不得碰坏堵塞。B.根据装修的完成情况,张挂特制的成品保护标志牌。C.抹灰前,对于铝合金料用塑料薄膜包扎;抹灰时保护墙上的预埋件、电线槽盒等,防止被随意抹死。D.门窗等特殊的半成品材料,设置专门的存放库保管。E.制定相应的施工顺序,防止成品保护在工序间的相互干扰。F.对已保护的成品,设专人进行看护;看护得力的予以奖励,看护不力的予以处罚。

    注意事项

    本文(成品保护与工程保修.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
