欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    城市管道燃气施工总进度计划.docx

    • 资源ID:221902       资源大小:33.45KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    城市管道燃气施工总进度计划.docx

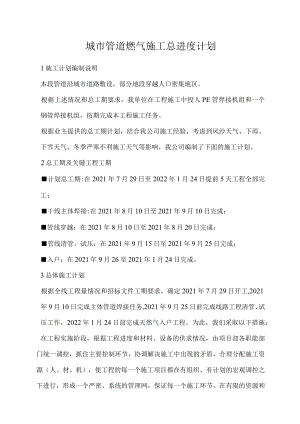

    城市管道燃气施工总进度计划1施工计划编制说明本段管道沿城市道路敷设,部分地段穿越人口密集地区。根据上述情况和总工期要求,我单位在工程施工中投入PE管焊接机组和一个钢管焊接机组,按期完成本工程施工任务。根据业主提供的总工期计划,结合我公司施工经验,考虑到风沙天气、下雨、下雪天气、冬季严寒不利施工天气等影响,我公司编制了下面的施工计划。2总工期及关键工程工期计划总工期:在2021年7月29日至2022年1月24日提前5天工程全部完工;干线主体焊接:在2021年8月10日至2021年9月10日完成;管线穿越:在2021年8月10日至2021年8月20日完成;管线清管、试压:在2021年9月15日至2021年9月25日完成;入户:在2021年9月26至2021年1月24日完成。3总体施工计划根据全线工程量情况和招标文件工期要求,确定2021年7月29日开工,2021年9月10日完成主体管道焊接任务,2021年9月25日前完成线路工程清管、试压工作,2022年1月24日前完成天然气入户工程。为此,我们采取以下措施:在工程实施阶段,根据工程进度和材料、设备的供求情况,由项目部各职能部门统一调控,抓住主要控制环节,协调解决施工中出现的矛盾,合理分配施工资源(人、材、机),使工程的每一个施工项目都在有组织、有计划的宏观调控之下进行,形成一个严密、系统的管理网,保证每一个施工环节,在有限的资源和时间条件下达到合理衔接,均衡施工。为保证工程顺利实施和计划实现,应及时收集工程施工方面的各种信息,收集的信息要完整、精确、及时。特别是业主供应材料的到货情况,施工现场对施工材料和设备的需求情况,以及运输和天气状况,当地对工程施工的支持程度、干扰、土地问题赔偿问题等信息,提前做到心中有数,及时解决。4施工进度计划关键工程施工时间表序'J-工程内容开始时间结束时间备注1接桩测量放线2021.7.292021.8.52施工作业带清理2021.7.292021.8.103管线拉运布管2021.8.52021.8.154管沟开挖2021.8.202021.9.55管线组对焊接2021.8.102021.9.106管道穿越2021.8.102021.8.207钢制管道焊接检验2021.8.202021.9.108钢制管道补口补伤2021.8.202021.9.109管道下沟回填2021.8.152021.9.1510管线通球、试压2021.9.152021.9.2511地貌恢复2021.8.152021.9.2512天然气管线上楼入户2021.9.262021.1.24第一章各项资源需要量计划7.1劳动力需要计划序号工种数量2021年2022年7月8月9月10月11月12月1月1管理人员12121212121212122热熔焊工3333电焊工101010101010104管工55555555电工22222226防腐工2人2222227操作手22228起重工22229司机9994444410辅助工24102424555511后勤222222227.2主要工程材料需要计划序号名称型号规格数量2021年8月9月10JJ11月12JJ1月1PE管de250×22.7950m9502de200×18.210310m103103del60×14.6950m9504钢管D273X7.02920m29205D219×7.021.Om21序号名称型号规格数量2021年8月9月10月11月12月1月6PE异径三通250/250/2001个71个250/250/1608200/200/1606个9200/200/1102个10等径三通2002个11变径250/2001个12PE弯头90°121345°51422.5°41515°716钢制弯头90°217双放散型15°2182009座19PE球阀1604座20钢塑过渡200/219/2H2个21250/273/2H1个22PE端帽2002个231602个24入户管线及管件待出施工图后定7.3主要施工机具、设备需要计划序号设备名称规格型号需要数量202120227月8月9月10月11月12月1月1热熔焊机SHD2503台33SHD2001台1SHD1601台12变携式焊机10台44101010103发电机90KW5台5555554吊车16T2台2225挖掘机1米2台226推土机D802台227半挂车15T5辆558压风机9m3min1台111.2MPa9经纬仪1台111110水准仪1台111111大客车1辆111111113双排车1辆111111113解放卡车1辆111111114指挥车1辆111111115液压顶管机1套1

    注意事项

    本文(城市管道燃气施工总进度计划.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
