老泵站拆除施工方案.docx

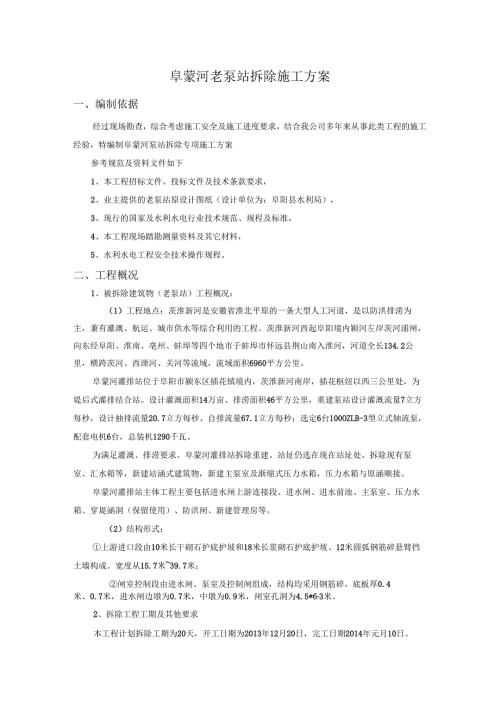

阜蒙河老泵站拆除施工方案一、编制依据经过现场勘查,综合考虑施工安全及施工进度要求,结合我公司多年来从事此类工程的施工经验,特编制阜蒙河泵站拆除专项施工方案参考规范及资料文件如下1、本工程招标文件、投标文件及技术条款要求,2、业主提供的老泵站原设计图纸(设计单位为:阜阳县水利局),3、现行的国家及水利水电行业技术规范、规程及标准,4、本工程现场踏勘测量资料及其它材料,5、水利水电工程安全技术操作规程。二、工程概况1、被拆除建筑物(老泵站)工程概况:(1)工程地点:茨淮新河是安徽省淮北平原的一条大型人工河道,是以防洪排涝为主,兼有灌溉、航运、城市供水等综合利用的工程。茨淮新河西起阜阳境内颍河左岸茨河浦闸,向东经阜阳、淮南、亳州、蚌埠等四个地市于蚌埠市怀远县荆山南入淮河,河道全长134.2公里,横跨茨河、西泄河、关河等流域,流域面积6960平方公里。阜蒙河灌排站位于阜阳市颍东区插花镇境内,茨淮新河南岸,插花枢纽以西三公里处,为堤后式灌排结合站。设计灌溉面积14万亩、排涝面积46平方公里,重建泵站设计灌溉流量7立方每秒,设计抽排流量20.7立方每秒、自排流量67.1立方每秒;选定6台100OZLB-3型立式轴流泵,配套电机6台,总装机1290千瓦。为满足灌溉、排涝要求。阜蒙河灌排站拆除重建。站址仍选在现在站址处。拆除现有泵室、汇水箱等,新建站涵式建筑物,新建主泵室及渐缩式压力水箱,压力水箱与原涵顺接。阜蒙河灌排站主体工程主要包括进水闸上游连接段、进水闸、进水前池、主泵室、压力水箱、穿堤涵洞(保留使用)、防洪闸、新建管理房等。(2)结构形式:上游进口段由10米长干砌石护底护坡和18米长浆砌石护底护坡、12米圆弧钢筋碎悬臂挡土墙构成。宽度从15.7米39.7米;闸室控制段由进水闸、泵室及控制闸组成,结构均采用钢筋碎,底板厚0.4米、0.7米,进水闸边墩为0.7米,中墩为0.9米,闸室孔洞为4.5*63米。2、拆除工程工期及其他要求本工程计划拆除工期为20天,开工日期为2013年12月20日,完工日期2014年元月10日。三、施工组织机构建立针对拆除工程,项目部专门成立拆除阜蒙河站项目领导小组,项目经理任组长,实行项目经理责任制,安全、文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保拆除工程质量、安全等方面达到目标要求。并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。老泵站拆除工程领导小组施工机具准备:两台CAT320挖掘机和一台CAT320挖掘机装配MKB2500V液压破碎机、氧割机2套,自卸车10辆。四、拆除工程施工准备1 .技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。2 .现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。(2)拆除启闭机房内一切电源线路,保证正常临时用电照明。(3)拆除范围内加彩钢板或彩条布封闭。(4)清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。(5)向周围群众出示安民告示,在拆除危险区域设置警戒标志,安排每班1人进行安全指挥。3 .机械设备材料的准备本工程结构浆砌石、干砌石、钢筋碎相结合的泄水渠道建筑结构,拟采用机械拆除为主、人工拆除相结合,机械运输的方式进行施工。五、拆除工程施工管理1、施工导流本工程建筑物拆除重建的底板高程21.4522.9以上,闸底板低于外河水位高程5.25m;施工期间利用上下游围堰挡水,上游来水时用阜蒙上游围堰施工导流。外侧围堰堰顶高程2905叫顶宽4m,利用上游围堰作为施工道路,施工车辆可以来往通行。2、施工顺序该工程拆除本着先设备后土建,先上部后下部、先高处后低处,施工中避免交叉作业的原则进行拆除施工。同时制定拆除安全措施,协调拆除与弃渣外运工作,具体拆除工序如下:(1)首先用彩钢围挡对拆除施工范围内进行封闭;拆除次序为上游连接段-控制闸闸室段-两侧泵室段。(2)切断启闭机房内电源,人工对启闭机机泵进行拆除,叉车吊装启闭机机泵电机;启闭机房采用手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,按照先非承重结构后承重结构原则进行拆除。(3)挖掘机先开挖建筑物周围土方,预留足够的施工作业面,开挖1.5m-2m左右,然后用破碎锤进行破碎,自卸车运输破碎的浆砌石及碎块,按此工序依次向下施工;3、留设车辆、行人通道拆除工程的施工现场必须有作业通道。平面通道宽度为6.0米左右,以满足正常车辆、行人通行的需要,作业通道内不得堆任何杂物,要保证通道畅通。非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。4、所有墙体拆除应自上而下粉碎性拆除。5、施工注意事项(1)对部分拆除的同一建筑物或构筑物进行拆除前,应先对保留部分采取必要的加固措施。(2)禁止立体交叉方式拆除施工。(3)必须采取相应措施确保拆除的安全。对部分拆除的建筑,必须先将保留部分加固,再进行分离拆除。(4)施工中必须由专人负责监测被拆除建筑的结构状态,并应做好记录。当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。(5)拆卸下来的各种材料应及时清理,分类堆放在指定场所。六、安全管理1 .施工安全宣传:拆除前印发安全施工告示牌,施工区前后50OIn范围内张贴,提前告示,上报业主和监理。2 .文明施工管理,做好拆除工程施工现场的围护。在拆除工程施工现场醒目位置设置施工标志后?、安全警示标志牌,采取可靠防护措施,实行封闭施工。围挡高度不应低于2m,非施工人员不得进入施工区。3 .严格按国家强制性标准、施工组织设计或拆除方案实施拆除施工作业。拆除前,应先切断电源。人工拆除通常应按自上而下、对称顺序进行,不得垂直交叉作业。拆除工程施工作业人员必须正确穿戴安全帽等劳动保护用品,高处作业应系好安全带,不得冒险作业。4 ,在拆除施工作业过程中,采取必要的应急措施。5 .进行拆除作业时,作业人员应站在稳定的结构位置操作,被拆除的构件应有安全的放置场所。6 .拆除时对拆除物应采取有效的下落控制措施。7 .拆除时应采取相应措施确保安全后,方可进行施工。8 .制定安全技术管理建立安全技术档案。9 .清运渣土的车辆应封闭或覆盖,出入现场时应有专人指挥。清运渣土的作业时间应遵守工程所在地的有关规定。10 .拆除工程施工时,应有防止扬尘和降低噪声的措施。11 .拆除工程完工后,应及时将渣土清运出场。12 .拆除范围周边采用高度2m彩钢封闭围护施工,并悬挂安全标志牌和安全警示带,夜间照明充足,围堰顶道路围护,夜间悬挂警示灯。七、文明施工13)建立健全施工现场文明施工的各项规章制度并严格执行,对全体人员都要进行定期的安全生产,文明施工的教育,做好文明施工交底工作。14 )工地所有人员说文明话,办文明事,做文明人。15 )工作时全部人员配戴上岗证,严禁追逐打闹,工作之余开展有益的文化、娱乐活动,严禁赌博酗酒。16 )遵守国家有关法令,对施工活动界限之处的树木庄稼建筑物尽力维护原状。17 )做好生活区,生产区的卫生工作,设置专门垃圾池,每天进行垃圾处理。18)加强工地安全保卫工作,配有保卫值班人员,形成良好的生产生活环境。19)遵守当地政府的各种规定,与当地政府和居民友好相处,建立良好的社会关系。设立监督电话,接受社会监督,提高施工人员的文明施工意识。20)尊重业主和监理工程师的指挥和协调,与相邻施工单位和地方群众保持良好的关系,做到施工不扰民,扰民不施工,创建良好安全文明工地氛围。安徽水利开发股份有限公司阜蒙河站拆除重建工程项目部2013年12月20日
