欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地下室工程监理实施细则.docx

    • 资源ID:1368013       资源大小:200.56KB        全文页数:23页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下室工程监理实施细则.docx

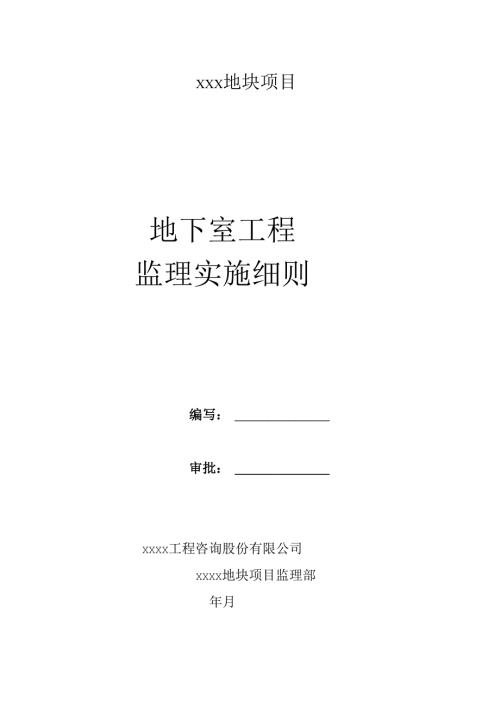

    XXX地块项目地下室工程监理实施细则编写:审批:XXXX工程咨询股份有限公司XXXX地块项目监理部年月一、工程概况二、监理工作依据三、监理工作流程四、钢筋混凝土结构工程监理控制要点五、垫层、砖胎模施工监理控制要点六、防水工程施工监理控制要点七、土方回填施工监理控制要点八、大体积险施工质量监理控制要点九、监理工作的方法及措施十、旁站监理工作H一、安全监理工作XXXX地块项目地下室工程监理实施细则一、工程概况1、工程名称:2、建设单位:3、设计单位:4、勘察单位:5、施工单位:6、监理单位:7、工程地点:首南街道,东、南至庆元大道,西至钱湖南路,北至地块界线。8、建设规模:占地面积36731平方,总建筑面积约11.8676万平方。9、质量目标:按照国家和行业施工验收规范一次性验收合格。10、安全目标:无重大安全事故。11、工期目标:31.5个月。12、投资目标:工程概算投资额(建安工程费)约27794.77万。13、结构概况:见下表楼号地上层数地下层数结构类型抗震等级1#、2#、4#、5#、6#、7#楼111现浇钢筋混凝土剪力墙结构剪力墙三级3#楼101现浇钢筋混凝土剪力墙结构剪力墙三级8#、9#、10#楼261现浇钢筋混凝土剪力墙结构剪力墙三级H#楼251现浇钢筋混凝土剪力墙结构剪力墙三级地下室1现浇钢筋混凝土框架结构剪力墙三级,框架三级、监理工作依据1、本工程施工合同、监理合同、设计图纸及相关设计文件。2、本工程经审批的监理规划和施工组织设计及相关施工方案。3、国家和地方现行有关工程建设的法律、法规、政策及规定,如:1)建设工程监理规范(GB/T50319-2013)2)建筑工程施工质量验收统一标准(GB50300-2013)3)混凝土结构工程施工质量验收规范(GB502042015)4)大体积混凝土施工规范(GB504962009)5)建筑地基基础工程施工质量验收规范(GB502022002)6)建筑地面工程施工质量验收规范(GB50209-2010)7)地下防水工程质量验收规范(GB502082On)8)钢筋焊接及验收规程(JGJ18-2012)9)钢筋机械连接技术规程(JGJ1072016)10)建筑施工安全检查标准(JGJ59-2011)11)施工现场临时用电安全技术规范(JGJ46-2005)12)建筑施工模板安全技术规范(JGJ162-2008)13)工程建设标准强制性条文(房屋建筑部分)2013版,等。三、监理工作流程1、工程材料、构配件及设备进场监理工作流程附原材料清单出厂质量证明文件测试报告许可证2、钢筋工程监理工作流程注:L当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成份检验或其他专项检验o3、结构混凝土浇筑监理工作流程注:大体积碎及冬、雨季施工,均应事先制订施工方案,报监理工程师审批。5、水压试验管道冲洗试验验收程序6、设备单机试验系统联合调试验收程序同37、检验批质量验收程序8、分项工程验收程序四、钢筋混凝土结构工程监理控制要点(一)质量控制流程:熟悉结构施工图LJ审核施工方案LJ材料质量验收U轴线、标高复核钢筋制作、安装隐蔽验收签署报验表水、电预埋(管)件、预留洞验收X一模板质量验收碎浇捣旁站监理f碎成形质量检三_平行检验(回弹)一检验批验收分部(子分部)工程验收X分项工程验收(二)质量控制要求:1、钢筋工程(1)进场材料质量控制:进场的材料应具有质量证明书和性能试验报告,并应符合设计要求。检查数量:按进场的批次和产品的抽样检验方案确定。检验方法:检查产品合格证、出厂检验报告和进场复验报告。钢材(I、II、III级钢):钢材应有出厂质量证明书或试验报告单,复印件上应注明供货的炉批(号)、规格、品种、数量以及原件存放处,表面或每捆(盘)钢筋均应有标志,按炉批号及直径d分批检验(查对标志、外观检查、见证取样),合格后方可使用;同一规格、同炉批号、每60t抽一组。(2)钢筋连接、制作、安装质量控制:D钢筋连接:钢筋连接型式的选择应符合设计及相关规范要求。a直螺纹连接直螺纹连接用于地下结构水平构件直径18的大直径钢筋连接。1-已连接的钢筋2-直螺纹套筒3-未连接的钢筋接头性能(接头等级为11级)检验分型式检验和现场检验。型式检验应由国家、省部级主管部门认可的检测机构进行,并应出具试验报告和评定结论。接头现场检验按验收批进行。同一施工条件下采用同一批材料的同等级、同型式、同规格接头,以500个为一验收批进行验收与检验,不足500个也作为一个验收批。对接头的每一个验收批,必须在工程结构中随机截取3个试件做单向拉伸强度试验,当3个试件单向拉伸试验结果均符合强度要求时,该验收批评为合格。如有一个试件的强度不合格,应再取6个试件进行复检。复检中如仍有一个试件试验结果不合格,则该验收批评为不合格。对于不合格的验收批应及时分析原因,从产品的第一道工序开始检查,并对不合格的验收批采用补强措施。b钢筋焊接钢筋焊接质量控制要求:焊工必须有劳动部门考核通过的上岗证;焊接接头宜设置在受力较小处,焊接接头距钢筋弯曲处的距离不应小于钢筋直径的IOd;受力钢筋设置在同一构件的焊接接头应相互错开。纵向受力钢筋机械连接接头及焊接接头连接区的长度为35d,且不小于500mm。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:、受拉区不宜大于50%;、接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50%;、直接承受动力荷载的结构中,不宜采用焊接接头;当采用机械连接接头时,不宜大于50%。2)钢筋绑扎质量控制要求:钢筋的交叉点应扎牢;板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分的相交点可间隔扎牢,但必须保证受力钢筋不位移;双向受力的钢筋须将所有相交点全部扎牢;梁和柱的箍筋,除设计有特殊要求外,应与受力钢筋保持垂直,箍筋叠合处,应沿受力钢筋方向错开放置,梁的箍筋弯钩应尽量放在受压处;搭接长度未端与钢筋弯曲处的距离不得小于钢筋直径的IOd,接头不宜位于构件最大弯矩处;钢筋位于受拉区域内的I级钢筋和冷拔低碳钢丝绑扎接头的未端应做弯钩;在钢筋搭接处,应用钢丝扎牢它的中心和两端。同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不小于钢筋直径,且不小于25mm。同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:、对梁类、板类及墙类构件,不宜大于25%:、对柱类构件,不宜大于50%;、当工程中确有必要增大接头面积百分率时,对梁类构件,不大于50%,对其他构件,可根据实际情况放况放宽。2、模板工程a模板要求:本工程地下室模板施工采用钢管脚手架、九夹板、木方的模板支撑体系。b模板及支架控制要点:必须保证工程结构和构件各部的形状尺寸和位置正确;要求模板工程有足够的承载力、刚度和稳定,能使它在静荷载和动荷载的作用下不出现塑性变形和失稳;构造简单,拆装方便,便于钢筋的绑扎和安装以及混凝土的浇捣和养护要求;模板的拼缝不应漏浆,模板与混凝土的接触应涂隔离剂,不宜采用油质类隔离剂,严禁隔离剂沾污钢筋与混凝土接搓处,不得在模板安装后刷隔离剂。模板安装的质量控制:竖向模板和支架的支承部分必须坐落在坚实的基层上,并应加设垫板;模板宜自下而上地安装,在安装过程中要注意模板的稳定,安装完毕校正无误后方可固定牢固;模板安装订婚考虑拆除方便,宜在不拆梁的底模和支撑的情况下,先拆除梁的侧模;现浇钢筋混凝土梁、板,当其跨度大于或等于4m时,模板应起拱,起拱的高度宜为全跨长的1/1000-3/1000;(设计有要求时,按设计要求)见证点:检查模板的垂直度、中心线、标高、及各部位的尺寸。停止点:检查预埋件、预留洞的位置、尺寸。模板拆除质量控制:(现浇结构)侧模在混凝土强度能保证其表面及棱角不因拆除模板而受坡坏后,方可拆除;底模在混凝土强度符合下表,后方可拆除;结构类型结构跨度(m)按设计混凝土强度标准值的百分率计(%)结构类型结构跨度(m)按设计混凝土强度标准值的百分率计(%)板250梁、拱、壳875>2875>8100悬臂构件2100>8100>2100多层楼板模板拆除应按下列要求进行:上层楼板正在浇灌混凝土时,下层楼板的模板支柱不得拆除,再下层楼板的支柱,仅可拆除一部分,跨度4m及4m以上的梁下均应保留支柱,其间距不得大于3m;拆模一般要先拆后支的,先支的后拆,重大复杂的模板拆除要求制订拆模方案。3、混凝土工程本工程地下室混凝土浇筑方量较大,底板、外墙、顶板结构易产生裂缝。地下室裂缝从以下方面进行控制:(1)优化商碎配合比地下室底板商品混凝土选用低热水泥,降低水化热,从而控制混凝土内部温度升高;粗骨料选用粒径为525三连续级配或516三2040m11双级配碎石以降低水泥用量,严格控制含泥量;细骨料选用2.50左右的中粗砂;碎中掺入一定量的磨细粉煤灰,以改善碎的和易性,并取代部分水泥,降低混凝土的水化热;碎中掺入具有缓凝、减水作用的外加剂,改善混凝土的性能、延长凝结时间。(2)商品混凝土塌落度控制在160±20mm.要求施工单位对进厂的商品混凝土每车进行坍落度试验,对超标的商品混凝土作退场处理,现场派专人监督,以保证混凝土的浇筑质量,提高混凝土的匀质性,减少裂缝的产生。(3)混凝土浇筑分区进行,混凝土表面处理平整,防止混凝土出现收缩裂缝。(4)混凝土保温养护混凝土浇筑完成后,应及时进行混凝土的养护工作,养护时间需符合规定要求。地下室施工前应及时了解最新气象信息,避开恶劣天气施工,保证混凝土浇筑或养护不受恶劣天气影响,使混凝土的抗裂强度不受影响。及时解决混凝土浇筑过程中的异常情况。混凝土浇筑过程中如发生堵管、泵车故障,可能造成施工冷缝问题,当发生上述异常情况,应在抓紧抢修的同时,由塔吊用料斗输送混凝土浇筑,避免出现施工冷缝,从而防止裂缝产生。首层施工时,应严格控制地下室顶板堆料的重量,以防止局部荷载过大形成地下室顶板裂缝的产生。商税的原材料控制:监理人员在准备浇筑碎之前对商碎搅拌站现场进行考察和必要时对原材料进行取样送检。a水泥:商硅搅拌站进场的水泥必须设立专用的水泥筒保管,水泥筒应通风、干燥、不渗漏;水泥应按品种、标号、出厂日期分别堆放,并应用标牌加以明确标示,发现超期,标号不明或其他怀疑时,对其实施见证取样复试并按复试结果使用;不同品种的水泥不得混合使用。b砂(淡化海砂):商硅供应公司要提供质量证明书和相应的检测报告,使用前要对其进行取样送检,分析其的含泥量和氯离子含量,符合要求后才能在工程中使用。C石子:商碎供应公司要提供质量证明书和相应的检测报告

    注意事项

    本文(地下室工程监理实施细则.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
