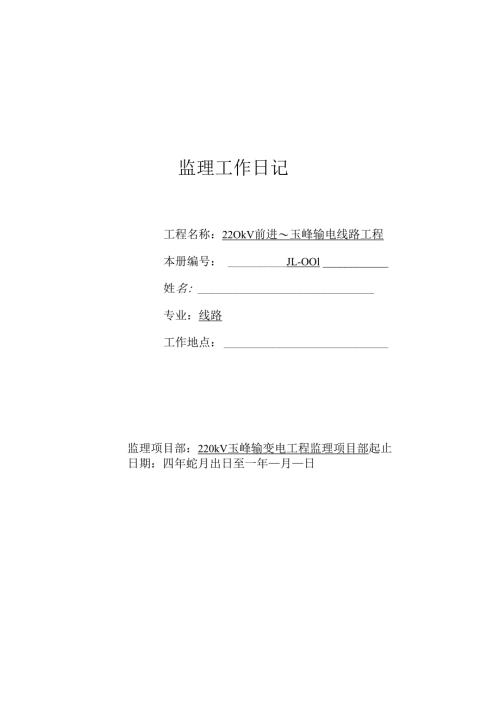

监理工作日记工程名称:22OkV前进玉峰输电线路工程本册编号:JL-OOl姓名:专业:线路工作地点:监理项目部:220kV玉峰输变电工程监理项目部起止日期:四年蛇月出日至一年月日年月日天气:白天晴星期:四夜间气温:最高29最低17工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础基础开钻钢筋笼制作。(10人)2、T31#基础基础开钻钢筋笼制作。(8人)3、全线基础共35基,累计完成20基。二、工程质量情况:1、经检查T8#基础钢筋笼内箍筋规格14,数量12道,间距1801三,符合设计施工图纸要求。2、经检查T31#基础钢筋笼内箍筋规格22,数量16道,间距1501mm,符合设计施工图纸要求。三、安全文明施工情况:1、现场电焊接接地可靠。2、施工人员安全防护用品佩戴规范。3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。4、龙门架施工机械使用情况良好。四、存在问题及处理:关于资料完善事宜发出监理工作联系单1份,详见监理工作联系单JL-Oo4。五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月11日天气:白天多云气温:最高27星期:五夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础钻孔及钢筋笼制作。(8人)2、T31#基础钻孔及钢筋笼制作。(6人)3、全线基础共35基,累计完成20基。二、工程质量情况:1、经检查T8#孔径320511三,钢筋笼直径307911三,符合设计施工图纸要求。2、经检查T31#孔径301Onin1,钢筋笼直径2883mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工人员能正确佩戴安全帽。2、施工现场已进行安全围护环保人才网且已按要求设置醒目警示标识牌。3、现场电焊机外壳接地可靠。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第3页共83页XX年05月12日天气:白天多云气温:最高27星期:六夜间最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础下钢筋笼。(1。人)2、T31#基础下钢筋笼。(12人)3、全线基础共35基,累计完成20基础。二、工程质量情况:1、经验收T8#桩深21360三i主筋长度2123mm、数量64根,规格4>22,符合设计施工图纸要求。2、经检查T31#桩深22150mm、主筋长度21943mm、数量80根,规格28,符合设计施工图纸要求。三、安全文明施工情况:4、施工用电设备外壳接地可靠。5、施工现场已进行安全围护且按要求设置警示标识牌。6、与邻近带电体保持足够的安全距离。7、钢筋笼起吊时已按要求绑好防溜绳。四、存在问题及处理:无五、上级指示执行情况:下发“基建安全月报-工程风险数据临时收集方案”,要求施工项目部认真组织学习,及时填写施工项目部“本月风险作业清单”与“预判下月风险作业清单”。六、施工项目部提问及答复:环保人才网无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月13日天气:白天多云星期:日夜间气温:最高24最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#基础碎浇筑。(10人)2、T31#基础硅浇筑。(8人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经检查T8#混凝土和易性良好,碎配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量179.8811?,实际方量18011?。2、经检查T31#混凝土和易性良好,碎配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量162113,实际方量1701130三、安全文明施工情况:1、施工现场总体布置符合安全文明施工要求。2、施工人员安全防护用品佩戴造价人才网规范。3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。4、混凝土磅车与带电体保持足够的安全距离。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月14日星期:一天气:白天多云夜间气温:最高25最低18工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台底板钢筋绑扎。(8人)2、T33#桩基破桩头。(4人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台底板横向主筋长度为10840mm、纵向主筋7850mm,符合设计施工图纸要求。2、经验收T33#桩头钢筋外露尺寸为745mm,监理工程师论坛符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、现场施工人员安全防护用品佩戴规范。四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月15日星期:二天气:白天晴夜间气温:最高最低2719工作内容、遇到问题及其处理:一、施工内容与进度:1、T8#接地敷设。(3人)2、T32#承台底板钢筋绑扎。(8人)3、T33#桩基破桩头。(4人)4、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T8#接地沟深805mm,沟宽402mm符合设计施工图纸要求。2、经验收T32#承台底板横向主筋60根、纵向主筋56根,符合设计施工图纸要求。3、经验收T33#桩头外露钢筋外箍筋间距为100mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、现场施工人员安全防护用品佩戴规范。四、存在问题及处理:T8#接地内外环间距尺寸不符合设计施工图纸(S09-0603S-D03-31)要求,已发出监理工程师通知单1份要求施工项目部整改,详情见监理工程师通知单JL-003o五、上级指示执行情况:组织学习公司关于开展“安全年”活动竞赛的意见苏电监办(xx)23号。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。第7页共83页XX年05月16日天气:白天晴气温:最高27星期:三夜间最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台面筋及承台台柱钢筋绑扎。(3人)2、T33#桩基破桩头。(2人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台面筋横向主筋60根、纵向主筋56根,横向横筋4根、纵向横筋4根,台柱主筋88根、规格32,外箍15道,规格8,符合设计施工图纸要求。2、经验收T33#桩头外露钢筋尺寸为745mm,符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。3、施工现场施工人员1人未正确佩戴安全帽,立即纠正后,能正确佩戴。四、存在问题及处理:。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月17日星期:四天气:白天晴夜间气温:最高31最低19工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台底板支模。(2人)2、T33#桩基破桩头。(1人)3、全线基础共35基,累计完成22基。二、工程质量情况:1、经验收T32#承台底板模板长I100Omm,宽8000mm,高1400mm,符合设计施工图纸要求。2、经验收T33#桩头外露尺寸符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:1、T32#承台底板有少许积水,立即要求现场施工人员抽干,施工人员已按要求抽干。2、针对T8#接地事宜发出监理工程师通知单JL-OO3,经复查施工项目部已按要求整改落实。五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月18日天气:白天晴气温:最高星期:五夜间最低3119工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台支模。(2人)2、全线基础共35基,累计完成22基。二、工程质量情况:经验收T32#承台模板安装截面尺寸、顺直度符合设计施工图纸要求。三、安全文明施工情况:1、施工现场已按要求进行围护。2、现场用电设备外壳可靠接地。四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月19日星期:六天气:白天小雨夜间气温:最高最低2117工作内容、遇到问题及其处理:一、施工内容与进度:1、因天气下雨未施工。2、查看22OkV前进玉峰输电线路工程基础施工图纸。3、查看11050OkV架空送电线路施工及验收规范GB50233-20054、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无五、上级指示执行情况:无。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月20日天气:白天小雨转多云气温:最高21星期:日夜间最低16工作内容、遇到问题及其处理:一、施工内容与进度:1、因天气下雨未施工。2、完善220kV前进玉峰输电线路工程监理资料。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:无五、上级指示执行情况:无六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月21日星期:一天气:白天晴夜间气温:最高25最低16工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台基础排水。2、查阅220kV前进玉峰输电线路工程基础施工图纸。3、全线基础共35基,累计完成22基。二、工程质量情况:无三、安全文明施工情况:无四、存在问题及处理:针对承台施工要求施工项目部上报桩基检测报告事宜发出监理工作联系单1份,详情查看监理工作联系单JL-OO5。五、上级指示执行情况:学习(转发国务院安委会办公室关于切实加强汛期安全生产工作的通知)苏电安(XX)765号文件。六、施工项目部提问及答复:无七、会议、监理人员人数及其他:现场监理人员1人。XX年05月22日星期:二天气:白天晴夜间气温:最高最低2618工作内容、遇到问题及其处理:一、施工内容与进度:1、T32#承台支模。(3人)2、全线基础共35基,累计完成22基。二
