欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    污水处理站工程监理实施细则.docx

    • 资源ID:1363968       资源大小:621.38KB        全文页数:35页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    污水处理站工程监理实施细则.docx

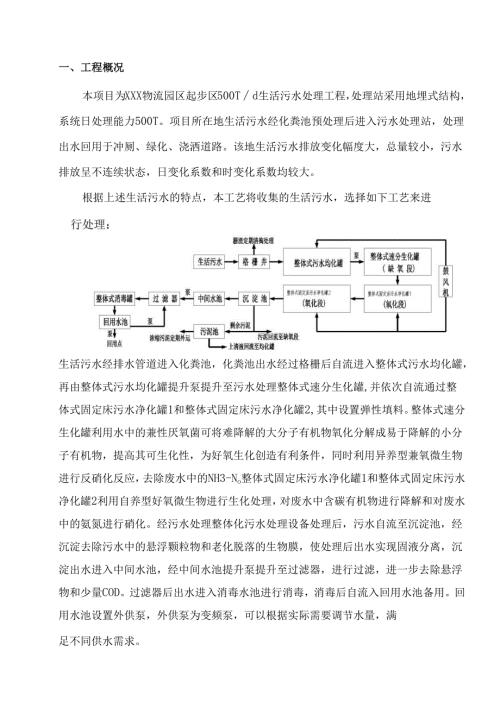

    一、工程概况本项目为XXX物流园区起步区500Td生活污水处理工程,处理站采用地埋式结构,系统日处理能力500T。项目所在地生活污水经化粪池预处理后进入污水处理站,处理出水回用于冲厕、绿化、浇洒道路。该地生活污水排放变化幅度大,总量较小,污水排放呈不连续状态,日变化系数和时变化系数均较大。根据上述生活污水的特点,本工艺将收集的生活污水,选择如下工艺来进生活污水经排水管道进入化粪池,化粪池出水经过格栅后自流进入整体式污水均化罐,再由整体式污水均化罐提升泵提升至污水处理整体式速分生化罐,并依次自流通过整体式固定床污水净化罐1和整体式固定床污水净化罐2,其中设置弹性填料。整体式速分生化罐利用水中的兼性厌氧菌可将难降解的大分子有机物氧化分解成易于降解的小分子有机物,提高其可生化性,为好氧生化创造有利条件,同时利用异养型兼氧微生物进行反硝化反应,去除废水中的NH3-No整体式固定床污水净化罐1和整体式固定床污水净化罐2利用自养型好氧微生物进行生化处理,对废水中含碳有机物进行降解和对废水中的氨氮进行硝化。经污水处理整体化污水处理设备处理后,污水自流至沉淀池,经沉淀去除污水中的悬浮颗粒物和老化脱落的生物膜,使处理后出水实现固液分离,沉淀出水进入中间水池,经中间水池提升泵提升至过滤器,进行过滤,进一步去除悬浮物和少量COD。过滤器后出水进入消毒水池进行消毒,消毒后自流入回用水池备用。回用水池设置外供泵,外供泵为变频泵,可以根据实际需要调节水量,满足不同供水需求。二、编制依据一国家和地方有关工程建设的法律、法规一国家和地方有关工程建设的技术标准、规范和规程等一污水处理厂工程设计文件一建设单位和监理单位签订的工程建设监理合同一建设单位与承包单位签订的建设工程施工合同一已批准的监理规划一施工组织设计三、监理工作流程图(一)钢筋原材料质量掌控流程工程材料报审表附:许可证、检测报告等项目材料员配合监理人员实物验收合格每件之铭牌载明的许可证、牌号、规格、批/炉号与报验单所附的内容应一致;外观检查,带肋钢筋外径、内彳硼高应好要求,园的直径±0.4mm,椭圆度应WO.2111111;无老锈、无檄、结疤、折叠、耳子分层、夹杂;凹凸、划痕、麻点等深度或高度在允许范围内为合格。不得用于工程监理工箱师复核W许可证、质保书、合格证明如非原件,应注明原件有效单位盖公章,复印人签字,注明用于单位工程的批号数量加倍否合格见证人在见证下取样送验同批每60t为一批在一个代表批中,随机选取二件,每件中抽取一根/段,在每根的端部先载去300mm500mm,再取抗拉和抗弯试件各1根。合格合格批准甫于工程监理工程师签证屈服强度、抗拉强度、延伸率冷弯;抗震构件验算实测强屈比不应小于1.25,实测屈强/理论值不应大于1.3o进行化学成份分析或其他专门检测(有资质单位进行)暂停相关工序施工加工过程中无脆断、弯折开裂等异常情况现场旁站、全方位巡视和平行检查,外观不合格的应予剔除合格>继续在工程中使用,且先前的批准有效注:为了防止第一次拉伸对伸长率指标的不利影响,盘园钢筋宜在调直拉伸以前取样送检,对试件可用木锤予以捶直。(二)材料质量监理程序(钢筋除外)会同承包人对材料进行外观目测检查可旁站取样见证送样有资质单位检测仍不合格不合格不得在工程中使用责成承包商退货当规范允许时,加倍取样,送检合格(三)施工阶段质量监理工作流程之一(基础分部和主体分部除外)施工单位填写“工程报验申请表”隐蔽工程验收记录”整理完善否否、,报、,知(四)施工阶段质量监理工作流程之二(适用于基础分部和主体分部工程)(五)隐蔽工程质量验收控制工作流程(六)模板工程质量控制工作流程(七)钢筋工程质量控制监理工作流程监理工程师(九)施工阶段进度控制工作流程(十)技术联系工作流程四、监理工作的控制要点及目标值监理工作是围绕工程目标这一系统,以动态控制的运行机制,健全的组织管理机构和人员配备完善的管理制度,规范化的监理工作程序,现代化的工作手段,良好的企业信誉和一丝不苟的工作作风,按照监理委托合同的所有条款,站在公正的立场上,对工程项目进行全面地监督和管理。根据我国监理行业的文件法规和业主与承包商签定的施工承包合同文件,监督和证实承包商是否严格按合同要求实施合同,对项目进行工程质量监理、进度监理、投资监理、合同管理、安全生产、信息管理和工作协调,在计划的费用和质量目标内实现建设项目。监理工作的主要目标就是实现质量、进度、费用三大控制。(一)质量控制要点及目标值(1)工程材料/构配件/设备进场的检验控制要点对进场的工程材料/构配件/设备按要求进行报验审批。检查产品质量证明书(产品合格证)、检验报告、复试报告,需要见证取样的按要求送检。需要进行外观检查的进行外观检查。(2)施工测量控制要点建构筑物定位测量控制规划定位点的控制网布设,轴线控制网布设,高程水准控制点,确保建筑物和构筑物位置及标高准确。(3)主要分部/分项/检验批工程质量控制的要点a、地基与基础工程1)土方工程土方开挖控制基坑边坡坡度、深度、基底标高及超深、基底不扰动等符合设计要求及施工验收规范。土方开挖工程质量验收标准主控项目基坑基槽一般项目基坑基槽标l±30表面平整度20长度、宽度(由设计中心线向两边量)+200-50基底土性粘土层边坡规范要求土方回填控制回填土的材料、分层厚度、密实度符合设计要求及施工验收规范。土方回填工程质量验收标准主控项目基坑基槽一般项目柱基基坑基槽标¾-50回填土料设计要求回填土分层压实度设计要求分层厚度及含水量厚200300含水量37%2)混凝土基础基础结构的钢筋、模板、混凝土、检验批的控制要点与主体工程一致,除此控制要点要保证混凝土浇注过程的连续性。3)桩基工程灌注碎时,要准确测定一根桩的碎总灌入量是否能满足设计计算的灌入量,在拔管过程中,应严格控制拔管速度,用测锤观测每50-100cm高度的硅用量,换算出桩的灌注直径,发现缩颈及时采取措施处理。(2)跳打时必须等相邻成形的桩达到设计强度的60%以上方可进行。(3)桩管沉至设计要求后,应用测锤量测桩尖是否进入桩管内。如发现桩尖进入桩管内,应拔出桩管进行处理,同时检查有无丢失桩尖或进泥、进水,无问题后立即灌注碎,尽量减少时间间隔,拔管时,也应用测锤测量,看硅是否确已流出管外。(4)钢筋笼放入桩管内应按设计标高固定好,防止插斜、插偏和下沉。(5)拔管中尽量避免翻插。确需翻插时,翻插的深度不要太大,以防止孔壁周围的泥挤进桩身,造成桩身夹泥。b、主体工程1)混凝土结构钢筋工程对钢筋工程施工控制的要点钢筋直径三25的钢筋采用机械连接,直径小于25的钢筋采用焊接及搭接,钢筋成型采用机械与人工加工,人工绑扎。主要控制钢筋的品种、规格、数量、间距、接头位置及机械连接的紧固程度、焊接的强度、搭接倍数、锚固长度、保护层厚度、弯钩的角度、绑扣数量及牢固等符合设计及施工质量验收规范。钢筋(原材料、加工)工程质量验收标准主控项目规范规定检查数量检验方法钢筋力学检验5.2.1按进场的批次和抽检方案确定检查产品合格证、出厂检验报告及进场复验报告受力钢筋的弯钩和弯折5.3.1每工作班同一类型、同一加工设备抽查不少于3件钢尺检查非焊接封闭环式箍筋弯钩5.3.2每工作班同一类型、同一加工设备抽查不少于3件钢尺检查一般项目钢筋外观质量5.2.4进场时和使用前全数检查观察钢筋的机械调直与冷拉5.3.3每工作班同一类型、同一加工设备抽查不少于3件观察、钢尺检查受力钢筋顺长度方向全长的净尺寸±10每工作班同一类型、同一加工设备抽查不少于3件钢尺检查箍筋内净尺寸+5钢筋(连接、安装)工程质量验收标准主控项目规范规定检查数量检验方法纵向受力钢筋的连接方式5.4.1全数检查观察机械连接、焊接接头试件的力学性能检验5.4.2每工作班同一类型、同一加工设备抽查不少于3件检查产品合格证、接头力学性能试验报告受力钢筋的品种、级别、规格和数量5.5.1检查数量观察、钢尺检查一般项目接头位置和数量5.4.3同一检验批抽查10%,且不少于3件,3间,3面观察、钢尺检查机械连接、焊接接头的外观质量5.4.4检查数量观察机械连接、焊接接头的面积百分率5.4.5同一检验批抽查10%,且不少于3件,3间,3面观察、钢尺检查绑扎搭接接头面积百分率和搭接长度5.4.6搭接长度范围内的箍筋5.4.7同一检验批抽查10%,且不少于3件,3间,3面钢尺检查模板工程对模板工程施工的控制要点重点控制模板位置、标高、几何尺寸、垂直、平整、模板接缝是否严密、支撑及加固牢固安全、模板内清理干净等符合设计及施工质量验收规范。模板工程质量验收标准主控项目规定检查数量检验方法模板支撑、立柱位置和垫板4.2.1全数检查对照模板设计文件和施工技术方案涂刷隔离剂4.2.2全数检查观察一般项目模板安装4.2.3全数检查观察预埋管预留孔中心线位置3同一检验批内,对柱、梁和独立基础,抽检钢尺检查预埋螺栓中心线位置2构件的10%,且不少于3件,对墙、板按代表性抽检自然间10%,且不少于3间外露长度+10,0预留洞中心线位置10外露长度+10,0模板安装允许偏差轴线位置5同一检验批内,对柱、梁和独立基础,抽检构件的10%,且不少于3件,对墙、板按代表性抽检自然间10%,且不少于3间钢尺检查底模上表面标高+5截面内部尺寸基础±10柱、墙、梁+4、-5层高垂直度6相邻两板表面高低差2表面平整度5注:检查轴线和中心线位置时,应沿纵横两个位置量,并取其中的较大值。混凝土工程对混凝土工程施工的控制要点监理对混凝土工程施工的主要控制进场混凝土的塌落度、浇筑的连续性、施工缝的处理、振捣是否密实等符合设计及施工质量验收规范。混凝土工程质量验收标准主控项目规范规定检查数量检验方法结构混凝土强度等级及试样的取样和留置7.4.1同配合比每100m3或一个工作班组取样不少于一次;每一楼层同一配合比取样不少于一次;连续施工同配比大于100OnI3时,每200m3取样不少于一次检查施工记录及试件强度实验报告一般项目施工缝的位置和处理7.4.5全数检查观察,检查施工记录混凝土的养护措施7.4.7全数检查观察,检查施工记录现浇结构(外观及尺寸偏

    注意事项

    本文(污水处理站工程监理实施细则.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
