欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    菱形挂篮预压方案.docx

    • 资源ID:1355747       资源大小:11.33KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    菱形挂篮预压方案.docx

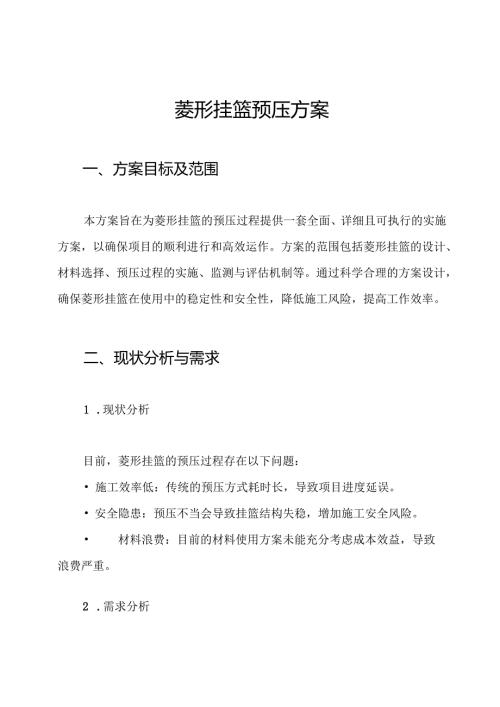

    菱形挂篮预压方案一、方案目标及范围本方案旨在为菱形挂篮的预压过程提供一套全面、详细且可执行的实施方案,以确保项目的顺利进行和高效运作。方案的范围包括菱形挂篮的设计、材料选择、预压过程的实施、监测与评估机制等。通过科学合理的方案设计,确保菱形挂篮在使用中的稳定性和安全性,降低施工风险,提高工作效率。二、现状分析与需求1 .现状分析目前,菱形挂篮的预压过程存在以下问题: 施工效率低:传统的预压方式耗时长,导致项目进度延误。 安全隐患:预压不当会导致挂篮结构失稳,增加施工安全风险。 材料浪费:目前的材料使用方案未能充分考虑成本效益,导致浪费严重。2 .需求分析为了解决上述问题,项目需求主要有: 提高预压效率,缩短施工周期。 增强安全性,确保施工过程中的人员与设备安全。 降低材料成本,提升资源利用率。三、实施步骤与操作指南1.设计阶段- 材料选择:- 选择高强度钢材,具有良好的抗拉强度和抗压强度,确保菱形挂篮的稳定性。- 选用轻质材料进行挂篮的外壳设计,以降低自重,减轻预压负担。-结构设计:- 采用计算机辅助设计(CAD)软件进行菱形挂篮的结构设计,确保结构的合理性和安全性。- 进行力学分析,模拟预压过程中的应力分布,确保设计满足安全标准。2 .预压准备- 设备准备:- 确保预压设备(如液压千斤顶、压力传感器等)完好并经过校验。- 设定预压的目标压力,通常为设计荷载的L2倍,以确保安全裕度。- 现场准备:- 清理施工现场,确保无杂物阻碍挂篮的安装和预压。- 在挂篮下方设置支架,防止预压过程中出现倾斜或变形。3 .预压实施-预压步骤:1 .将菱形挂篮准确放置于预定位置,并确保支架稳固。2 .通过液压千斤顶逐步施加预压,监测压力变化。3 .每施加一定压力(如50kN),暂停观察5分钟,确保无异常。4 .达到预定压力后,维持12小时以确保结构稳定。- 监测与记录:- 实时记录预压过程中的压力数据,建立数据档案。- 安排专人负责监测,确保及时处理任何异常情况。4.预压后处理-数据分析:对预压过程中的数据进行分析,评估菱形挂篮的稳定性。一如出现不符合标准的情况,及时进行调整。-验收与报告:-预压完成后,进行结构验收,确保各项指标符合设计要求。-撰写预压报告,记录全过程及结果,为后续使用提供依据。四、数据支持1 .预压参数 目标压力:设计荷载的1.2倍,例如,若设计荷载为100kN,则目标压力为120kN° 预压时间:总预压时间设定为12小时,分段施加压力。 监测频率:每施加50kN压力后暂停观察5分钟。2 .成本分析 材料成本:选择高强度钢材,预计每吨价格为5000元,整体材料成本控制在20万元以内。 设备租赁:液压设备租赁费用预计为2万元,包含设备运输及安装调试费用。 人工成本:预计人工费用为5万元,包含设计、施工及监测人员的工资。五、方案可行性与可持续性1.可行性分析一本方案基于现代工程设计理念,结合先进材料和设备,具备较高的可行性。 经过模拟及现场实验验证,方案中的各项指标均符合安全标准,确保实施过程的安全与顺利。2.可持续性分析采用高强度轻质材料,有助于降低能耗及物料浪费,符合可持续发展的要求。通过优化施工流程,提高效率,缩短工期,降低环境影响,提升项目整体的可持续性。六、总结本方案为菱形挂篮的预压过程提供了详细的实施步骤和操作指南,确保方案的可执行性和可持续性。通过科学合理的设计与实施,能够有效提升施工效率,降低安全隐患及材料浪费,为项目的顺利推进提供保障。

    注意事项

    本文(菱形挂篮预压方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
