欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    装饰抹灰施工方案.docx

    • 资源ID:1333535       资源大小:9.91KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    装饰抹灰施工方案.docx

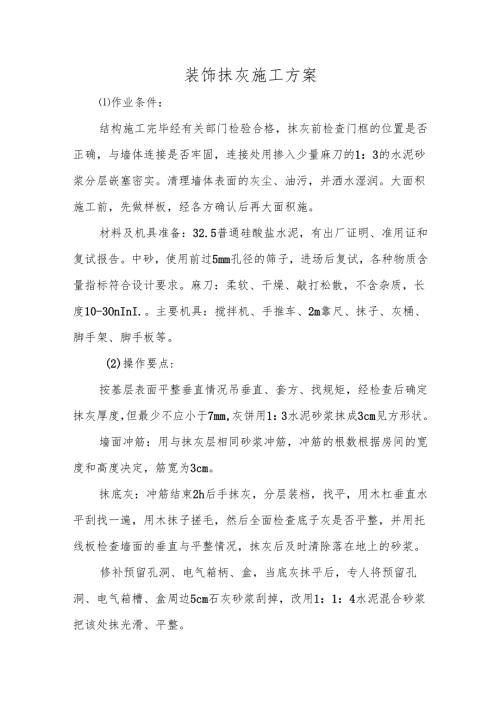

    装饰抹灰施工方案作业条件:结构施工完毕经有关部门检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用掺入少量麻刀的1:3的水泥砂浆分层嵌塞密实。清理墙体表面的灰尘、油污,并洒水湿润。大面积施工前,先做样板,经各方确认后再大面积施。材料及机具准备:32.5普通硅酸盐水泥,有出厂证明、准用证和复试报告。中砂,使用前过5mm孔径的筛子,进场后复试,各种物质含量指标符合设计要求。麻刀:柔软、干燥、敲打松散,不含杂质,长度10-3OnInI.。主要机具:搅拌机、手推车、2m靠尺、抹子、灰桶、脚手架、脚手板等。(2)操作要点:按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm,灰饼用1:3水泥砂浆抹成3cm见方形状。墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cm。抹底灰:冲筋结束2h后手抹灰,分层装档,找平,用木杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,并用托线板检查墙面的垂直与平整情况,抹灰后及时清除落在地上的砂浆。修补预留孔洞、电气箱柄、盒,当底灰抹平后,专人将预留孔洞、电气箱槽、盒周边5cm石灰砂浆刮掉,改用1:1:4水泥混合砂浆把该处抹光滑、平整。抹罩面灰:当底灰抹好后,第二天即开始抹罩面灰(如底灰过干要浇水湿润),纸筋灰厚度不大于3mm,两人同时操作,一人薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光。做水泥护角:水泥护角在打底灰前做。室内墙面和门洞口阳角1:3水泥浆打底与所抹灰饼找平,待砂浆稍干后,再用801胶素水泥膏抹成小圆角,每侧宽度为不小于5cm,门洞口护角做完后,及时清理门框上的水泥浆。(3)常见质量通病预控:防止墙面空鼓、开裂:抹灰前基层必须清理干净彻底,抹灰前墙体必须洒水湿润,每层灰不能抹的太厚,跟的太紧,碎基层表面酥皮剔除干净,施工后及时浇水养护。防止抹灰面层起泡,有抹纹、爆灰、开花:抹完罩面灰后,压光不得跟的太紧,以免压光后多余的水气化后产生起泡现象。抹罩面灰前底层湿度应满足规范要求,过干时,罩面灰水分很快会被灰吸收,压光时容易出现漏压或压光困难,若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后容易出现抹纹。防止面层接槎不平,颜色不一:留槎平整,接槎留置在不显眼的地方,施工前基层浇水应浇透,另外所使用的水泥应为同品种、同批号进场。踢脚板上口出墙厚度不一致:为解决此问题,在剪力墙施工中,在大模板内侧踢脚板处增加一块8mm后的模板,以确保踢脚板的质量。操作时要认真按规范要求吊垂直,拉线、找平、找方,对上的处理,应待大面抹过后,及时返尺把上口抹平、压光,取走靠尺后用阳角子,将阳角抿成小圆弧。接顶、接地阴角处不顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。(4)砌块墙面抹灰技术措施由于本工程工期紧,砌体抹灰及装饰量大,为确保工程质量,所有空心砌块及加气粒砌块墙体湿装修时,内外墙面均满挂钉铺钢丝网;墙梁、墙柱交接处钢丝网钉铺过往面不小于300毫米宽。8.9.3.3乳胶漆墙面1)施工工序:嵌、批腻子一打第一遍砂纸一再批第二遍腻子一打第二遍砂纸一刷乳胶漆一打砂纸一刷第二遍乳胶漆。2)施工工艺:(1)嵌、批腻子可用聚醋酸乙烯腻子,嵌、批腻子时,使用钢皮或橡皮、硬塑料刮板刮匀即可。(2)刷乳胶漆,乳胶漆涂刷遍数为3遍。涂饰时,打开漆桶加水,把漆调至适当稠度即可。一般加水量不宜超过漆量的20%,但有时因墙面关系不好涂饰时,也可适当增加水量,最多能加到80%(指批腻子前刷的1道底漆),但以后的每遍漆以10%15%的水为宜。(3)第1遍漆涂饰后经过2小时干燥,即可刷第2遍漆,进而刷第三遍。施工时的室温保持在0oC以上,以防冻结。乳胶漆干燥块,大面积涂饰时应多人配合,流水作业,互相衔接,从一头开始,顺着刷向另一头,以避免出现接头。每个刷面应一次完成完成。

    注意事项

    本文(装饰抹灰施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
