欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    步履式顶推施工技术、质量要点.docx

    • 资源ID:1332798       资源大小:11.97KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    步履式顶推施工技术、质量要点.docx

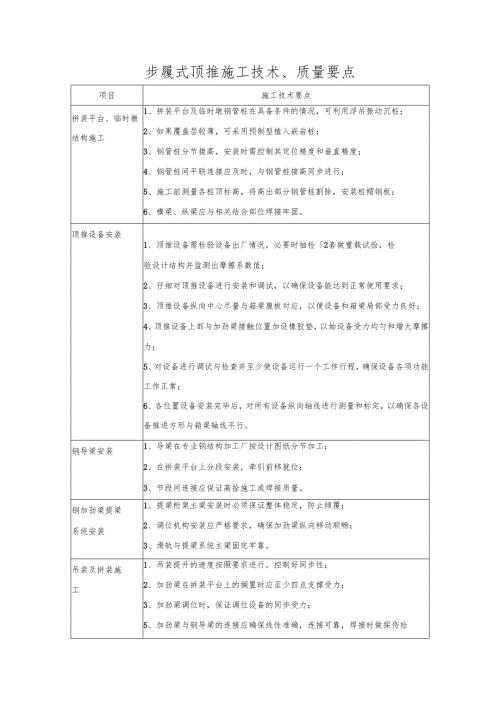

    步履式顶推施工技术、质量要点项目施工技术要点拼装平台、临时墩结构施工1、拼装平台及临时墩钢管桩在具备条件的情况,可利用浮吊振动沉桩;2、如果覆盖层较薄,可采用预制型植入嵌岩桩;3、钢管桩分节接高,安装时需控制其定位精度和垂直精度;4、钢管桩间平联连接应及时,与钢管桩接高同步进行;5、施工前测量各桩顶标高,将高出部分钢管桩割除,安装桩帽钢板;6、横梁、纵梁应与相关结合部位焊接牢固。顶推设备安装1、顶推设备需检验设备出厂情况,必要时抽检2套做重载试验,检验设计结构并监测出摩擦系数值;2、仔细对顶推设备进行安装和调试,以确保设备能达到正常使用要求;3、顶推设备纵向中心尽量与箱梁腹板对应,以便设备和箱梁局部受力良好;4、顶推设备上部与加劲梁接触位置加设橡胶垫,以始设备受力均匀和增大摩擦力;5、对设备进行调试与检查并至少使设备运行一个工作行程,确保设备各项功能工作正常;6、各位置设备安装完毕后,对所有设备纵向轴线进行测量和标定,以确保各设备推进方形与箱梁轴线平行。钢导梁安装1、导梁在专业钢结构加工厂按设计图纸分节加工;2、在拼装平台上分段安装,牵引前移就位;3、节段间连接应保证高拴施工或焊接质量。钢加劲梁提梁系统安装1、提梁桁架主梁安装时必须保证整体稳定,防止倾覆;2、调位机构安装应严格要求,确保加劲梁纵向移动顺畅;3、滑轨与提梁系统主梁固定牢靠。吊装及拼装施工1、吊装提升的速度按照要求进行,控制好同步性;2、加劲梁在拼装平台上的搁置时应至少四点支撑受力;3、加劲梁调位时,保证调位设备的同步受力;5、加劲梁与钢导梁的连接应确保线性准确,连接可靠,焊接时做探伤检查;6、节段梁体连接时,按照要求执行,保证焊接质量。顶推施工1、顶推施工时,加劲梁与顶推设备及临时支墩接触位置应进行局布受力及变形计算,如应力或变形不满足设计要求,则需要采取措施对钢梁进行局部加强,或增大顶推设备、临时支墩与钢梁接触面积;2、顶推过程以受力为主,位移跟踪为辅的方法进行控制,各顶推点设置压力及位移传感器,实时监测各点的支反力和位移同步性,当误差超过允许值时将停止、检查、调整;3、顶推中严格监测各点反力和结构变形情况,确保顶推受力满足要求;测量监测顶推轴线偏位情况。导梁过墩施工1、最大悬臂时,导梁会有一定下挠,当导梁前端到达下一支墩时,需顶起导梁,使得导梁底面略高于支墩,当导梁到达设备上方时再卸落千斤顶,然后开始正式顶推;2、千斤顶行程较小而起顶高度可能较大,故在实施竖向起顶时需多次支垫和倒顶。导梁拆除施工1、导梁分段拆除;2、在导梁节段连接位置越过顶推设备后方可拆除。钢混结合段施工1、钢混结合段施工可采用整体吊装和散件拼装两种;2、与混凝土锚固跨混凝土浇筑前,调整钢梁的轴线及标高符合设计线性;3、采取措施保证钢混结合段混凝土的浇筑质量;4、按照要求张拉预应力。合龙段施工1、合龙段提前提升至加劲梁顶存放;2、合龙段吊装前,应调整梁体线性,符合设计要求,并使用匹配件连接;3、合龙段吊装焊接选择在夜间温度稳定时段,待合适的温度及时焊接;4、合龙段尽量加快焊接速度,确保当天晚上完成大部分焊接工作。表4.1.3-2施工安全要点项目施工技术要点拼装平台、临时墩结构施工1、为保证施工安全,拼装平台及临时墩顶必须设置操作平台、且做好相应临边防护;及顶推设备安2、支架构件连接位置、上人员上下必须设置专通道,并与结构同步设计,装严禁在钢管和杆件上攀爬;3、支架搭设完成后,应对照设计图,对支架进行专项检查、验收,排除安全、质量隙患,对立柱对接等受力较大的焊缝进行检查;4、顶推设备与其支撑结构梁系应固定稳定;5、水中临时墩防撞措施施工到位。钢导梁、提升1、吊装前对各类主要受力结构进行全面的检查;结构及钢加劲2、检查各类临时和永久支撑是否牢实,受力点位置是否稳固;梁安装3、构件吊装的吊具、吊索都应进行专项设计,满足梁段构件吊装的要求;4、吊装前应对吊索具进行安全检查,确保无断裂、断丝现象。顶推施工1、正式顶推前要检查顶推系统各千斤顶的动作协调性及同步性。如不满足设计要求,应认真查找原因,排除故障,待系统的动作完全协调后方表明系统调试正常合格;2、梁段采用多点千斤顶连续顶推施工,按“分级调压,集中控制”原则控制进行;3、为避免顶推过程中钢梁的横向偏移超限,顶推过程中要对钢梁的中轴线进行实时监控,及时调整限位装置使横向偏移始终被限制在误差范围内;4、顶推停滞时,对临时结构的应力、变形实施有效监控,遇到问题及时处理。尽量避免在临时结构受力较大时处顶推停滞阶段。在顶推较长时间停滞时,应采取措施保证梁体稳定;5、顶推施工过程中,与当地海事部门做好联系,临时墩两侧搭设防撞墩,并在防撞墩上设置警示标志,航道两侧抛设浮标,配合做好航道管制及引航工作,防止船泊撞击结构墩和临时墩,保证顶推施工安全。导梁过墩施工1、导梁前端在起顶时,由于千斤顶行程有限,需要进行顶起、支垫反复操作,每次支垫完成后应进行检查,确保支垫牢固后,再进行顶起或卸落操作;2、导梁过墩时,全线紧密联系,在确认导梁顶起能够落位于顶推设备上时,再进行顶推,并密切监控,直至导梁全部落位于顶推设备上。合龙段施工1、合龙口观测时间较长,且多为夜间作业,作业人员应定时轮换,不得进行疲劳作业。2、钢梁周边应该做好临边防护,并加强照明确保夜间作业人员安全。

    注意事项

    本文(步履式顶推施工技术、质量要点.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
