欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑防水工程施工方案.docx

    • 资源ID:1332065       资源大小:13.81KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

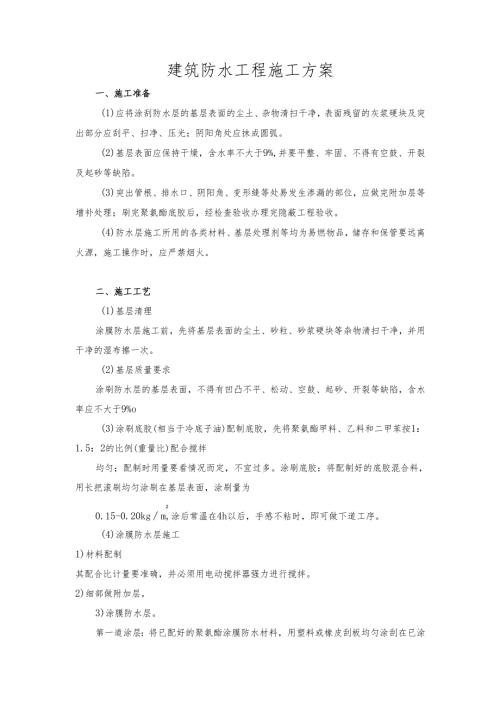

    建筑防水工程施工方案.docx

    建筑防水工程施工方案一、施工准备(1)应将涂刮防水层的基层表面的尘土、杂物清扫干净,表面残留的灰浆硬块及突出部分应刮平、扫净、压光;阴阳角处应抹成圆弧。(2)基层表面应保持干燥,含水率不大于9%,并要平整、牢固、不得有空鼓、开裂及起砂等缺陷。(3)突出管根、排水口、阴阳角、变形缝等处易发生渗漏的部位,应做完附加层等增补处理;刷完聚氨酯底胶后,经检查验收办理完隐蔽工程验收。(4)防水层施工所用的各类材料、基层处理剂等均为易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。二、施工工艺(1)基层清理涂膜防水层施工前,先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布擦一次。(2)基层质量要求涂刷防水层的基层表面,不得有凹凸不平、松动、空鼓、起砂、开裂等缺陷,含水率应不大于9%o(3)涂刷底胶(相当于冷底子油)配制底胶,先将聚氨酯甲料、乙料和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀;配制时用量要看情况而定,不宜过多。涂刷底胶:将配制好的底胶混合料,用长把滚刷均匀涂刷在基层表面,涂刷量为20.15-0.20kgm,涂后常温在4h以后,手感不粘时,即可做下道工序。(4)涂膜防水层施工1)材料配制其配合比计量要准确,并必须用电动搅拌器强力进行搅拌。2)细部做附加层。3)涂膜防水层。第一道涂层:将已配好的聚氨酯涂膜防水材料,用塑料或橡皮刮板均匀涂刮在已涂好底胶的基层表面,每平方米涂量为1.5kg,厚度为1.31.5mm,不得有漏刮和鼓泡等缺陷,固化后刮第二道涂层。第二道涂层:在已固化的涂层上,采用与第一道相互垂直的方向均匀涂刮在涂层表面,涂刷量略少于第一道,每平方米为1kg,厚度为0.71.0mm,不得有漏刷和鼓泡等现象。除上述涂刷方法外,也可采用长把滚刷进行相互垂直的方向4次涂刷,每2次涂刷量为06kgm,如条件允许,也可采用喷涂的方法,但要掌握好厚度和均匀度。4)涂膜防水层施工前,应按照工艺标准,组织有关人员认真进行技术和材料交底;施工防水层完成后,经过24h以上蓄水试验,未出现渗漏为合格,然后做隐验,交下道工序施工。(三)屋面防水本工程屋面防水层采用为两道PVC卷材防水。1.施工准备(1)应将铺贴防水层的基层表面尘土、杂物清扫干净,表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓,开裂及起砂、脱皮等缺陷。(2)基层表面应保持干燥,含水率应不大于9%;并要平整、牢固,阴阳角处应做成圆弧或钝角;雨期施工基层必须干燥,要控制其含水率,达不到规定要求时,不得进行防水层施工。(3)防水层所用的卷材、基层处理剂、二甲苯等,均属易燃物品存放和操作应远离火源,并不得在阴暗处存放,防止发生意外。2.施工工艺涂刷底胶前,先将基层表面尘土、杂物清扫干净。(1)涂刷底胶1)配制底胶:先将底胶防水材料按甲:乙组分以1:3的比例(重量比)配合搅拌均匀;或将底胶材料按甲:乙:二甲苯为1:1.5:1.5的比例(重量比)配合搅拌均匀,配制成底胶后,即可进行涂刷。2)涂刷底胶:(相当于冷底子油)将配好的底胶用长把滚刷均匀涂刷在大面积基层上,厚薄应一致,不得漏刷;阴阳角、管根等部位可用毛刷涂刷;常温情况下,干燥4h以上,手感不粘时,即可进行下道工序。(2)复杂部位增补处理1)增补剂配制:将底胶材料按甲:乙组分以1:1.5比例(重量比)配合搅拌均匀,即可进行涂刷;配量视需要确定,不宜过多,防止其固化。2)按上述要求配制好以后,用毛刷在突出地面、墙面的管根、地漏、伸缩缝等处,均匀涂刷防水增补剂,做为附加层,厚度以2mm为宜,待其固化后,即可进行下道工序。(3)铺贴卷材防水层1)铺贴前在未涂胶的基层表面排好尺寸,弹出标准线,为铺好卷材创造条件。2)铺贴卷材时,先将卷材摊在干净、平整的基层上清扫干净,用长把滚刷蘸CX-404胶均匀涂刷在卷材表面,但卷材接头部位应空出IoCm不涂胶,刷胶厚度要均匀,不得有漏底或凝聚胶块存在,当CX-404胶基本干燥后手感不粘时,用原来卷卷材用的纸筒再卷起来,卷时要求端头平整,不得卷成竹筒状,并要防止带入砂粒、尘土和杂物。3)当基层底胶干燥后,在其表面涂刷CX-404胶,涂刷时要用力适当,不要在一处反复涂刷,防止粘起底胶,形成凝聚块,影响铺贴质量;复杂部位可用毛刷均匀涂刷,用力要均匀,涂胶后手感不粘时,开始铺贴卷材。4)铺贴时将已涂刷好CX-404(粘结剂)胶预先卷好的卷材,穿入630,长1.5m的锹把或铁管,由二人抬起,将卷材一端粘结固定,然后沿弹好的标准线向另一端铺贴,依次顺序边对线边铺贴;或将已涂好胶的卷材,按上述方法推着向后铺贴。无论采用那种方法均不得拉伸卷材,防止出现皱折。铺贴卷材时要减少阴阳角和大面积的接头。铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴角,不得有空鼓或粘贴不牢等现象。5)排除空气,每铺完一张卷材,应立即用干净的长把滚刷从卷材的一端开始在卷材的横方向顺序用力滚压一遍,以便将空气彻底排出。6)滚压,为使卷材粘贴牢固,在排除空气后,用30kg重,30cm长外包橡皮的铁棍滚压一遍。7)卷材的搭接长度应符合现行规范要求,上下两层和相邻两幅卷材的接缝应错开,上下层卷材不得相互垂直铺贴。在立面与平面转角处,卷材的接缝应留在平面上距立面不小于60Omm处。8)在所有转角处均应铺贴附加层,附加层可用两层同样的卷材或一层抗拉强度较高的卷材。(4)接头处理1)在未刷CX-404胶的长、短边IOcm处,每隔Im左右用CX-404胶涂一下,在其基本干燥后,将接头翻开临时固定。2)卷材接头用丁基粘结剂粘结,先将A、B两组分材料,按1:1的(重量比)配合搅拌均匀,用毛刷均匀涂刷在翻开的接头表面,待其干燥30min后(常温15min左右),即可进行粘合,从一端开始用手一边压合一边挤出空气;粘贴好的搭接处,不允许有皱折、气泡等缺陷,然后用铁棍滚压一遍,凡遇有卷材重叠三层的部位,必须用聚氨酯嵌缝膏填密封严。(5)卷材末端收头为使卷材收头粘结牢固,防止翘边和渗漏,用聚氨酯嵌缝膏等密封材料封闭严密后,再涂刷一层聚氨酯涂漠防水材料。三、质量标准(1)保证项目所用卷材和胶结材料的品种、牌号及配合比,必须符合设计要求和有关标准的规定。卷材防水层及其变形缝,预埋管件等细部做法,必须符合设计要求和施工规范的规定,卷材防水层严禁有渗漏现象。(2)基本项目卷材防水层的基层应牢固,平整洁净,无起砂和松动现象,阴阳角处应呈圆弧形或钝角。聚氨酯底胶、聚氨酯涂膜防水增补剂涂刷均匀,不得有漏刷和麻点等缺陷。卷材防水层铺贴和搭接,收头应符合设计要求和施工规范规定,并应粘结牢固、无空鼓、损伤、滑移、翘边、起泡、皱折等缺陷。卷材防水层的保护层,应牢固、结合紧密、厚度应均匀一致。四、成品保护(1)已铺贴好的卷材防水层,应及时采取保护措施,不得损坏,以免造成后患。(2)穿过地面、墙面等处的管根,不得损伤和变位。(3)变形缝、地漏等处施工中临时堵塞的废纸、麻绳、塑料布等,完工后应及时清理出去,保持管内、口内畅通。五、应注意的质量问题(1)空鼓:卷材防水层空鼓,发生在找平层与卷材之间,且多在卷材的接缝处,其原因是防水层中存有水分,找平层不干,含水率过大,空气排除不彻底,卷材没有粘贴牢固;或刷胶厚薄不均,厚度不够,压的不实,使卷材起鼓,施工中应控制基层的含水率,并应把好各道工序的操作关。(2)渗漏:渗漏发生在穿过地面管根、地漏、伸缩缝和卷材搭接处等部位。伸缩缝未断开,产生防水层撕裂;其他部位由于粘结不牢,卷材松动或衬垫材料不严,有空鼓等;接槎处漏水原因是甩出的卷材未保护好,或基层清理不干净,卷材搭接长度不够等;施工中应加强检查,严格执行工艺标准和认真操作。(一)地下室外防水地下室防水底板及外墙防水层采用PVC防水材料分两次施工。垫层混凝土浇筑随打随抹一次抹平,满足卷材防水施工对基层平整度的要求。基层处理要求将表面杂物、凸出物及尖锐物清除干净,阴阳角抹成园弧角,干燥程度达到9%以满足施工要求。管跟、墙角等部位做成圆弧,圆弧半径50mm,分络缝留置一般在轴线处。水泥砂浆找平层完成后,用铁抹子压光,最后一次压光时间控制在砂浆终凝前进行,并浇水养护不少于7do铺设防水卷材前先检查2基层含水率,用Im卷材平铺在找平层上,静置4h后撤开检查,找平层覆盖部位未见水印认为合格,并经检查,监理认可后进行铺设防水层操作。铺设防水卷材前先刷基层涂料。墙、水落口、管道根、阴阳角先铺贴卷材附加层。(二)卫生间防水本工程卫生间防水采用聚氨酯涂膜防水。

    注意事项

    本文(建筑防水工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
