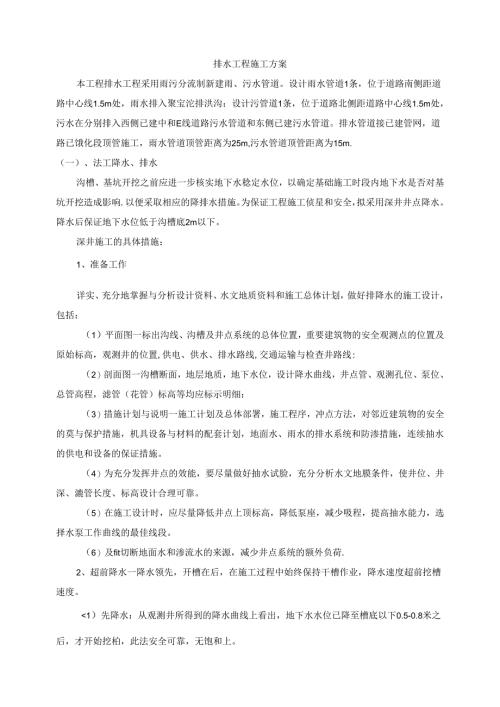

排水工程施工方案本工程排水工程采用雨污分流制新建雨、污水管道。设计雨水管道1条,位于道路南侧距道路中心线1.5m处,雨水排入聚宝沱排洪沟:设计污管道1条,位于道路北侧距道路中心线1.5m处,污水在分别排入西侧已建中和E线道路污水管道和东侧已建污水管道。排水管道接已建管网,道路已饿化段顶管施工,雨水管道顶管距离为25m,污水管道顶管距离为15m.(一)、法工降水、排水沟槽、基坑开挖之前应进一步核实地下水稔定水位,以确定基础施工时段内地下水是否对基坑开挖造成影响.以便采取相应的降排水措施。为保证工程施工侦星和安全,拟采用深井井点降水。降水后保证地下水位低于沟槽底2m以下。深井施工的具体措施:1、准备工作详实、充分地掌握与分析设计资料、水文地质资料和施工总体计划,做好排降水的施工设计,包括:(1)平面图一标出沟线、沟槽及井点系统的总体位置,重要建筑物的安全观测点的位置及原始标高,观测井的位置,供电、供水、排水路线,交通运输与检查井路线:(2)剖面图一沟槽断面,地层地质,地下水位,设计降水曲线,井点管、观测孔位、泵位、总管高程,滤管(花管)标高等均应标示明细:(3)措施计划与说明一施工计划及总体部署,施工程序,冲点方法,对邻近建筑物的安全的莫与保护措施,机具设备与材料的配套计划,地面水、雨水的排水系统和防渗措施,连续抽水的供电和设备的保证措施。(4)为充分发挥井点的效能,要尽量做好抽水试脸,充分分析水文地膜条件,使井位、井深、漉管长度、标高设计合理可靠。(5)在施工设计时,应尽量降低井点上顶标高,降低泵座,减少吸程,提高抽水能力,选择水泵工作曲线的最佳线段。(6)及fit切断地面水和渗流水的来源,减少井点系统的额外负荷.2、超前降水一降水领先,开槽在后,在施工过程中始终保持干槽作业,降水速度超前挖槽速度。<1)先降水:从观测井所得到的降水曲线上看出,地下水水位已降至槽底以下0.5-0.8米之后,才开始挖柏,此法安全可靠,无饱和上。(2)动态配合:按观测井观测的结果,掌握挖槽分层进度,使掘进面保持在地F水位以上0.5-0.8米。(3)无观测孔时,可按法流计算结果掌握,在开挖时注意新土的含水量的变化:切忌井点抽水尚未见效就已开挖,造成挖槽在前,降水滞后,泥水施工,事倍功半。3、冲点注意操作安全:查清地卜.确无障碍物:地上如有供电线路须按要求保持安全距离。4、井点水管(花管)孔眼的总面积不得小于立管截面面积:骨架、支撞、谑网等均应仔细完好,并加以保护、扎紧:滤料要符合漉管要求,要洁净无杂物。层填滤料,分层封粘土,均须认真操作,以保证降水效果。采用集水井法排出地表水和少显地下渗水,在每个井段靠外(W设一60×60×100Cm集水井,沟槽两(W设深20Cm的梯形排水沟,注意坡度应陡于1%用100三口径离心系抽入便道两侧临时排水沟内推出。抽水台班8天/污水井段计,雨水减半。5、井点管的使用:井点管一经开启使用,就必须连续不断的抽水,配备双电源,以防止断电,防止因气温较低而影响井点管冻结。正常出水规律为先大后小,先浑后清,若有异常,须拔也井点管重新埋设。在沟槽两储设置水位观察井,由专人定时测量降水效果.(二)、沟槽开挖排水管道(渠)沟槽开挖应满足£给水排水管道工程施工及验收规范(GB50268-2008的规定。1、沟槽开挖坡度通常情况卜.,当采用砂石基础时,基坑宽度按照国标04S516执行,沟槽宽度为D+2t+2a:当采用能基础时,基坑宽度按GB50268-2008执行,沟槽宽度为IX)+2(b1.+b2+b3):然坑工作面宽度及沟槽边坡按四川省建设工程工程量清单计价定额-D市政工程取用。对条件特殊的管段,沟槽宽度及开挖边坡由施工方案确定。(1)、管道砂石基础开花坡度当1.5VHwaI时i0.3当3nVHW5nf1.寸i>0.5B分沟用底宽,t为管壁厚,a由DN(管道直径)宽及输定:、管道校基础开挖坡度当1.5mVHW3m时iO.3当3mVHW5m时i2O.5当200WDNWXX)Iana=0.4;当600IWKXXknna=0.5:当H00DN15(X1.ma=0.6:沟槽开挖宽度的确定按GB50268-2008的要求执行,按卜式计算询定:j9=+2(+)式中一管道沟槽底部的开挖宽度(mm):A管外径(mm);”管道(W的工作面宽度(mm),可按下表选取:”有支拽宴求时,管道-侧的支撵厚度,可取150200mm:bs一一现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)o管道一侧的工作面宽度管道的外径为管道一恻的工作面宽度"(mm)混凝土类管遒金属类管道、化学建材管道DiW500刚性接口400300柔性接口300500<A100O刚性接口500100柔性接口1001OOO<Db1500刚性接口600500柔件接口50015。OVDbW3000刚性接口800-1000700柔性接11600it:1槽帐需设排水沟时.加应适当靖加I2首道有现场旅I:的外防水层时.加直取8«Imm:3采川机减回地管道侧曲时加密满足机械作业的宽度要求当沟槽挖深较大时,应确定分层开挖的深度,并符合下列规定:(1)人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m;(2)人工开挖多乂沟槽的整间留台宽度:放坡开槽时不应小于08m,直槽时不应小于O.5m,安装井点设备时不应小于1.5m:(3)采用机械挖槽时,沟槽分层的深度按机械性能确定。2、沟槽开挖方法采用装我机转运配合挖掘机开挖,装我机装上自卸汽车转运配合挖掘机开挖和人工开挖等多种施工方法。同时在有地卜.水(或潦水)时,采用人工挖枳水坑、电动潜水泵抽排水的技术措施。(1)、由石土方量较大,沟槽开挖一般分一次至两次开挖成型,并分段开挖,先开挖一层覆土2.5m左右,采用挖掘机挖土装载机转土堆放,堆放尽量规则,在开挖线2m内不堆土。(2)、横穿沟槽的通讯电缆和自来水管等集中地段在IM范围采用人工开挖。(3)、横穿沟槽进出道路地段,施工时暂时保留其原有道路宽度暂时不开挖,待进出道路左右两侧管道回填施工完毕后,再改道在原进出道路左恻或右侧(视现场情况)后,修道开挖.以保证当地居民的交通.(4),施工中应小心开挖,确保施工安全,若遇流沙,污泥、松散杂填上等软弱地基、地下水及管线等,应及时上报监理工程师及设计部门后采取措施。(5)、管道交叉处理:排水管道与上方其它管道交叉时,应在排水管道两侧砌筑砖支城进行支撑;对位于排水管道下方管道,应采用套管或加以保护。管道交叉的做法按给水排水管道施工及验收规范(GB50268-2008)第4.1.8条做法执行。(6)、如毁坏地卜管线应紧急采取相应措施补救,并严密保护现场避免出现更大的事故,同时紧急上报监理工程师及业主采取措施,使损失降到最小程度。3、槽道支掾挖土应与支撑互相配合,挖掘机和挖土后必须及时支撵,防止槽壁失桎而导致沟槽坍塌。、挖土深度至1-2m时必须撑头挡板。(2)、横列板应水平放置,板缝应严密,板头应齐正,深度应到碎石基础面。横列板土方开挖断面示意图横列板维护是在土方深度小于3.00米时而采用的支护方案。第次挖土深度不宜过深,横列板支撑(铁擦脚)必须立即跟上,支撑水平距离为2.50-3.00米左右,以便排管,垂直距离不大于1.50米。横列板采用钢于板(铁围囹),其尺寸为厚6.4亳米,宽20厘米,长400厘米。竖列板来用木撑板或槽钢,木撑板的尺寸规格为10X20X300厘米.撑柱的套筒使用63.5X6充米钢管。采用的支管钢管为108X12亳米.支撑的圆直径大于S300,槽钢大于20九上方开挖支撑的时候,最下面的一块竖列板插至碎石基础而,在拆除底挡铁捺柱进行排管前,应用短圆柱般基础侧面与竖列板之间设临时的支拽.铁撑柱两头应水平,每乂高度应一致,每卡会列板上不应少F两只铁拽柱。上下两块竖列板应交错搭接。(3)、铁撑柱两头应水平,每层高度应致,每块竖列板上支掾不应少于二只铁支撑柱,上下二块竖列板应交错搭接。、钢板桩围护,钢板桩围护是槽深度大于3.00米而小于6.00米时,采用的支护方案。4、开挖安全措施(1)、对施工人员进行详细的施工交底,包括断面尺寸、放坡要求、堆土位困、地下情况、安全要求等。随时检杳执行情况。(2)、对地卜既有管线、电缆、构筑物等走向、位竟用丁灰粉做明显标志,掌握准碑的标高。(3)、确保机械保持良好工作状态,机械行驶保证与周围设施的安全距离和i度。(4)、在人员集中区或通行道开挖时,在沟槽两端设安全隔离护栏、路障、设警示标志,夜间挂红灯警示。(5)、根据土质情况,开挖与支撑紧密配合.(三)、检查井及管道基础管道地基应为未扰动的原状土或经处理后回填密实的地基,地基承载力特征值柔性接口管道不小于0/MPa(刚性接口管道不小015MPa)0当管道位于回填土基础上时,可采用连砂石回填,其宽度为沟槽底宽度.先按土基要求检测合格后,再按照管道基础图进行施工。若遇流沙、淤泥、松散杂填土等软弱地基,应采取加固措施(由设计人员现场处理).现场施工开挖情况与地勘不符合时,由设计人员会同各方进行现场处理.沟槽开挖基槽经检验合格后按测纸资料安装检杳井基础模板,浇基础混凝上,睑采用商品能。详细作法参照国标图集06MS201-3。能在运输过程中应保持其匀质性,不得发生离析现象,同时运至浇注点,应具有配合比设计时所规定的坍落度.浇注混凝土前,模板上杂物必须清理干净,木模板加以涧湿,但不应有积水现象。新混凝土与已浇混凝士搭接处应凿毛处理,除掉水泥薄膜和表面上松动石子或软弱碎层,并充分涧湿和冲洗干净。水平施工缝宜先铺上与睑内砂浆成分相同的砂浆层。应连续浇注,如必须间歇时,尽珀缩短间歇时间,井应在前层混凝土初凝之前浇注完毕,最长间歇时间不应超过2小时。碎质量在拌制和浇注过程中按要求检查,碎组成材料每工作班至少2次:碎坍落度每工作班至少2次:碎配合有变化时及时检查,混凝土采用溜槽送至模内,溜槽口距离沟槽距离不能大下2.0米,以防止混凝土离析的目的.混凝土的振捣采用平板振动涔配合插入式振动涔振捣,碎振捣必须密实设专人进行碎振捣。严禁过振或欠振,严禁蜂窝和麻面的出现。基础混凝土初凝后应及时养护,养护采用麻袋覆盖洒水养护。(四)、管道下管雨污水管线当管顶潼±1.0nWHW4.5m时采用II级管,管顶卷上4.5mVH7.Om时采用II1.级管,采用椽胶圈接口,180度砂石基础,做法见国标图集06MS201TIk本工程雨水进水管采用H级钢筋混凝土平口管,采用钢丝网水泥砂浆抹带接口。管道安装采用吊车下管,选用汽车式起重机下管,直接吊到管沟中央,起重机距沟槽边至少1.5m沿沟槽行驶,但应注意边坡超定情况。如施工现场狭窄,无法采用机械吊管,可采用人工下管。管道下入沟槽采用人工定位安管的方法施工。安装管道时严格控制中线高程,要求测量人员做好龙门板兔测及管道安装除收竣工的测信记录工作.安装时应从下游向上游方向开始安装,不得两头对进安装,以防管道对接困难或出现错误。(五)、管道安装1、平口管铺设、施工流程、施工方法D平基施工按设计要求,先浇筑混凝十.基础部分到设计高程。平基侧模采用钢模拼装。槽深大于2米时,为防止磴发生离析,用溜槽串筒送料:振捣采用平板振动器配合插入式振动器振搏:基础混凝土初凝后采用草袋覆盖洒水养护。2)下管、稳管下管前先对管材进行外观检杳,确保无裂缝、保护层脱落、空鼓、接口掉角等缺陷,并先聘管内外清扫干净、平基凿毛冲净。在平基混凝土抗压强度大于5.0Nm
