欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌体工程施工质量监理实施细则.docx

    • 资源ID:1292749       资源大小:12.80KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砌体工程施工质量监理实施细则.docx

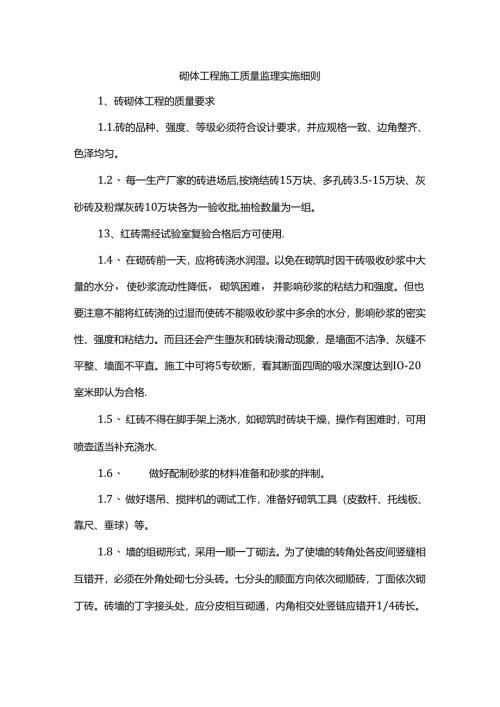

    砌体工程施工质量监理实施细则1、砖砌体工程的质量要求1.1.砖的品种、强度、等级必须符合设计要求,并应规格一致、边角整齐、色泽均匀。1.2、 每一生产厂家的砖进场后,按烧结砖15万块、多孔砖3.5-15万块、灰砂砖及粉煤灰砖10万块各为一验收批,抽检数量为一组。13、红砖需经试验室复验合格后方可使用.1.4、 在砌砖前一天,应将砖浇水润湿。以免在砌筑时因干砖吸收砂浆中大量的水分,使砂浆流动性降低,砌筑困难,并影响砂浆的粘结力和强度。但也要注意不能将红砖浇的过湿而使砖不能吸收砂浆中多余的水分,影响砂浆的密实性、强度和粘结力。而且还会产生堕灰和砖块滑动现象,是墙面不洁净、灰缝不平整、墙面不平直。施工中可将5专砍断,看其断面四周的吸水深度达到IO-20室米即认为合格.1.5、 红砖不得在脚手架上浇水,如砌筑时砖块干燥,操作有困难时,可用喷壶适当补充浇水.1.6、 做好配制砂浆的材料准备和砂浆的拌制。1.7、 做好塔吊、搅拌机的调试工作,准备好砌筑工具(皮数杆、托线板、靠尺、垂球)等。1.8、 墙的组砌形式,采用一顺一丁砌法。为了使墙的转角处各皮间竖缝相互错开,必须在外角处砌七分头砖。七分头的顺面方向依次砌顺砖,丁面依次砌丁砖。砖墙的丁字接头处,应分皮相互砌通,内角相交处竖链应错开1/4砖长。并在横墙端头处加砌七分头砖.砖墙的十字接头处应分皮相互砌通。交角处的竖缝相互错开1/4砖长。1.9、 全部砖墙应平行砌起,砖层必须水平,砖层正确位置用皮数杆控制,等楼房砌完后,必须校对一次水平,轴线和标高在允许偏差范围内,其偏差值应在楼板顶面调整。1.10、 砖墙的水平灰链厚度和竖舞一般为10毫米,但不小于8亳米,也不大于12亳米,水平灰转的砂浆饱满度不得低于80%o竖向灰缝宜用挤浆或加浆方法,使其砂浆饱满。1.11、 在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500毫米,洞口净宽度不应超过1米,临时施工洞口应做好补砌.1.12、 砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎斜槎水平投影长度不应小于高度的2/3本工程抗震设防为6度,当临时间断处不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。留直槎处应加设拉结钢筋,拉结钢筋的数量为每120亳米墙厚放置1C6拉结钢筋(120毫米厚墙放置2C6拉结钢筋),间距沿墙高不应超过500室米,埋入长度从留槎处算起,每边均不应小于100O毫米;末端应有900弯钩.砖砌体施工临时间断处补砌时,必须将接茬处表面处理干净,浇水湿润。并填实砂浆,保持灰缝平直。1.13、 砖砌体每天砌筑高度不得超过1.8米,雨天不能超过1.2米。工作段的分段彳立置设在伸缩逢。1.14、 设计要求的洞口、管道、沟槽应于砌筑时正确留出或予埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过300毫米的洞口上部,应设置过梁。1.15、 砖砌体工程检验批验收时,其主控项目应全部符合规定的要求,一般项目应有80%及以上的抽检处符合规定要求。或偏差值在偏差允许范围内。2、砖砌体工程常见的质量通病2.1 砂浆强度不稳定,通常是砂浆强度低于设计强度标准值;有时砂浆强度波动大,均匀性差,其主要原因有:材料计量不准确,砂浆搅拌不均;加料顺序颠倒;使塑化材料未散开,水泥分布不均匀。2.2 、砂浆的使用时间超过规定等。水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4小时内使用完毕,若施工期间最高温度超过30。C时,必须分别在拌成后2小时和3小时内使用完毕。3、砌筑工程的安全技术4.1、 砌筑操作前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好、牢固,安全设施和防护用品是否齐全,经检杳符合要求后方可施工。4.2、 砌筑高度超过地坪1.2米以上时,应搭设脚手架。架上堆放材料不得超过荷栽标准值,堆砖高度不得超过三皮侧砖,同一块脚手板上的人员不得超过两人,按规定搭设安全网。4.3、 不准站在墙顶上做划线、刮缝及清扫墙面或检查大角垂直等工作。不准用不稳固的工具或物体在脚手板上垫高操作。4.4、 砍砖时应面向内打,注意碎砖跳出伤人。已砌好的山墙,应用临时联系杆放置在各跨山墙上,使其联系稳定,或采用其他有效的加固措施。45、雨天或每天下班时,应做好防雨准备,以防雨水冲走砂浆致使砌体倒塌。电气工程施工质量监理实施细则1.电气工程监理予控措施1.1、 电气专业监理工程师首先应该熟悉电气安装工程设计图纸及说明书,参加图纸会审并做好记录,全面了解设计要求和使用要求。1.2、 设计文件的组成内容是否符合标准、规范.1.3、 室内外设备的布置和线路路线,是否符合规范规定和现场实际。14电气安装施工企业的资格审杳。1.5、采用的设备及器材均应符合国家现行技术标准的认定,审核出厂证明,技术合格证或质量保证书。2、电气安装工程施工质量监理要点2.1、 监理工程师要坚持每道工序不验收认可,不准转入下道工序的原则。2.2、 执行持证上岗制度,电气技术管理人员、操作人员,应有相应的技术职称和有效合格的岗位操作证,并登记备案。2.3、 电气安装施工与其它专业施工配合及协调。2.4、 基础施工阶段,督促土建专业施工人员按土建图注明的穿过基础的管线位置予留孔洞,电气专业人员配合土建施工,予留土建图中注明的应予留孔洞及需埋入基础垫层的管线、接地装置。2.5、 结构施工阶段,督促电气专业人员与土建专业人员密切配合对防雷设施及引下线的施工对距地面1.8米处引出断链检直点,每三层设置一个均压带,均应提前备好予埋件,土建施工到位时及时埋入。2.6、 抹灰阶段,督促检直电气工程的箱、盒、管卡、套管是否齐全完好,不合格及时补救、修理.2.7、 箱、盒口要规矩平整,不允许留大喇叭口,应与墙面一致。2.8、 电气施工人员必须将箱、盒封堵(用纸或其他物)保护箱体,防止污染,掉进异物。

    注意事项

    本文(砌体工程施工质量监理实施细则.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
