油品调和车间20xx年球罐年检方案.docx

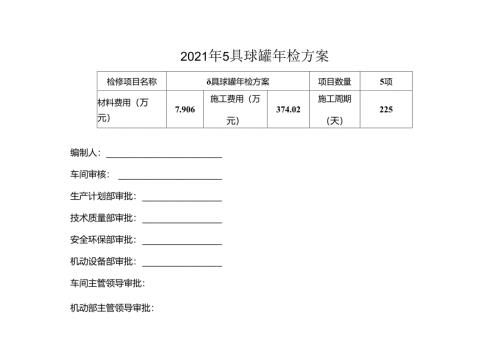

2021年5具球罐年检方案检修项目名称具球罐年检方案项目数量5项材料费用(万元)7.906施工费用(万元)374.02施工周期(天)225编制人:车间审核:生产计划部审批:技术质量部审批:安全环保部审批:机动设备部审批:车间主管领导审批:机动部主管领导审批:油品调和车间2021年3月2日一、检修(抢修)概况压力容器定期检验,是对运行容器采用各种宏观的无损检测的方法,对其承压件和安全附件进行检查和试验,以此发现压力容器存在的危及安全的各种缺陷,并在它们尚未发展到使压力容器失效前,予以消除或采取监控等措施,严重的及时予以报废,避免运行中发生不幸事故。为了保证在用压力容器定期检验工作的质量,确保压力容器安全运行,防止事故发生,根据特种设备安全监察条例、压力容器安全技术监察规程的有关规定,现对我车间三工段232单元5具球罐进行年检,特制订本次检验方案。二、车间组织机构组长:*副组长:*力戈员:*职责分工:* *:全面负责5具球罐年检期间车间的生产总体安排及协调工作。* *:全面负责5具球罐检测、防腐、搭架子等总体协调工作。* *;全面负责5具球罐置换、吹扫及检修期间工段生产安排及协调工作。* *:全而负责5具球罐年检期间的安全、环保、宣传报道及后勤保障工作。* *:具体负责5具球罐检测、防腐、搭架子等现场施工作业。* *:具体负责5具球罐置换、吹扫及检修期间工段生产安排工作。* *:具体负责5具球罐年椅期间的安全环保工作,确保安全、绿色、文明检修。* *:负责检修施工期间材料的供给和领用。* *:负责卸压、隔断、蒸罐、清洗、吹扫和恢复工作的具体实施并组织日常工艺、设备和安全等方面的配合工作。各班组长:负责落实工段长、技术员交代的具体工作。三、检修方案本次年检】Ooom3球罐共5具。G-9541、59542、G-9543、G-9544、G-9545,预计工期3月15日至11月30日。(一)检修要求1、检修条件1.1 蒸罐用蒸汽线预先配置完毕;(负责人:*)1.2 检查流程、核对临时盲板是否正确,并要求有明显标志(负责人:*、*)1. 3检测用压力表精度等级不小于1.5级;(负责人:*)1.4检修材料及人员按时到位;(负责人:*)2、安全准备2.1完成对外来施工人员的培训工作;(负责人:*)2. 2制定球罐年检事故应急预案:3. 3年检现场必须做好防护措施;4. 4年检现场必须配备好一定量的消防灭火器材:(二)球罐检修前期准备过程1、将球罐内液化气全部转至其它罐内。(负责人:*)2、泄压阶段(负责人:*、*)2.1 关闭球罐与管网相连的所有阀门(不包括各球曜根部阀门);2.2 打开上述球罐罐顶手动放空阀,排放罐内气体至火炬:2.3 当球罐罐内压力降至0.05MPa后,关闭罐顶手动放空阀。3、氮气置换阶段3.1 当罐内压力降至005MPa后向罐内充氮气并打开罐顶大气排空阀和手动放空阀。(负责人:*)3.2 当氮气从大气排空阀排出时,马上关闭手动放空阀,后联系计量部门对罐体、相关管线所安装的仪表系统带微正压进行拆除,并给安全阀进口阀门法兰处加盲板隔离,同时手动放空和平衡阀加盲板隔离。(负责人:*)4、蒸汽置换阶段4.1 利用临时蒸汽线向球罐内通入蒸汽蒸罐,及时监控球罐温度,保证不大于60C。(负责人:*)4.2 经过蒸罐置换后联系化验中心和安全环保部分析罐内瓦斯含量,直至达到要求后停止置换。(负责人:*)5、开人孔通风阶段。蒸罐置换完成后分别同时打开球罐的上、下人孔通风。(负责人:*)6、分析阶段由安全环保部及化验中心分别对罐内气体含量做化验分析,其中易燃气体含量小03%,氧含量1821%或用生化实验代替,分析合格后交检验单位检测,不合格重复“氮气置换阶段”。(负责人:*)7、封闭罐区内所有污水井。(负责人:*)8、分析合格后,配合检测单位进行检测。(负责人:*)9、球罐年检前期准备流程:资料审查一一现场勘察一一泄压*、隔断*、排空*安全防护脚手架搭设一一焊缝打磨一一球壳板编号、绘制排版图。(三)球罐检验过程(见实施单位的“检验方案”)解体内外部宏观检查一一球罐内壁MT检测一一壁厚测定一一硬度测定一一立柱与球壳板连接角焊缝及接管角焊缝PT检测一一对接焊缝UT检测一一对接焊缝TOFI)检测一一(必要时金相检查)一一上述检验发现的超标缺陷处理一一立柱垂直度测量一一安全附件检查一一导静电装置检查一一基础沉降观测(必要时)一一气密性试验*一一检验报告(四)、本次检修共计5个项目,材料费7.906万元,施工费约374.02万元,共计391.926万元。机动设备部生产计划部技术质量部年月日年月日年月日四、球罐验收投用(一)气密实验1、根据特种设备安全监察条例、压力容器安全技术监察规程的有关规定及压力容器检验规程的要求对以上程序进行完毕的球罐做气密试验。进行气密时应当将安全附件装配齐全,气密过程中发现漏点时进行泄压后更换垫片,漏点处理后,重新进行气密试验。2、气密的试验步骤A、缓慢通气,当压力升至试验压力的10与时,暂停进气保持5分钟,对球罐所有连接部位和返修焊缝部位做初次渗漏检查,确认无泄露后继续升压。Bs当压力升至试验压力的50%时,保持10分钟,对球罐所有连接部位和返修焊缝部位进行检杳,确认无泄露后继续升压。Cs当压力升至试验压力时,对球罐所有连接部位和返修焊缝部位进行检查无泄露,保压不少于3()分钟即为合格。保压时禁止采用连续加压以维持试验压力不变的做法。D、缓慢泄压。对盛装易燃介质的压力容器,用氮气做气密试验,试验后应当保留0.05MPa-0.1MPa的余压,保持密封。E.化验罐内氧含量二3%为止。F.球罐具备投用条件。(二)投用验收】、检修作业作业完工后,车间设备主管领导联系生产计划部,机动设备部,技术质量部,安全环保部及电仪车间等相关部室,现场进行验收。机动设备部主要对检修质量进行验收,电仪车间对储罐雷达液位计等仪表进行验收,验收合格后签字确认。2、设备专业口通知工艺生产口连接进出口短节。3、设备检修完毕后交付车间生产使用,双方签字确认,项目施工结束。五、检修的现场管理(一)、施工人员的管理1、大检修开始时间以安全部组织各相关单位安检合格后为准,严禁私自安排施工单位人员提前进入现场。2、施工单位进场施工应严格遵守我厂和车间检修指挥部的相关要求,不得随意拆卸、焊接、登高等作业,要严格按照“五不乱用”(不乱用大锤、管钳、扁铲,不乱拆、乱卸、乱拉、乱顶,不乱动其他设备,不乱打破保温层,不乱用其它设备的零配件)要求执行。3、检修实施前要对施工人员进行、安全、技术作业交底(各项目负责人、领导实施)。(二)、施工安全的管理1、大检修单个项目实施前,项目负责人要与施工单位办理交接手续,同时办理九项作业设计的相关票证和现场检测检查,票据办理登记。2、各班组、各项目负责人、包片领导及有关人要随时检查各票据的使用情况(票据使用期限、人员签字,气体检测、施工员的特殊作业证号);3、检验现场设置明显的安全隔离标志,被检测罐周围拉起隔离带,并配备定数量的合格的灭火器材,严禁非工作人员进入4、检验检测用的灯具和仪器用的电源电压,必须符合DB3805安全电压的规定(W24V),并应有良好的接地,变压器必须放置在防火墙外。5、罐区内所用电源线必须是无接头橡胶电缆。6、RT检查时,应隔离出透照区,并设置安全标志。7、所有进入罐区人员必须戴安全帽,并按规定者装。8、罐区内严禁使用非防爆通讯工具。9、罐区内作业必须使用防爆工具或采取有效防范措施。10、液化气罐区需脱水时,联系检测单位停止打磨和动焊等用电作业。11、施工单位在进行探伤工作前应通知车间区域内相邻操作人员,并在罐区周围一定范围内设立警戒线。12、球罐检测人员不得在罐区内随意走动,必须按照规定进出罐区(三)、现场物料的管理装置检修实行文明检修,检修现场要坚持做到:1)、“三条线”(工具摆放一条线、配件、零件一条线、材料摆放一条线;2)、“三不见天”(润滑油脂不见天、洗过的机件不见天、铅粉不见天:3)、“三不落地”(配件零件不落地,工具、量具不落地,油污、杂物不落地);4)、施工结束后要做到“工完料净场地清”。六、工作危害分析(JHA)工作/任务:高处作业序号工作步乘危害因素或潴在事件(人、物、作业环境、管理)主要后果控制指茂1.SR风险等级1作业项目负责人填写高处作业台账,编号1 .未建立高处作业台账2 .高处作业证未登记管理块陷1 .车间建立高处作业证管理台账:2 .每次开票前要进行登记,编号.122低风险2项目负击人安博搭IW手架跳板不固定,脚手喋、防护国栏不符合安全要求高空坠落、物体打击1 .搭设脚手架、防护围栏要稳固、牢靠、防护面积要强.符合相关安全规程.2 .跳板要用铁丝掴扎牢固。3.作业前要掾置脚手架,黠挂“合格牌”。122低风险3施工作业单位负责人安排作业人1 .人员不适合高处作业2 .未按规定包峡安全防护用品高空坠落、物体打击1 .患行职业禁忌症和年老体弱的身体状况不佳的不准登%作业.2 .作业人员必须蚁就安全相、穿好防滑鞋、系好安全带.安全带要符合商拄底用的使用标准.236低风险4落实作业监护人员1.未落实专职监护人2.监护不当高空坠落、物体打击1、班长指派岗位业务能力强、具备相关安全知识和应急常识,监护期间不许做其他工作:2.安全员交代监护人员职资、应急职击和采取的应急措施122低风险5安全员、安全总监现场检衣确认安全措施,在作业证上签字1 .现场安全措施未确认2 .相关人员代签高空坠落、物体打击I.现场安全确236低风险6作业前安全三交恃1.作业人员不熟悉作业环境或者不具爵相关安全技能2.监护职资、应急职责不清高空心落、物体打击1.作业人员必须羟过安全数丙,熟悉现场作业环境和循工要求,按照,高空作业证内容检今确认安全措施落实到位后方可作业。2.安全交代监护人员职责,应急职贵和采取的应急措施.122低风险7作业期间安全检查1.风闲天气下从事高空作业2.登岛作业人员坠落或者作业工具器材冷落伤人高空坠落、物体打击1.如遇大舞、大雨、大与、六级以上大风等恶劣气象条件应停止作业.2.临时用电作业所使用的工具必须奘入工具袋里,上下时F中不得持物,不准上下抛物.3.在高空作业中接触机械工具、材料,易滚动的工具或材料要采取防止。122低风险8作业完工验收1 .现场安全检杳不到位2 .票证未完工瑜认现场凌乱,未闱环管理1.作业完毕应清理现场,整理施工现场工具,打扫现场卫生2.及时现场确认验收122低风除工作/任务:动火作业序号工作步危害因素或潜在件(人、物、作业环境、管理)主要后果拄胡指法1.SR风险WI作业项目负责人填写动火作业台账,时动火作业证编
