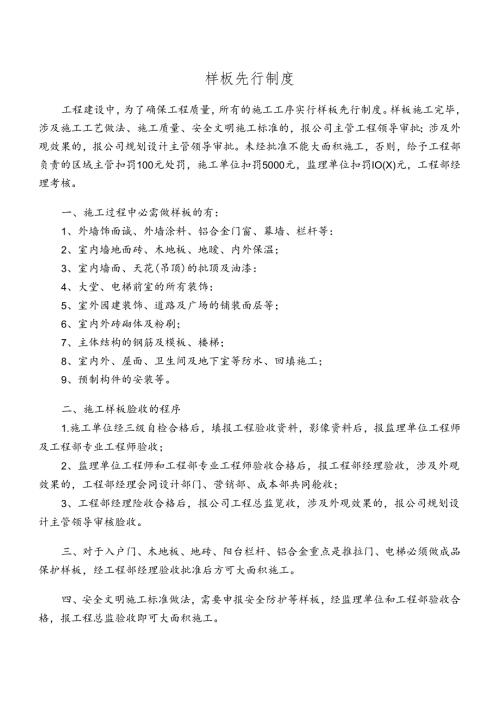

样板先行制度.docx
样板先行制度工程建设中,为了确保工程质量,所有的施工工序实行样板先行制度。样板施工完毕,涉及施工工艺做法、施工质量、安全文明施工标准的,报公司主管工程领导审批;涉及外观效果的,报公司规划设计主管领导审批。未经批准不能大面积施工,否则,给予工程部负责的区域主管扣罚100元处罚,施工单位扣罚5000元,监理单位扣罚IO(X)元,工程部经理考核。一、施工过程中必需做样板的有:1、外墙饰面诚、外墙涂料、铝合金门窗、幕墙、栏杆等:2、室内墙地面砖、木地板、地暧、内外保温;3、室内墙面、天花(吊顶)的批顶及油漆:4、大堂、电梯前室的所有装饰:5、室外园建装饰、道路及广场的铺装面层等;6、室内外砖砌体及粉刷;7、主体结构的钢筋及模板、楼梯;8、室内外、屋面、卫生间及地下室等防水、回填施工;9、预制构件的安装等。二、施工样板脸收的程序1.施工单位经三级自检合格后,填报工程验收资料,影像资料后,报监理单位工程师及工程部专业工程师验收;2、监理单位工程师和工程部专业工程师验收合格后,报工程部经理验收,涉及外观效果的,工程部经理会同设计部门、营销部、成本部共同舱收;3、工程部经理险收合格后,报公司工程总监览收,涉及外观效果的,报公司规划设计主管领导审核脸收。三、对于入户门、木地板、地砖、阳台栏杆、铝合金重点是推拉门、电梯必须做成品保护样板,经工程部经理验收批准后方可大面积施工。四、安全文明施工标准做法,需要申报安全防护等样板,经监理单位和工程部验收合格,报工程总监验收即可大面积施工。五、施工样板审批流程流程要点:I、施工过程中必需做样板的行:外墙饰面破、铝合金窗、栏杆等:室内地而砖、木地板:室内墙面、天花(吊顶)的批顶及油漆:大堂、电悌前室的所有装饰:室外园建装饰、道路及广场的铺装面层等;室内外破刚体及批荡:主体结构的制筋及模板:室内外、屋面卫生间及地下室等防水、回填施工:预制构件的安装等,2.未作样板或样板未经批准,不能大而枳施匚否则,给予工程部区域主管扣罚100元.66工单位处罚5000元,监理单位处罚100O元.施工样板报验表工程名称:编号I致监理公司:根据合同要求已完成样板的施工,请会同有关单位确认。附自检资料(检5金批).样板资料、影像资料施工明位:日期:监理单位意见:监理工程师:H期监理单位意见:总监理工程如:H期工程部意见:专业工程师:项目主管:日期工程部意见:工程部经理:11期工程总监意见:工程总监:日期由承包单位早报一式三份,审批后退回监理单位、承包单位各一份,样板施工完毕,有调整旗见,涉及施工工之做法、DfcTJjfiff1.,安全文明施工标准的.报公司工程总监审批.本表适用于涉及施工工艺做法、施工质辰标准的,安全文明施工标准的施工样板.未经批准不能大面积施工.施工样板报验表(涉及外观)工程名称:编号:效监理公司:_样板的施工,请会同有关单位确认,施_E单位:11期:根据合同要求已完成_附自检资料(检5金批)样板责料、影像资料UtH监理部意见:监理工程师:总监理工程师:日期工程部意见:专业工程师:项目主管:工程部经理:B期设计部门意见:设计部门:日期_营销部意见:营俏部经理:日期成本都意见:成本部羟埋:11期工程总监意见:工程总监:日期公司规划设计主管领导意见:公司领导:日期由承包总位呈报一式三份,审批后退回监理单位、承包单位各一份.样板施工完毕,有调整意见,涉及外观的,报设计部审核后,报公司工程总监和公司规划设计负面人审批。未珞批准不能大面积施工。本表适用于设计外观的施工样板附图原片短格设J1.
