欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    楼地面工程施工方案.docx

    • 资源ID:1289270       资源大小:11.94KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    楼地面工程施工方案.docx

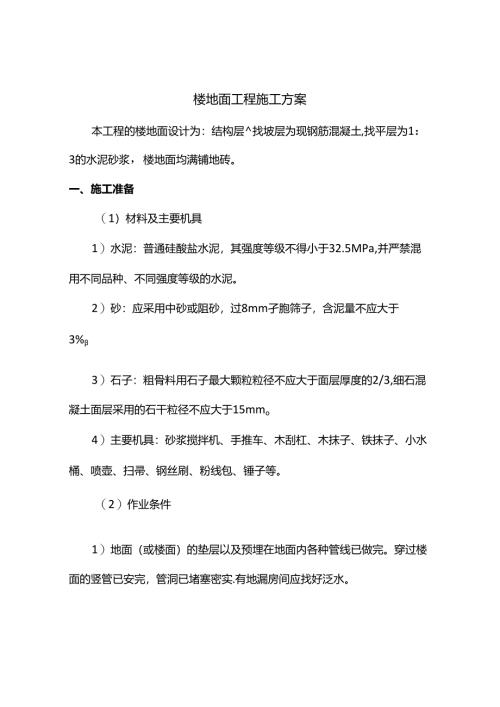

    楼地面工程施工方案本工程的楼地面设计为:结构层找坡层为现钢筋混凝土,找平层为1:3的水泥砂浆,楼地面均满铺地砖。一、施工准备(1)材料及主要机具1)水泥:普通硅酸盐水泥,其强度等级不得小于32.5MPa,并严禁混用不同品种、不同强度等级的水泥。2)砂:应采用中砂或阻砂,过8mm孑胞筛子,含泥量不应大于3%3)石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3,细石混凝土面层采用的石干粒径不应大于15mmo4)主要机具:砂浆搅拌机、手推车、木刮杠、木抹子、铁抹子、小水桶、喷壶、扫帚、钢丝刷、粉线包、锤子等。(2)作业条件1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实.有地漏房间应找好泛水。2)墙面的+50Cm水平标高线已弹在四周墙上。3)门框已立好,并在框内侧拗丑呆护,防止手推车碰坏。4)墙、顶抹灰已做完。屋面防水做完.二、操作工艺(1)工艺流程基层处理一找标高、弹线一洒水湿润一抹灰饼和标筋一搅拌砂浆T刷水泥浆结合层一铺水泥砂浆面层一木抹子搓平一铁抹子压第一遍一第二遍压光T第三遍压光一养护1)基层处理:将基层上的灰尘扫掉,用钢丝刷和鎏子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。2)找标高弹线:根据墙上的+50Cm水平线,往下量测出面层标高,并弹在墙上。3)洒水湿润:用喷壶将地面基层均匀洒水一遍。4)抹灰饼和标筋:根据房间内四周墙上弹的墙面标高水平线,确定面层抹灰厚度,然后拉水平线开始抹灰饼,横竖间距为12m,灰饼上平面为地面面层标高。5)搅拌砂浆:水泥砂浆的体积比宜为1口3(水泥口砂),其稠度不应大于35mm,强度等级不应小于M15,为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。6)刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.40.5,不要涂刷面积过大,随刷随铺面层砂浆。7)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀,然后用木刮杠按灰饼高度刮平。铺砂浆时如果灰饼或标筋已硬化,木刮杠刮平后,同时将利用过的灰饼敲掉,并用砂浆填平。8)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。9)铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,再均匀撒一遍干水泥和砂(1:1)的拌合料,再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面层上弹分格线,用开缝溜子开缝,再用溜子将分缝内压至平、直、光.上述操作均在水泥砂浆初凝之前完成。10)第二压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把凹坑处填平,要求不漏压,表面压平、压光.有分格的地面压过后,应用溜子溜压,做到转边光直、缝隙清晰、缝内光滑顺直.11)第三遍压光:在水泥砂浆终凝前进行第三遍压光,铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹、压实、压光(必须在终凝前完成12)养护:地面压光完工后24h,铺锯末或其他材料覆盖,洒水养护,保持湿润,养护时间不少于7d,当抗压强度达5MPa才能上人。施工时,在板上凿毛,或涂刷界面处理剂。基层表面应粗糙,洁净和湿润,并不得有积水现象.三、质量保证管理措施1、在项目部经理、总工程师领导下,由专职工程师组成质检部负责质量管理工作。2、项目经理部设质检科对本项目部施工项目实施全过程进行质量控制;施工作业队设专职质检员负责全队施工质量检查,班组设专人做好自检。3、开工前项目部组织有关人员编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,确保项目质量目标的实现。4、每月由质量管理委员会进行月检查考核,对项目部工程质量情况进行考核评分,根据考核评比得分,决定质量流动红旗的优胜单位并和经理部工资总额挂钩。5、坚持实行质量月报和质量事故报告制度,各作业队质检员每月26B28日将质量月报送至质检科,一旦出现质量事故,24小时内必须将事故报告(写明事故原因)送质检科。6、施工班组坚持“三检制",即自检、专检、交接检。自检、专检、交接检中均达到合格品方可,达不到合格等级的工序均不得进入下道工序。经过"三检"的工序最后由项目经理部质检工程师请监理工程师验收签认。7、在整个施工操作过程中,贯穿工前有交底、工中有检杳、工后有验收的"一条龙”操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。8、确保施工过程、成品、半成品的质量检验等级为优良,并在其接受、使用、安装、交付的各个阶段进行标识,防止混用,在需要时能够实现其可追溯性。9、重要材料采用红、黄、白三种颜色的标识牌标明"合格"、"不合格"、"未经检验"三种状态.一般材料用红、黄标识牌区别其有无合格证明。10、预制加工的成品、半成品经质量检验评定为优良时方可出厂.预制构件除用三色标牌标明其质量检验情况为"优良"、"合格"、"未经检验”外,还要在“优良品"标牌上注明规格、尺寸、工程部位、制作及出厂时间、试件编号等有关内容,以便实现其可追溯性。I1.机械设备的标识通过管理编号、记录表格的形式加以实现。质量管理委员会每季度对施工现场的机械设备进行检直和抽直。现场设备操作人员必须持有相应的操作合格证,定人、定机,持证上肯。12、施工过程的标识通过质量验评记录和施工试验记录来实现。13、施工过程的事前控制:确定工程的过程质量管理重点,根据质量管理关键部位和关键工序制定质量控制措施。施工前对操作班组进行详细的技术交底,并做好书面记录,履行签字手续。14、施工过程中的控制:坚持行之有效的"三检制",严格控制隐蔽工程验收,基础和主体结构工程的关键部位组织三方联合验收,并以监理验收结论为准。施工中抓质量通病的防治,实行质量否决权.

    注意事项

    本文(楼地面工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
